碧桂园精装房水电安装点位规则(大全)

7911人已浏览 时间 : 2017-05-31 19:25:18

[ 手机扫码 ]

导语:碧桂园精装房水电安装点位规则(大全)一.精装修电气安装管控要点①电气工程管线预埋要点❶开关、插座定位精准,符合设计和功能使用要求常用开关定位要求▼插座名称距离要求普通插座距地850mm阳台洗…

碧桂园精装房水电安装点位规则(大全)

一.精装修电气安装管控要点

①电气工程管线预埋要点

❶开关、插座定位精准,符合设计和功能使用要求

常用开关定位要求▼

插座名称 距离要求

普通插座 距地850mm

阳台洗衣机插座 距地1500mm

抽油烟机插座 距地2000mm

床头插座 距地750mm

空调柜机插座 距地300mm

空调挂机插座 板下500mm

热水器插座 距地2300mm

❷图纸审核与洞口定位

 水施图、电施图、建筑图、装饰图叠加审图,确保水、电、洞口定位准确;

 插座、空调套管、洗衣机插座与洗衣机地漏位置相匹配。

 空调插座一般比空调套管高10cm

❸管线开槽管控要点

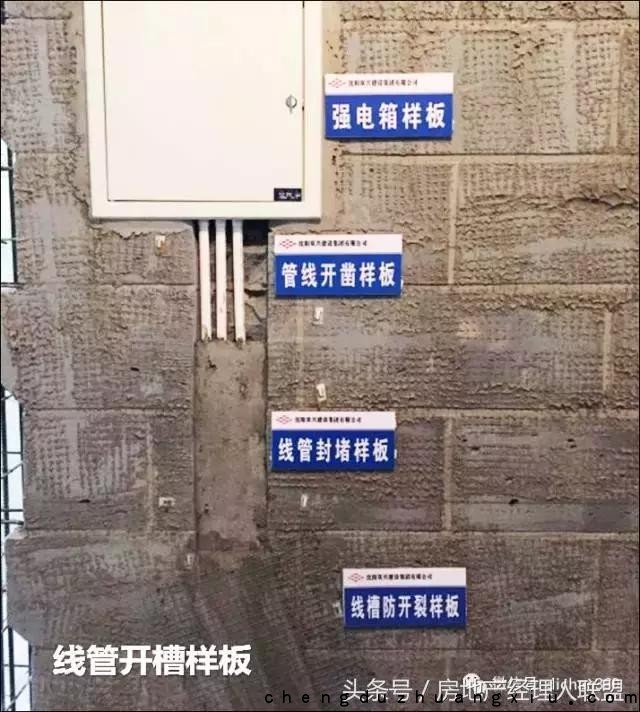

砌筑阶段线管竖向开槽,使用水泥钉固定,线管安装完使用细石混凝土封堵后于线槽处挂钢丝网并保证两侧>100mm。

⑵电气工程机电安装要点

❹穿线管控要点

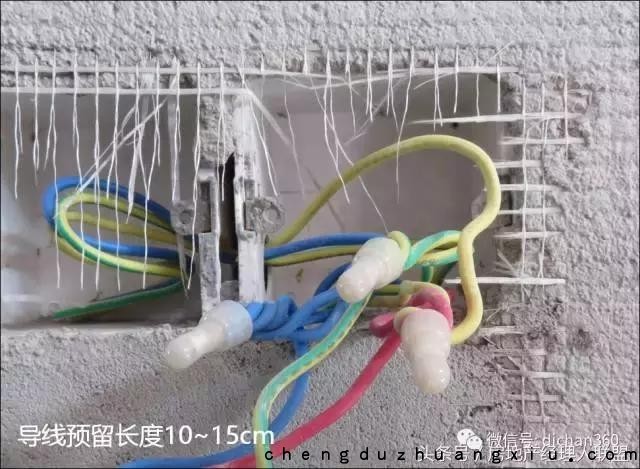

穿线工作必须于装修开工前完成,及时疏通堵塞线管。导线引入线盒必须留有10~15cm,并用绝缘胶布或专用保护头将线包裹。

❺配电箱&开关安装管控要点

配电箱、开关在安装面板前应先检查预埋底盒是否安装正确,平直。底盒周边应使用干硬性水泥砂浆填缝密实,保证面板安装完毕后应不出现空缝。

电箱内回路清晰,电路排布合理。

A、所有电器为一路

B、所有照明为一路

C、厨房插座为一路

D、卫生间用电设施及卫生间插座为一路

E、除厨卫以外的所有普通插座为一路

不同的房型均可参照以上的办法。

大功率电器使用相应材料,如空调使用4㎟配16A插座。

③电气安装成品保护要点

❻线盒成品保护样板

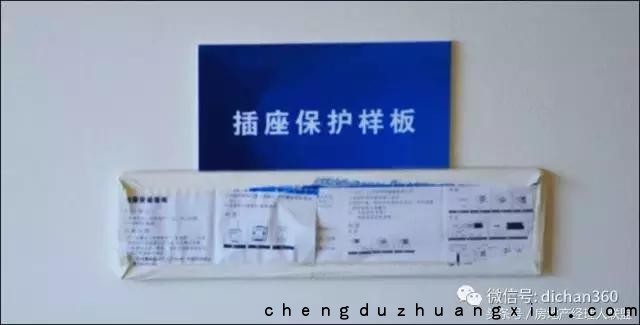

底盒安装完成后穿线前用挤塑板进行成品保护,避免抹灰过程堵塞线管。

❼成品保护管控要点

开关、插座安装时先安装内部面板,内部面板安装完毕后周边粘贴美纹纸再进行涂料施工,涂料施工完毕,细部整改完成后将美纹纸撕除。

开关面装饰盖板在涂料施工完毕后再进行安装,并用防潮膜或美纹纸进行满包,直至细部整改完成。

二.精装修给排水工程管控要点

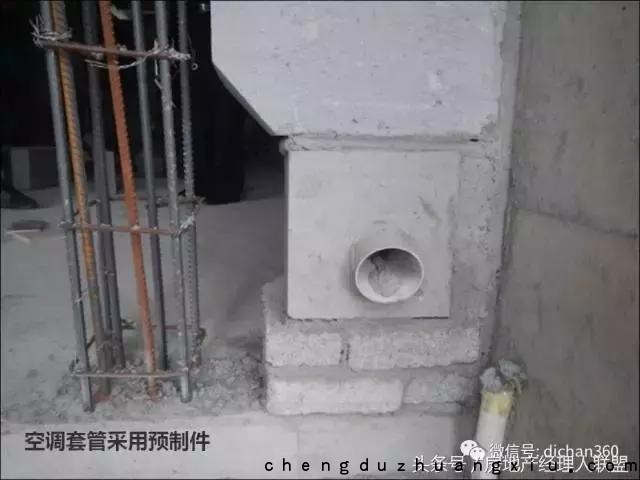

1.空调套管使用预制件,确保套管安装后管口离墙、柱完成面50~100mm。

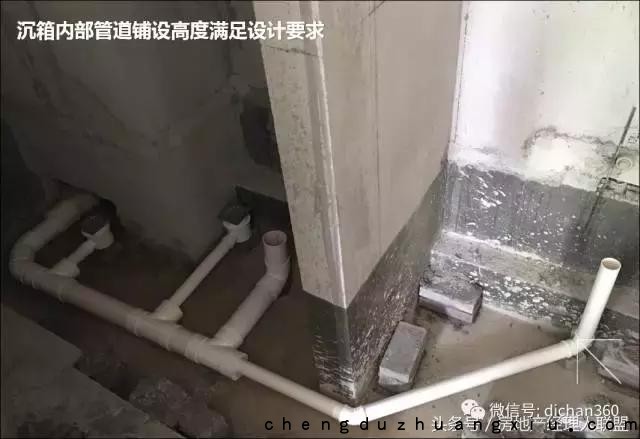

2.沉箱内部管道铺设高度满足设计要求:

A、地漏排水管高出完成面50mm以上,

B、坐便器排污管高出完成面50mm以上,

C、洗手盆排水管高出完成面50mm以上,

D、厨房洗菜盆排水管高出完成面200mm以上管道坡度符合装饰要求。

沉箱盖板前确保同层排水管件积水处理器泄水孔及二次侧排孔通畅。

3.卫生间地漏、坐便排污管定位精准,确保地漏位置与地砖排版相符。

4.管道的试压

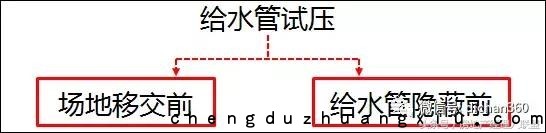

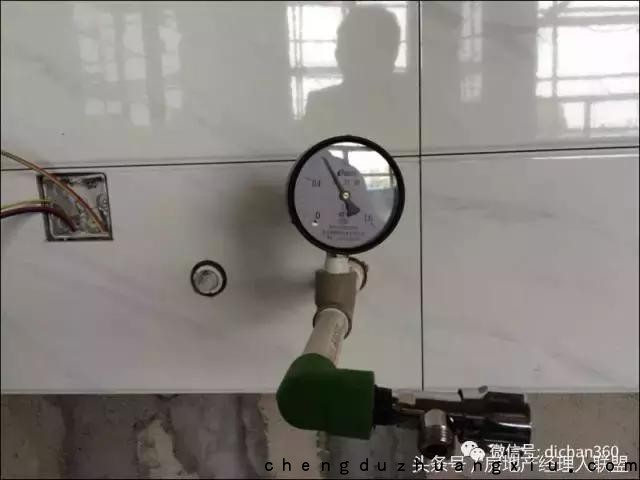

A、给水管安装在场地移交时管道隐蔽时分别进行试压工作。给水管试压无渗漏后方可进行隐蔽工序。A、强度试验:冷水管实验压力为工作压力的1.5倍,不得小于1.0Mpa;热水管实验压力为工作压力的2.0倍,不得小于1.5Mpa。当升压至规定压力时,停止加压,稳压1h,压力降度不得超过0.05Mpa,且系统无明显渗漏,强度实验合格。

B、严密性实验:强度试验合格后,泄压至工作压力的1.15倍,稳压2h,压力降度不得超过 0.03Mpa,且系统的各类接口及连接点无渗漏为合格。

5.马桶及洗脸盆给水阀位置墙面砖使用水钻开孔,开孔直径不大于角阀连接管径+7mm,确保角阀盖板能遮盖墙面砖开孔。

三.精装修地暖工程管控要点

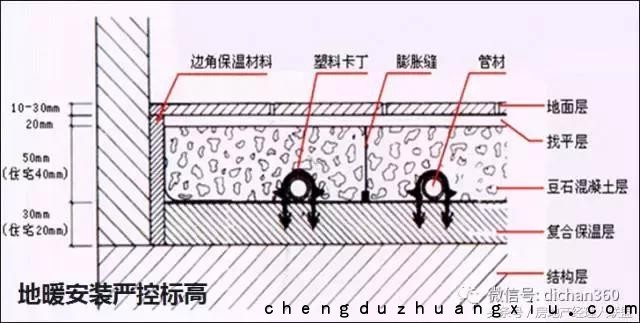

1.地暖安装前充分考虑成活面标高,安装过程严格控制标高,在地面弹设+500mm标高控制线,避免影响后期门洞口标高及门口部位收口。

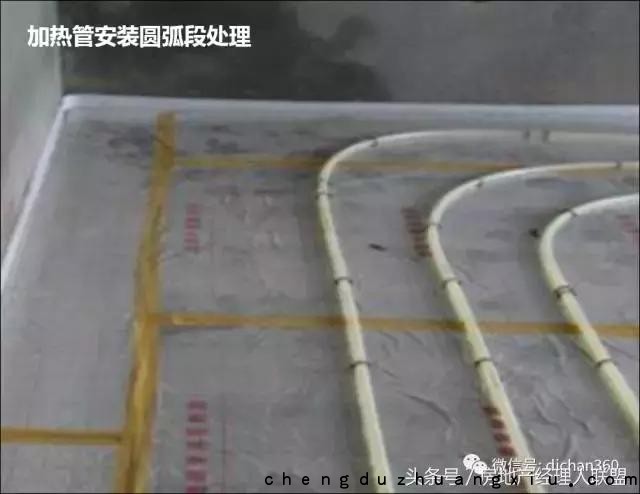

2.加热管安装时应防止管道扭曲;弯曲管道时,圆弧的顶部应加以限制,并用管卡进行固定,不得出现“死折”。

A、塑料及铝塑复合管的弯曲半径不宜小于6倍管外径;

B、铜管的弯曲半径不得小于5倍管外径。

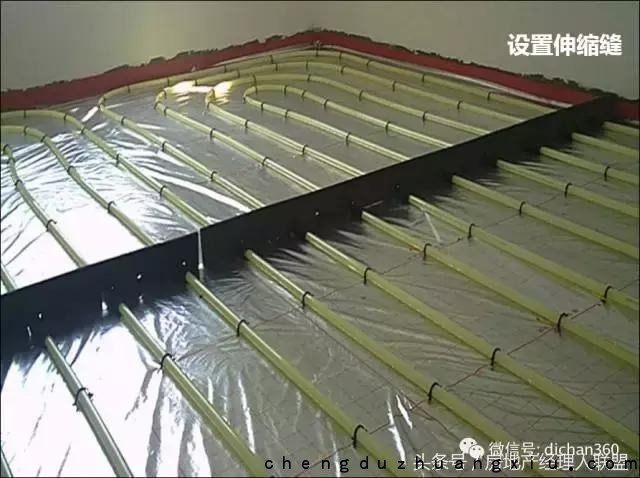

3.辐射供暖地板当边长超过6m或面积超过30㎡时需设置伸缩缝,每隔3m左右设置纵横向20MM*60MM的高发泡聚乙烯泡沫板条,板条高度高出地面20mm。

 走到和客厅之间、门口处等截面突变部位单独做一道聚苯板分隔条,以分隔相邻两个区域的地面。

4.地热暖管安装完成并冲洗后进行水压试验。

A、混凝土浇筑前试验压力为工作压力1.5倍且不低于0.6Mpa,稳压1h,压力降度不大于0.05Mpa。检查无渗漏后才可进行下道工序;

B、地暖管必须在充压不低于0.6Mpa的状态下进行混凝土浇筑,混凝土填充24h后方可泄压;

C、地暖管在充压不低于0.4Mpa的状态下进行养护。

5.分集水器定位综合考虑橱柜箱体位置,尽量保证在一个柜体内。

更多装修水电改造知识请关注成都装修网
