您的位置:成都装修网 >在建工地 >新双城刘女士家

新双城刘女士家免费预约参观

小区名称:新双城 面积:80平米 总价:3万元 承接公司: 有木设计

开工大吉水电改造泥瓦阶段木工阶段油漆阶段安装阶段验收完成

[开工大吉]新双城刘女士家开工大吉

新双城刘女士家开工大吉。

刘女士、古先生打算交房就着手装修事宜,所以在2017年初就开始看装修公司,希望能在装修公司保价2016年报价活动中定下合适的装修公司。在经过一番考察后最终选择到了合适的装修公司。现在来看,提前定装修的他们没有受到涨价影响,装修费用节约了不少。

8月初开发商通知收房,刘女士及时联系装修公司进行验房,确认验房问题整改完毕后于2017年8月18日正式开工动图!

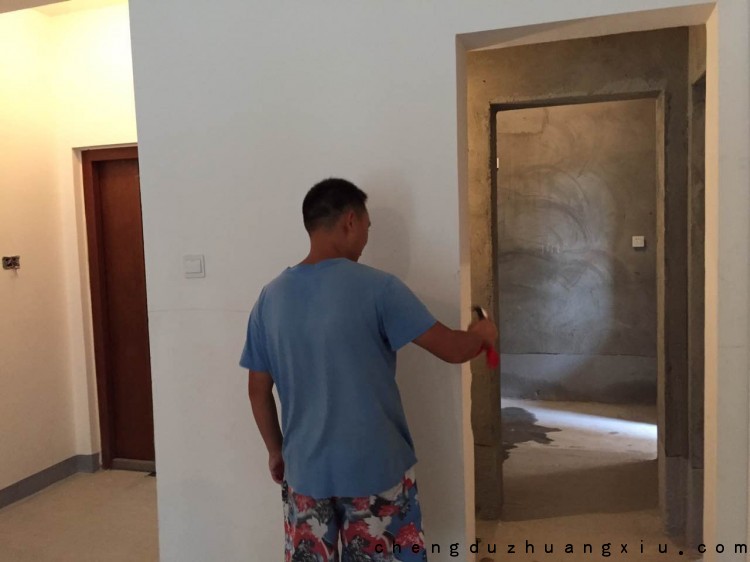

下面是开工当天拍摄的现场交底图。成都装修网祝刘女士、古先生装修大吉!

新双城装修开工新双城装修开工新双城装修开工水管打压

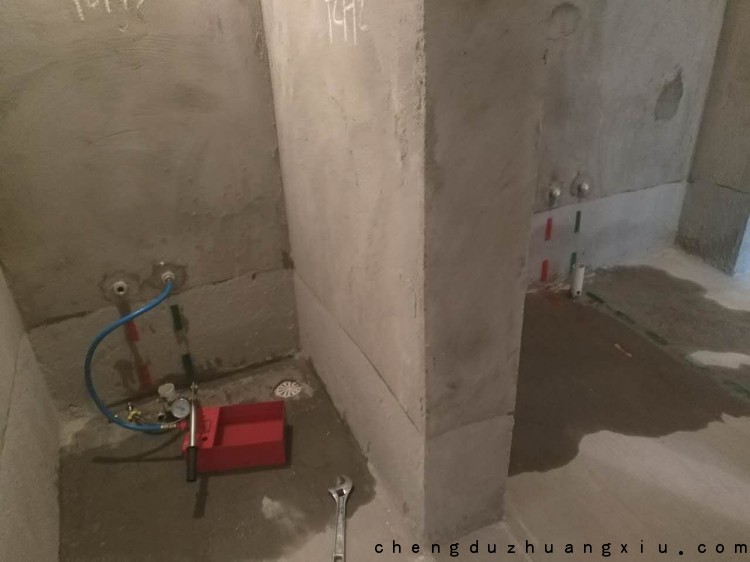

水管打压,6-8个压,打压持续20--30分钟掉压在0.5以内算合格。否则就是开发商水管有问题。

新双城装修开工新双城装修开工,设计师现场交底新双城装修开工

成都装修网再次恭祝开工大吉!

[水电改造]水电改造开始弹线施工

2017年8月25日水电弹线预估完毕,工人师傅开始开槽作业,根据该工地水电改造施工量,预计2日内完成水电作业,8月27日可以进行水电路改造验收。下图是今天工人施工作业图。

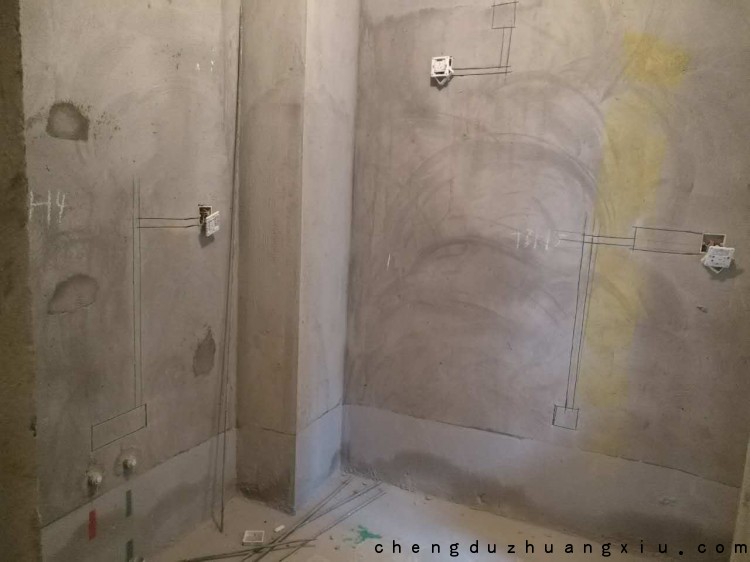

新双城水电改造施工图

打拆完毕,墙固和地固施工完毕。建渣装袋,现场卫生情况良好。

新双城水电改造施工图

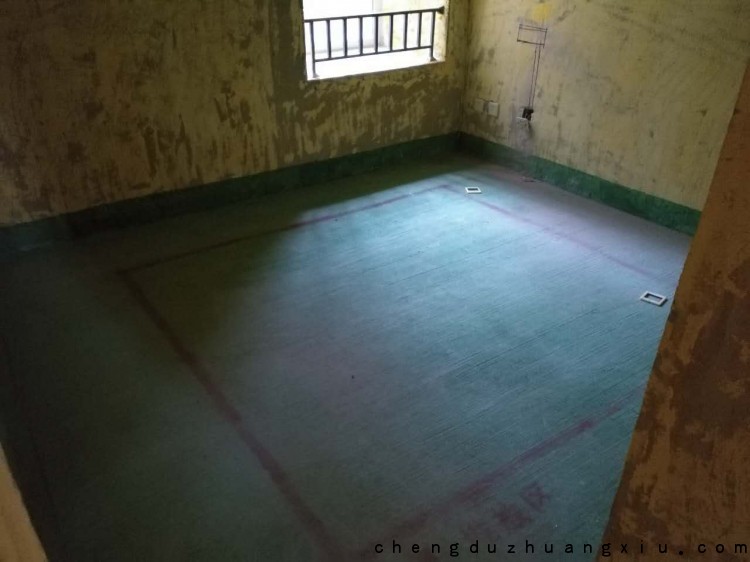

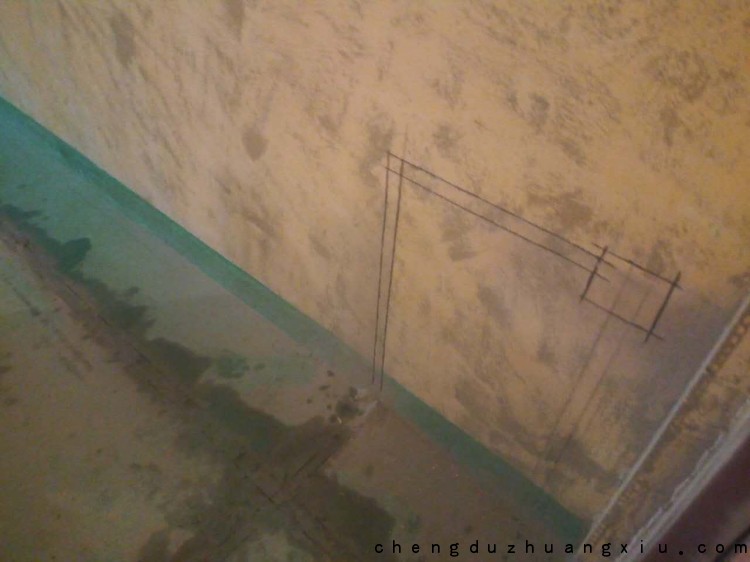

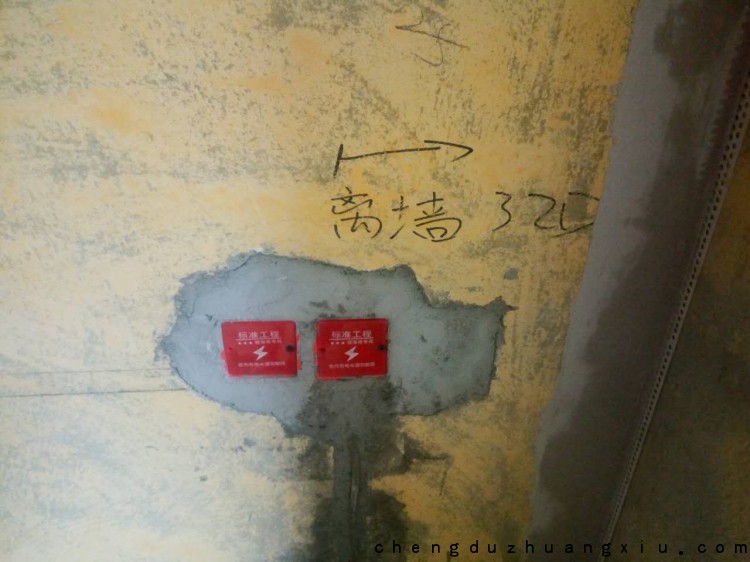

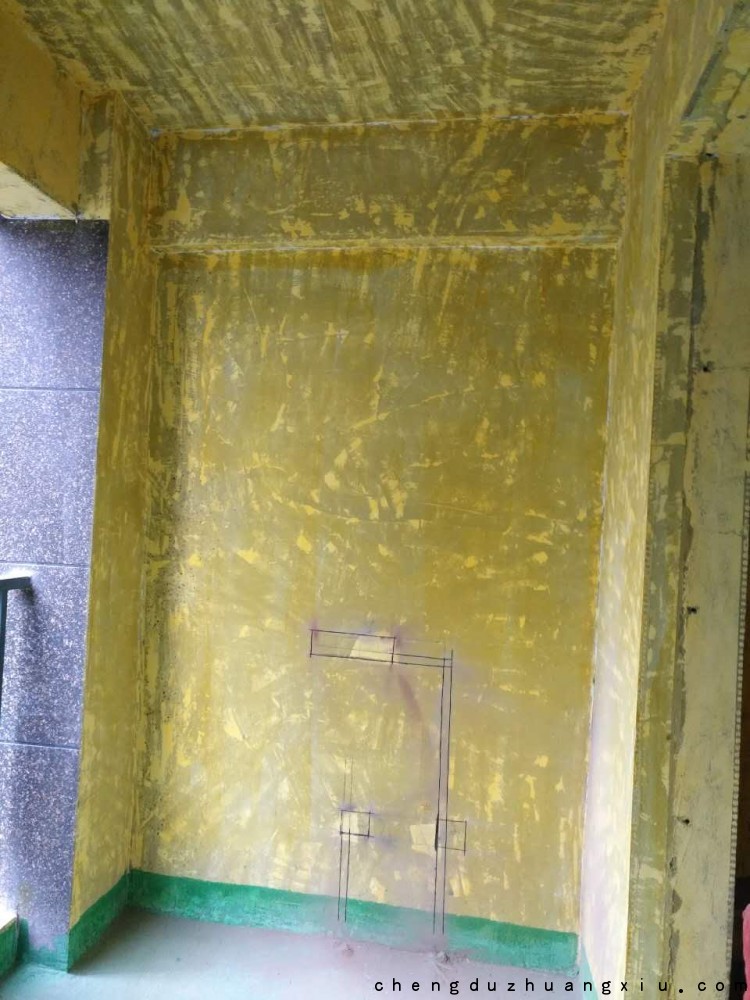

墙面上为水电弹线标识,水电工严格按照弹线施工。

成都新双城水电改造施工图

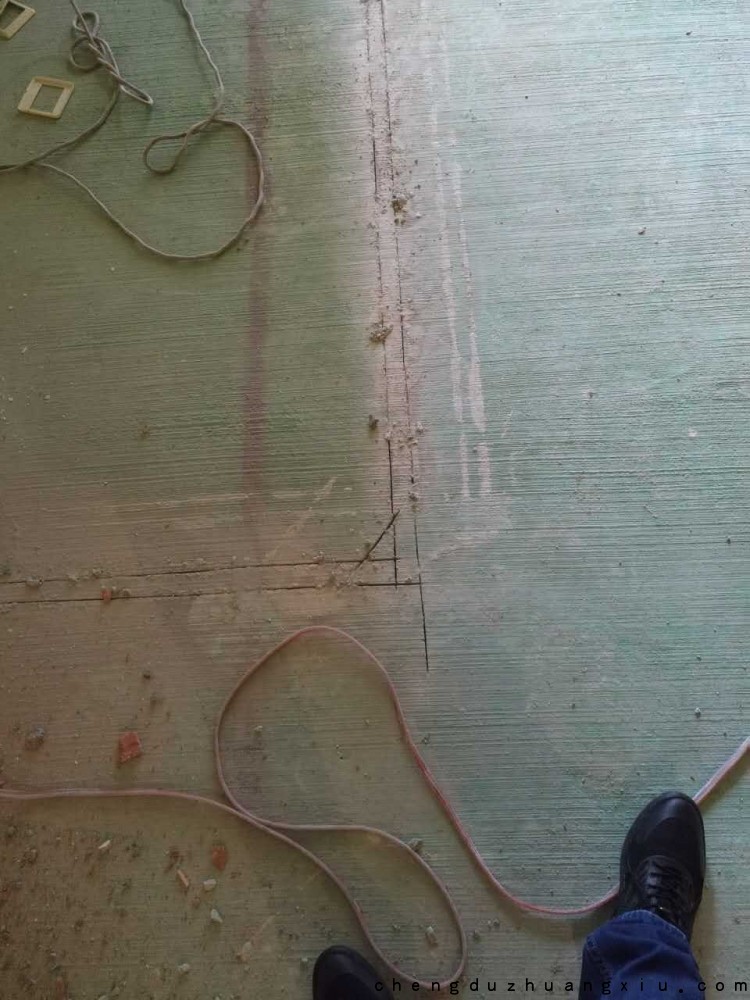

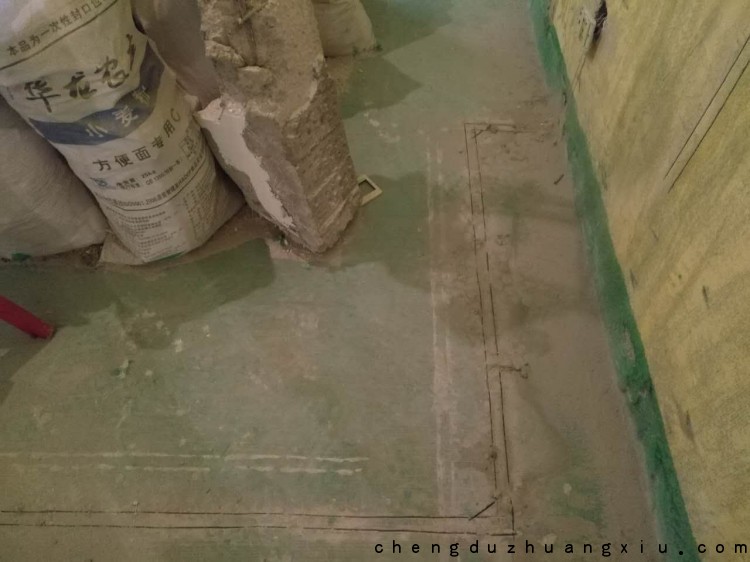

水弹线后机器切割,然后开槽,保证开槽规范整洁。

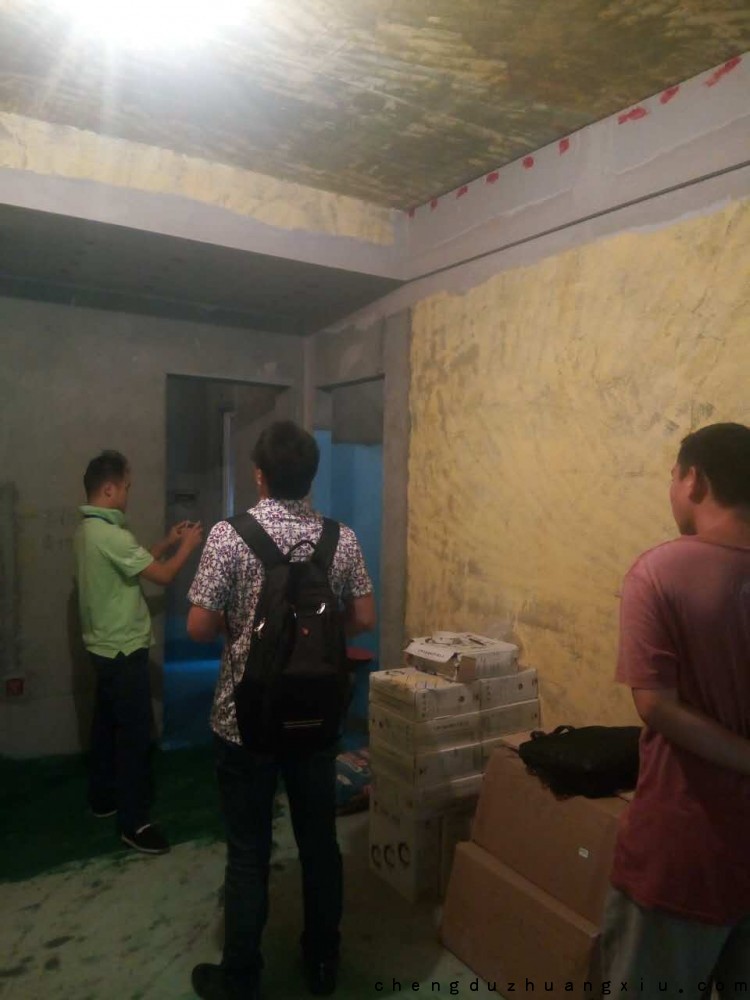

成都装修网陈监理巡查工地同时也发现了一些问题:工地未配备灭火器,客户有部分自购材料与装修公司材料性质略有不同,提醒工长施工时注意。

新双城水电改造施工新双城水电改造施工新双城厨房水电改造施工新双城水电改造施工:材料堆放区新双城水电改造施工新双城水电改造施工新双城水电改造施工:客户自购材料

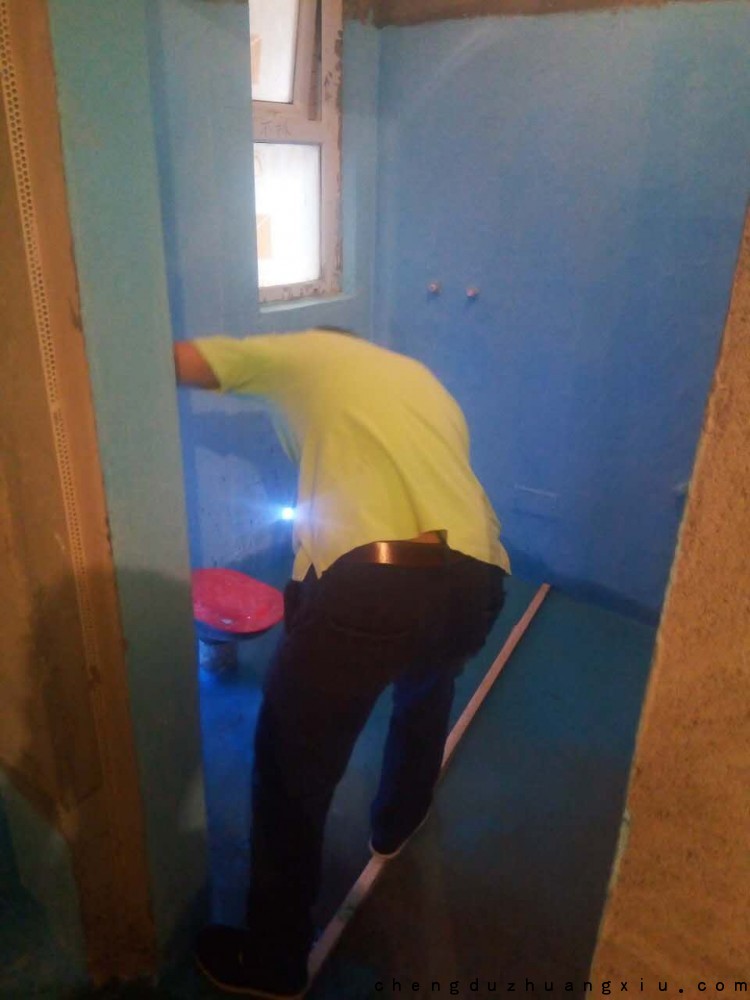

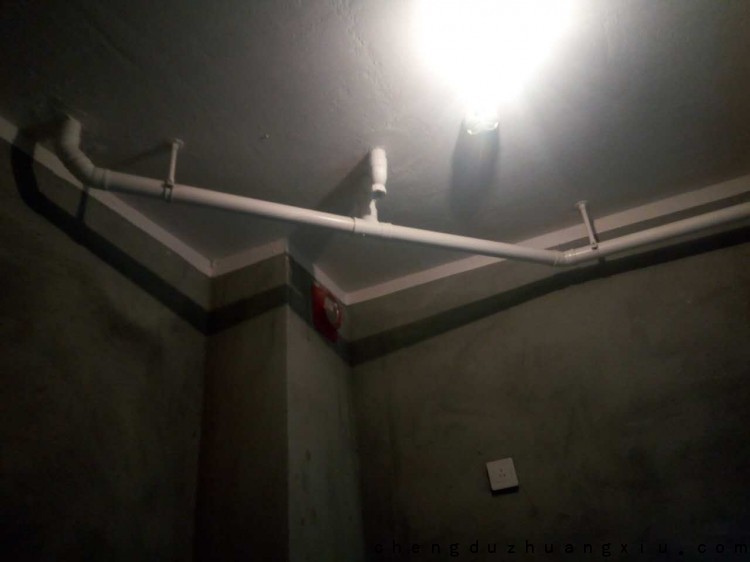

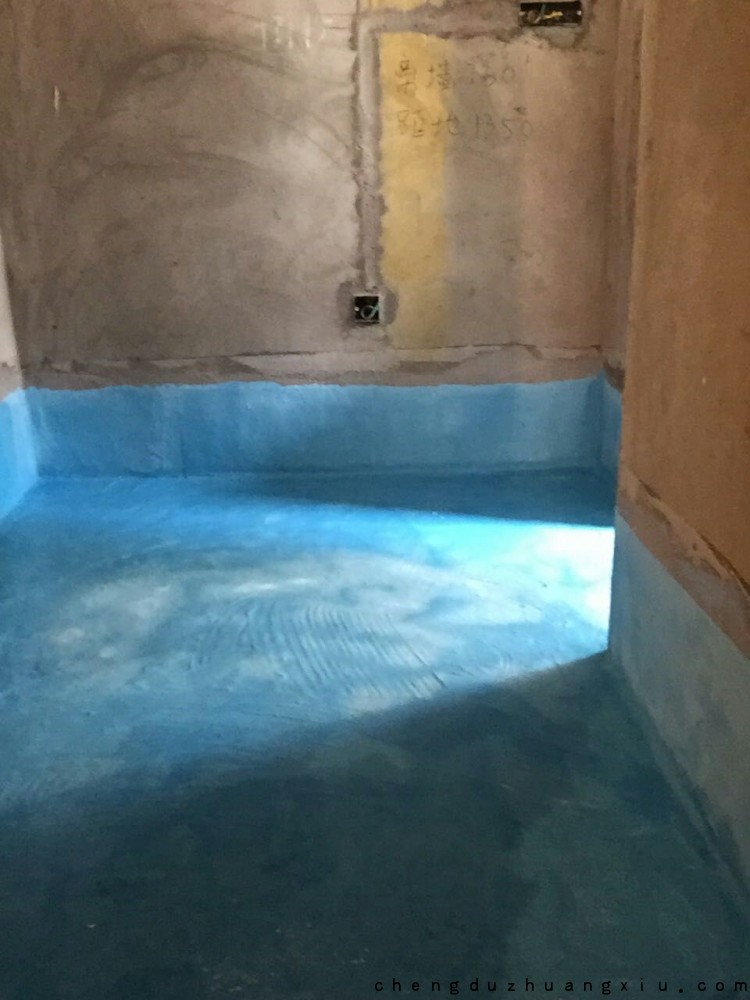

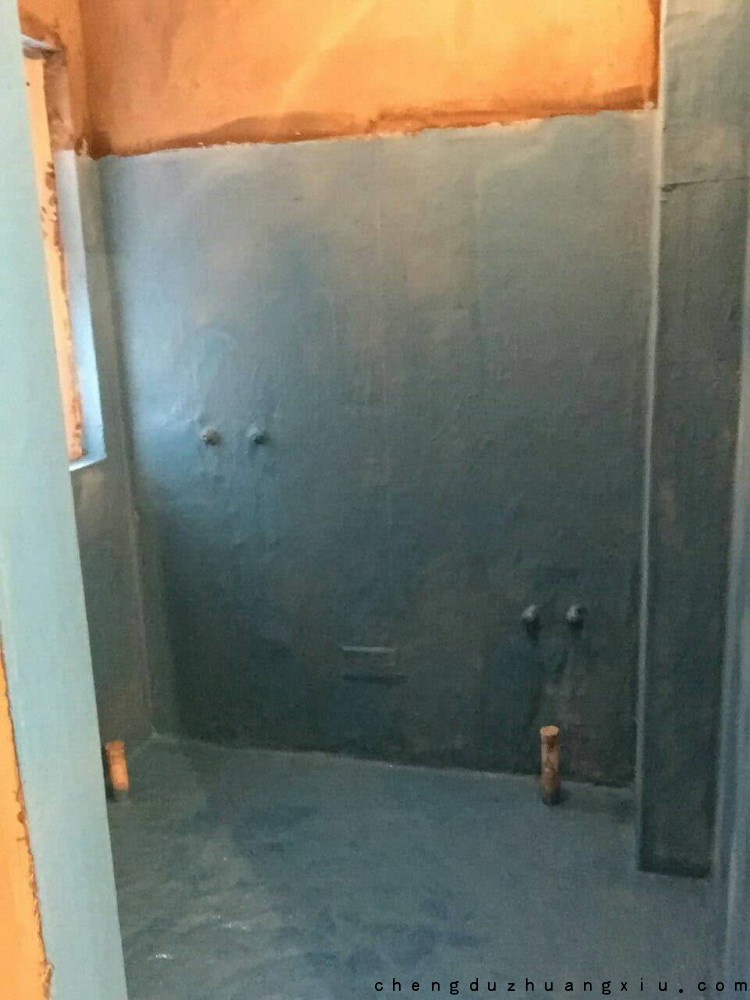

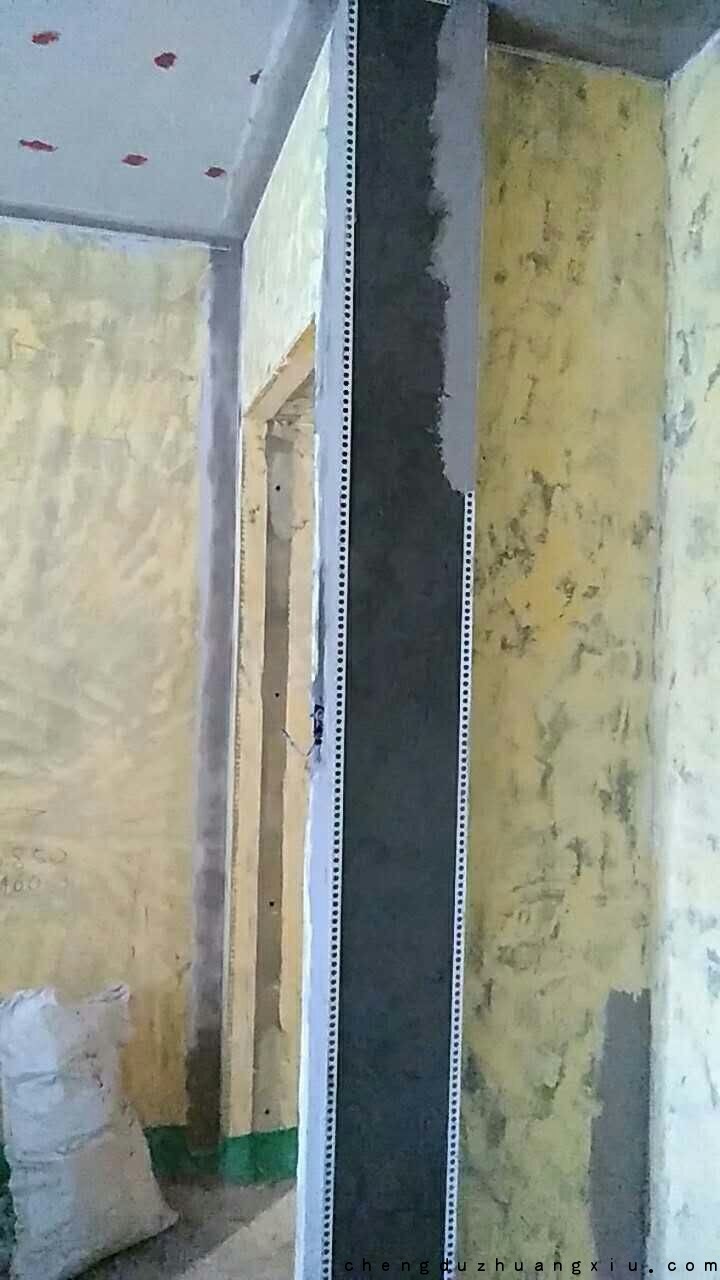

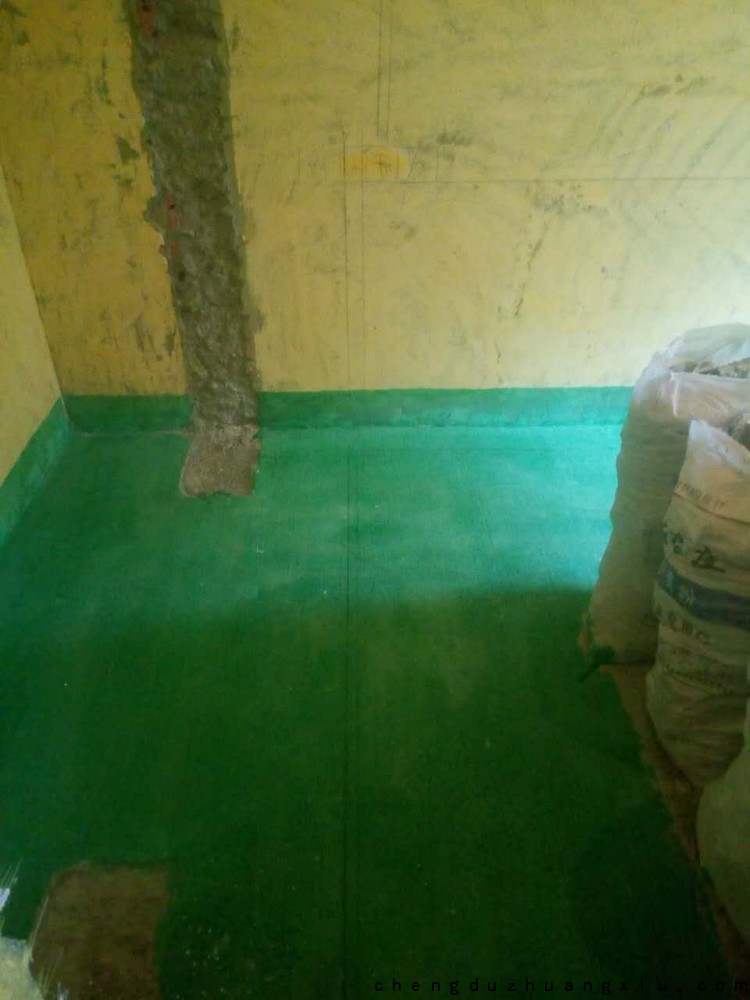

2017年9月11日,新双城水电改造完毕,暗盒已保护起来,防水完成,闭水48时楼下观察无渗漏迹象。石膏板封板、涂防锈漆、墙面开始上石膏和pvc阴阳角护角。进展顺利,工程进度安排合理,速度也比较快。下面是工地实拍照。

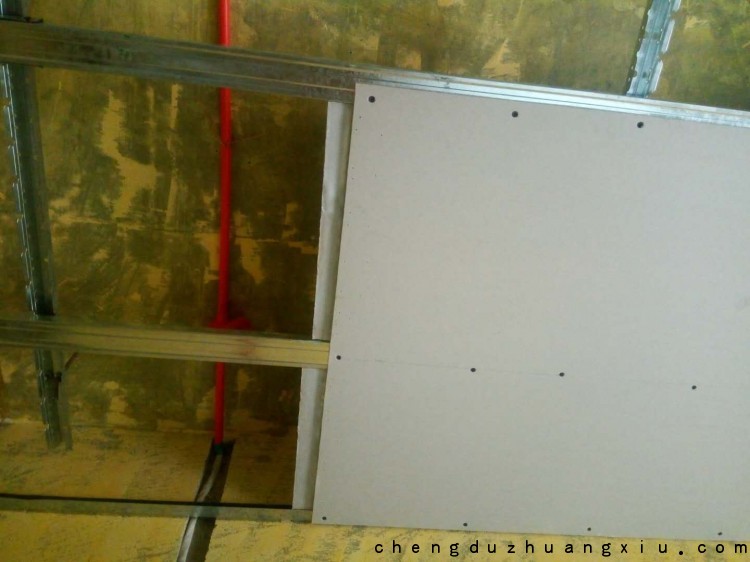

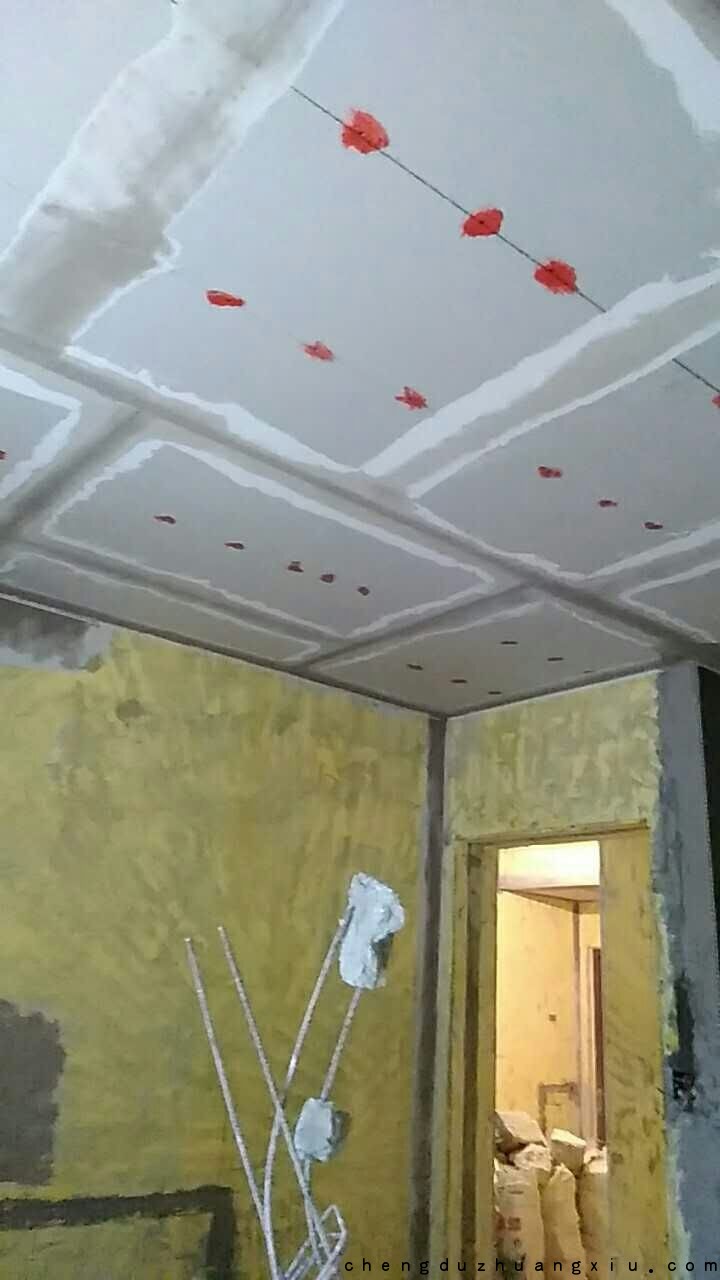

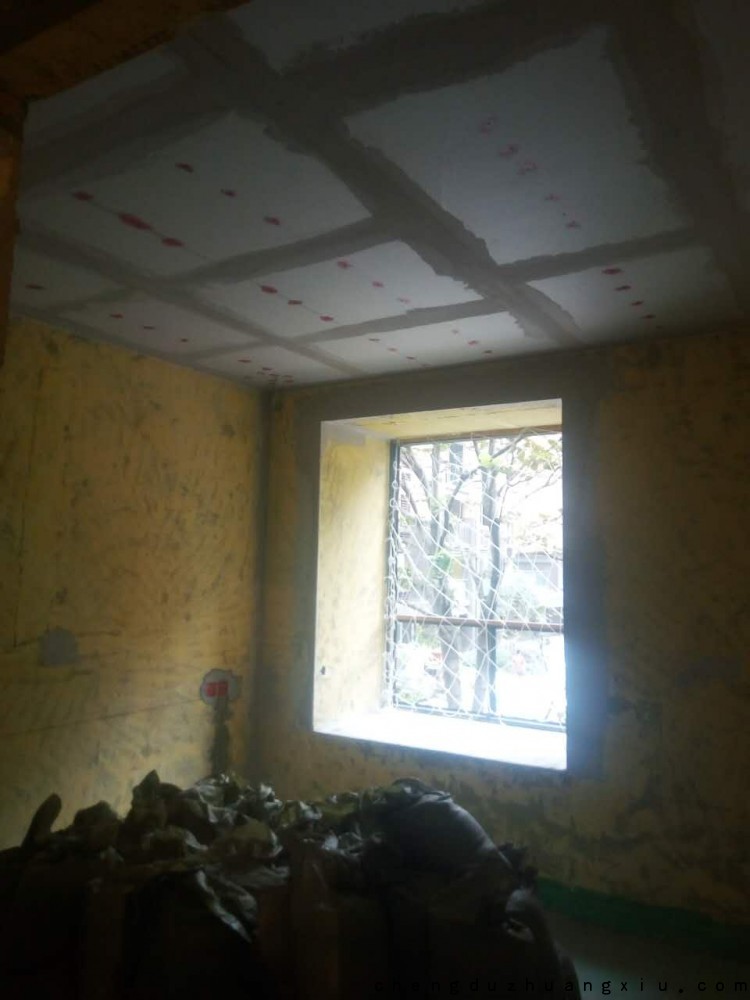

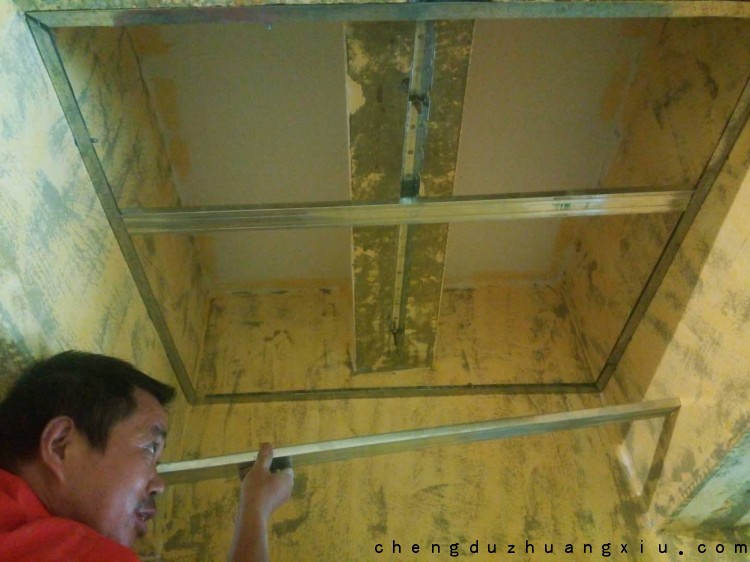

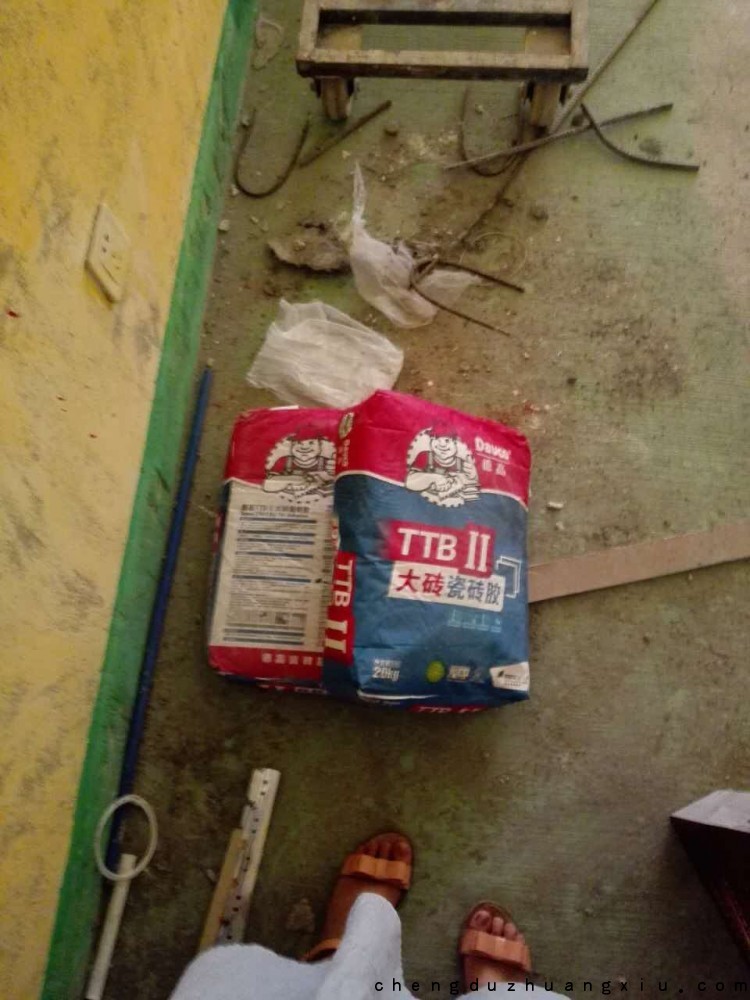

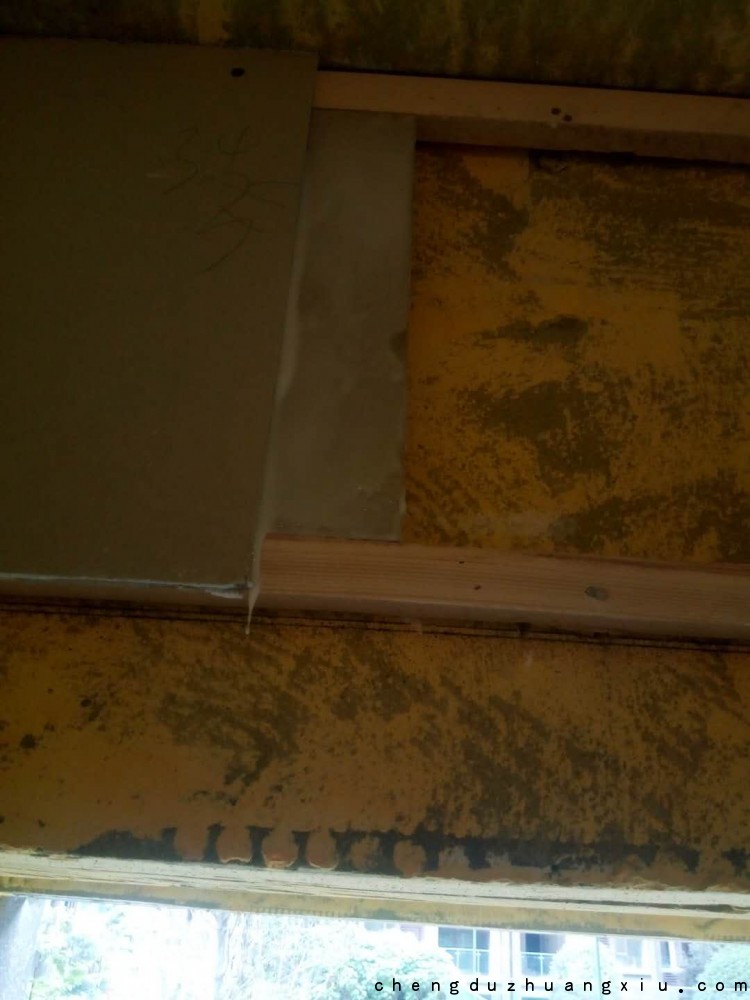

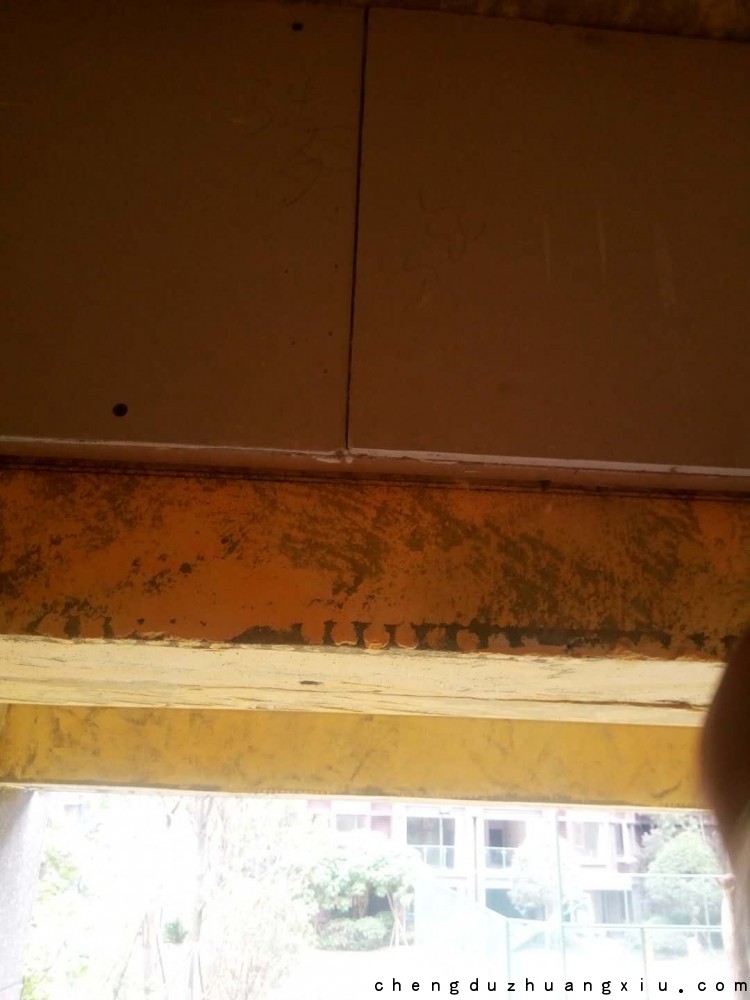

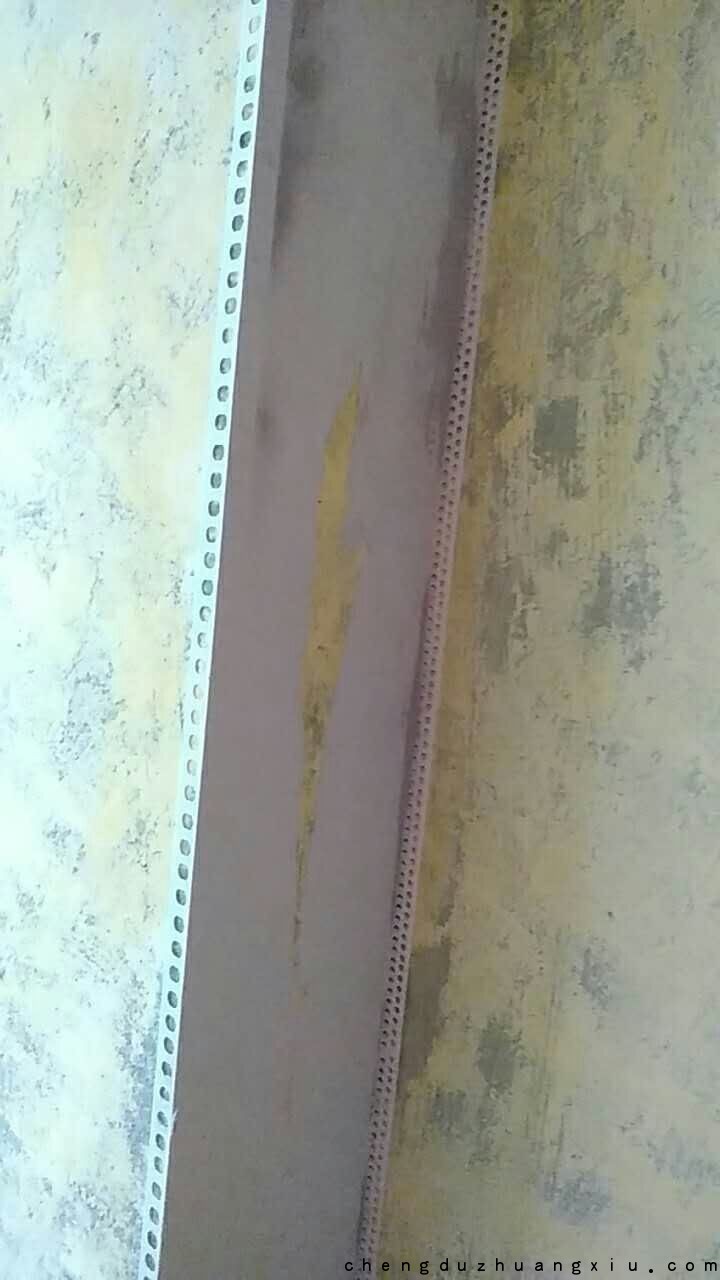

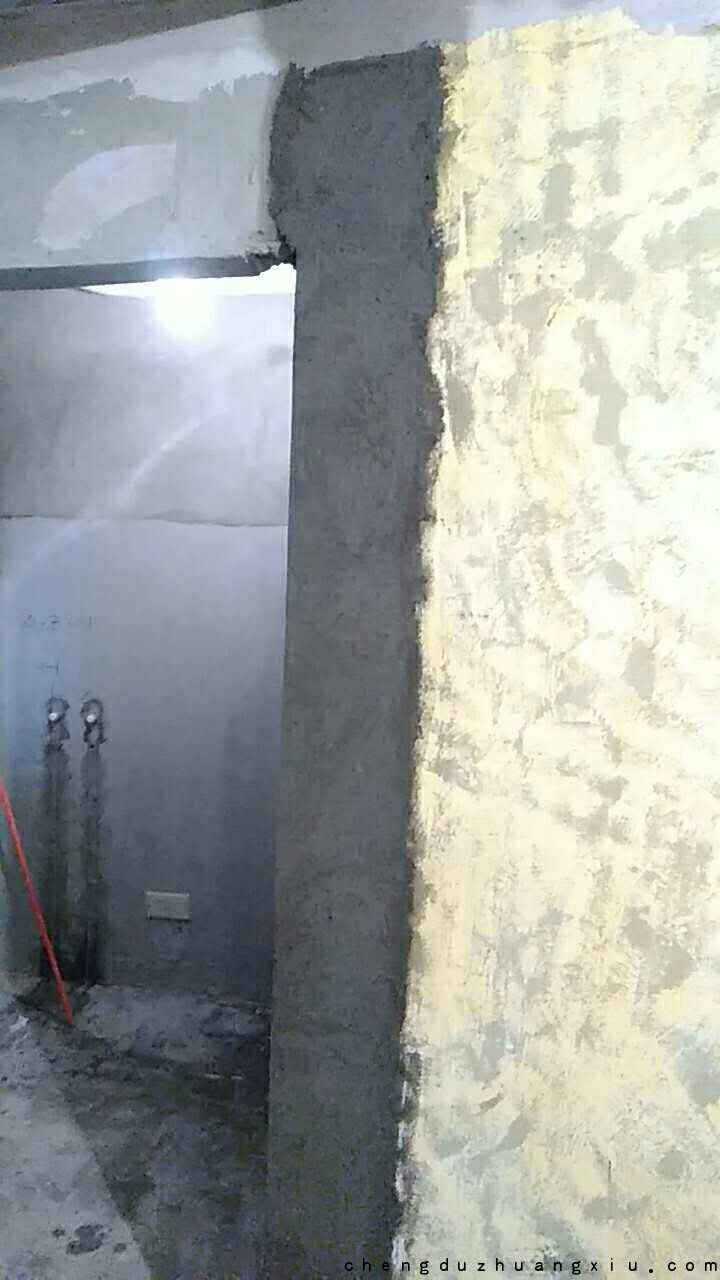

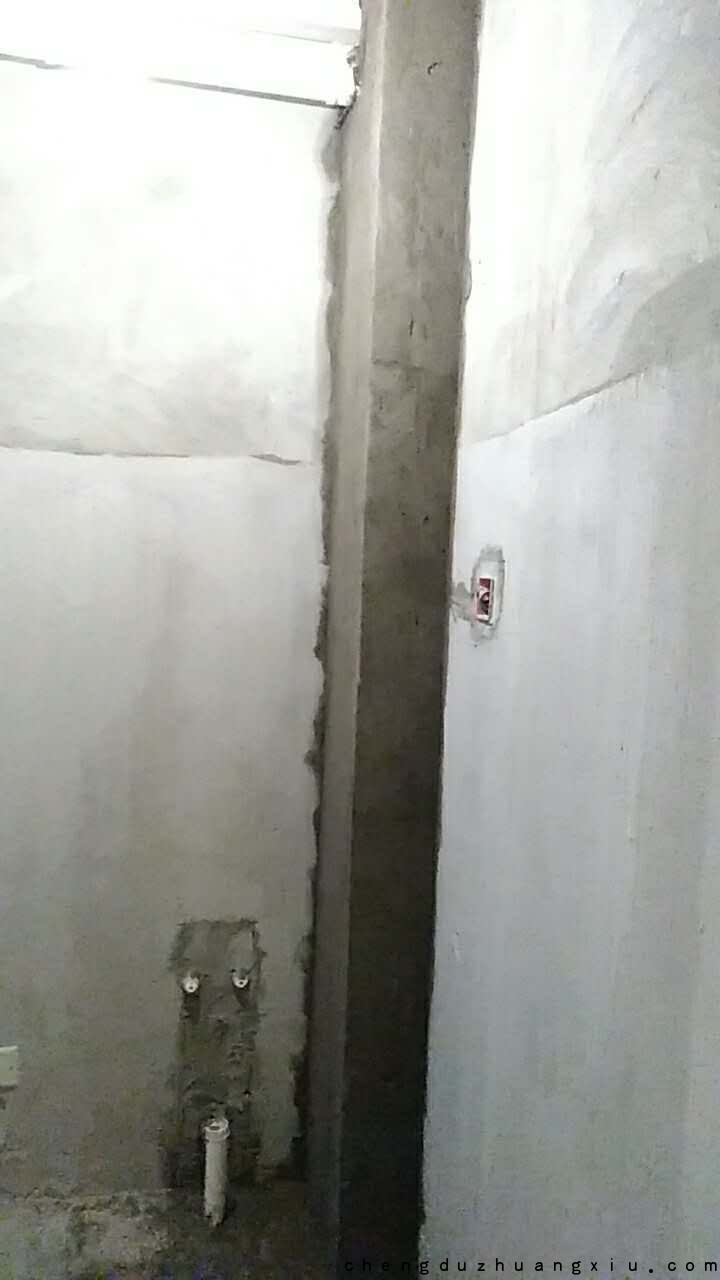

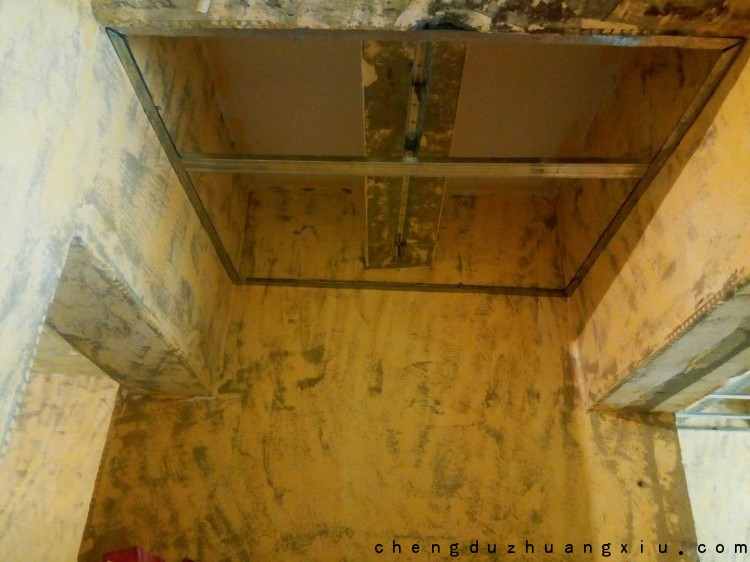

新双城水电改造成都新双城工地辅料进场成都新双城工地石膏板涂防锈漆成都新双城工地闭水48小时后楼下无渗漏成都新双城工地闭水48小时后楼下无渗漏成都新双城工地防水验收成都新双城工地防水验收成都新双城工地防水施工成都新双城工地防水施工完毕成都新双城工地客户自购瓷砖胶成都新双城工地pvc护角施工成都新双城工地点涂防锈漆成都新双城工地点涂防锈漆和pvc护角施工成都新双城工地pvc护角成都新双城工地门洞修补成都新双城工地包水管成都新双城工地吊顶施工成都新双城工地吊顶龙骨施工成都新双城工地吊顶轻钢龙骨施工成都新双城工地木工施工成都新双城工地木工施工。

免费装修设计

装修公司排行榜

设计师排行榜

工长排行榜
