小区名称:洲际银海湾 面积:90平米 总价:4.8万元 承接公司: 有木设计

开工大吉水电改造泥瓦阶段木工阶段油漆阶段安装阶段验收完成

[开工大吉]洲际银海湾王女士家开工大吉!

温江洲际银海湾王女士家开工大吉!

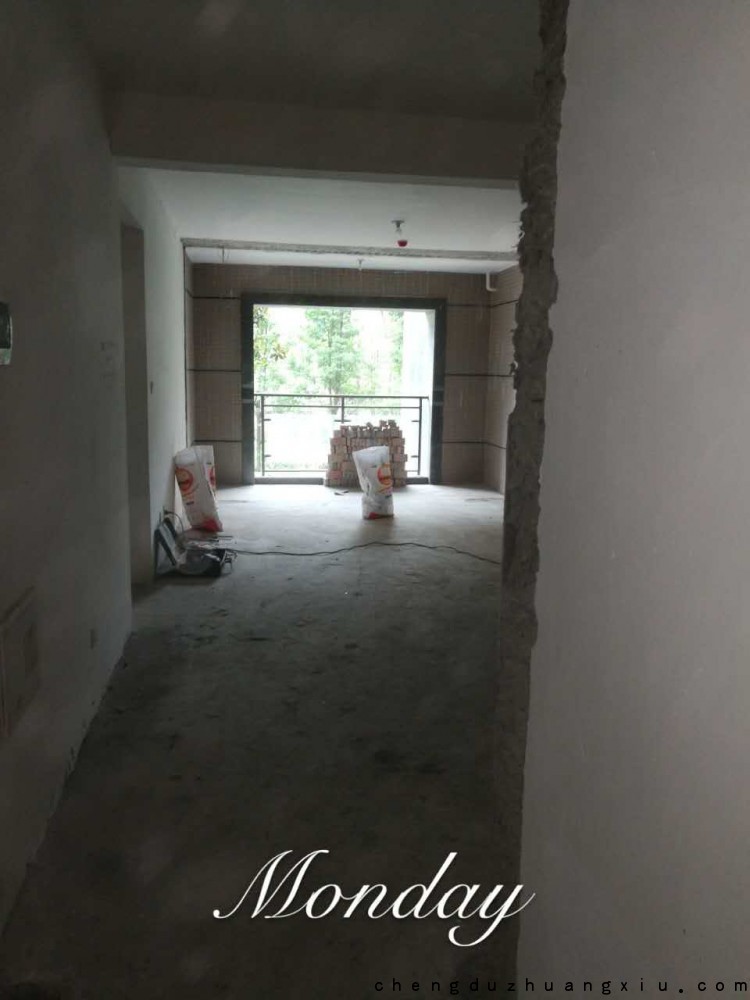

王女士家验房时发现了不少问题,其中一个大问题就是地面有贯穿性裂缝。开发商整改花费了较长的时间。其他空鼓等问题整改较快。整改完毕后第一时间就进行了开工。

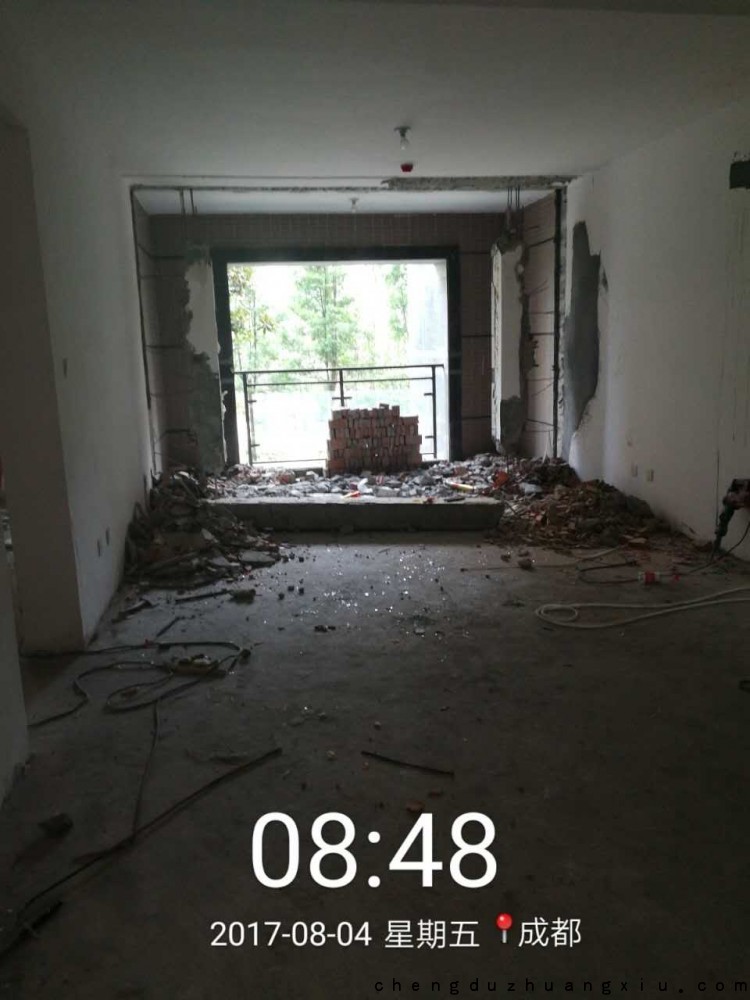

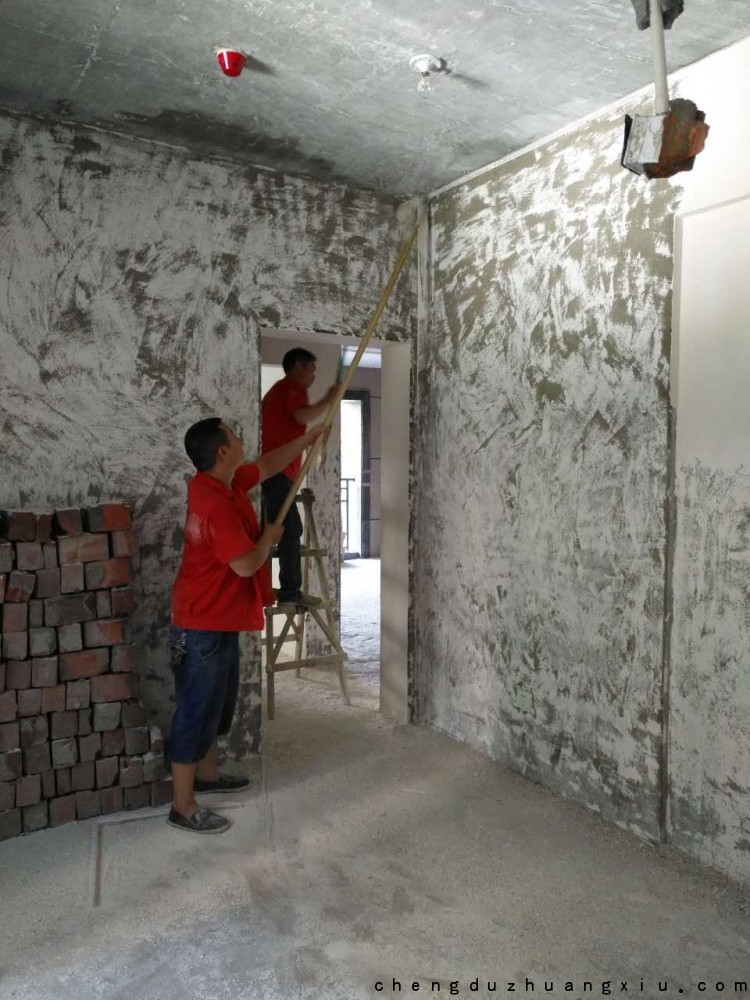

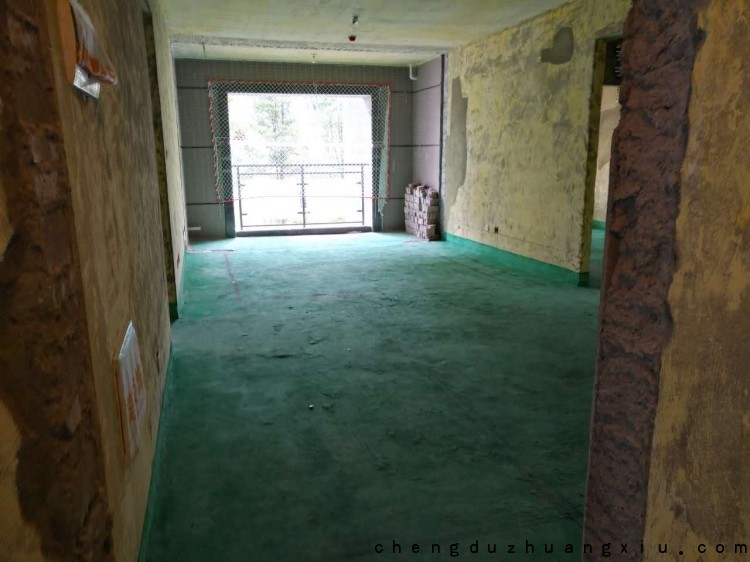

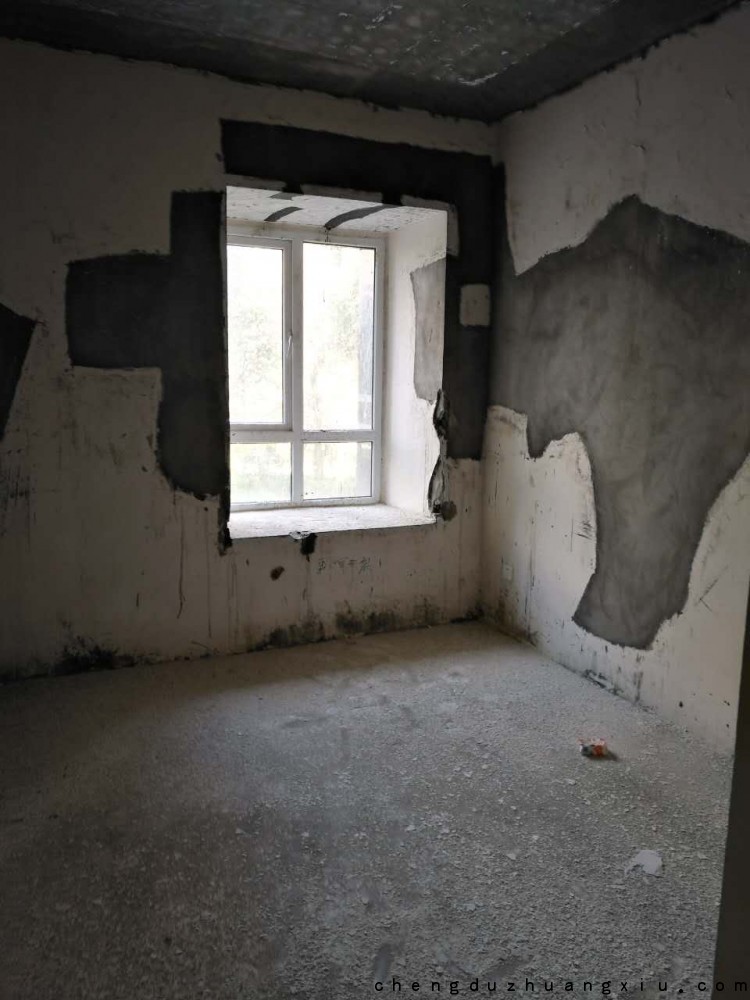

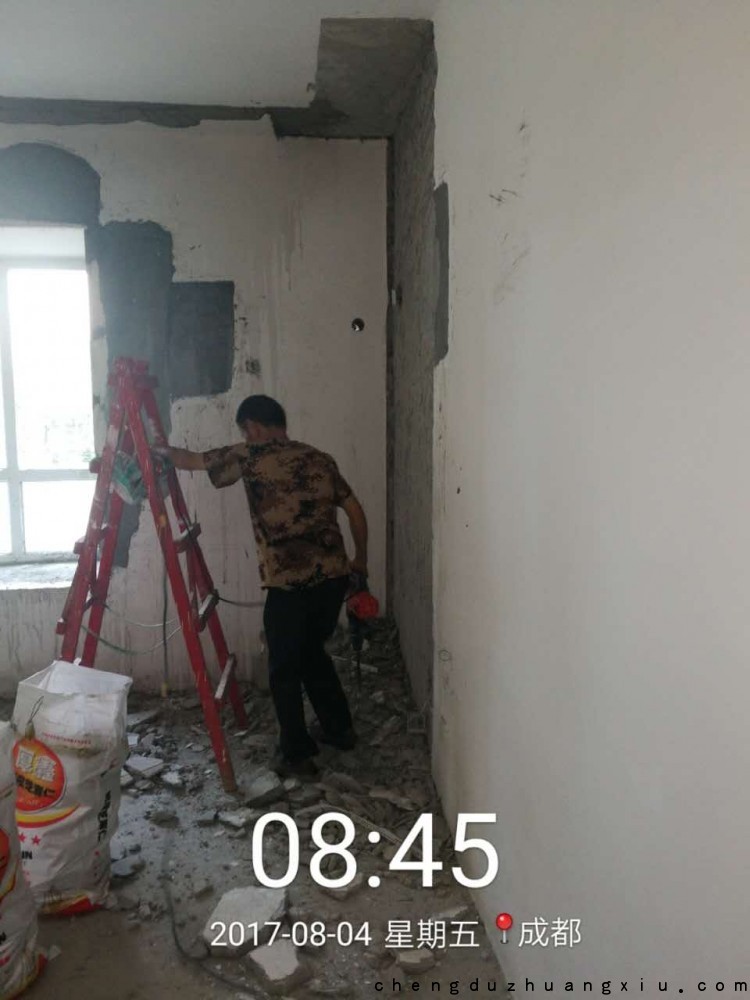

开工第一步就是打墙、铲墙。目前工地有序进行中。效果图也制作完毕。

洲际银海湾开工大吉洲际银海湾铲墙洲际银海湾拆墙施工

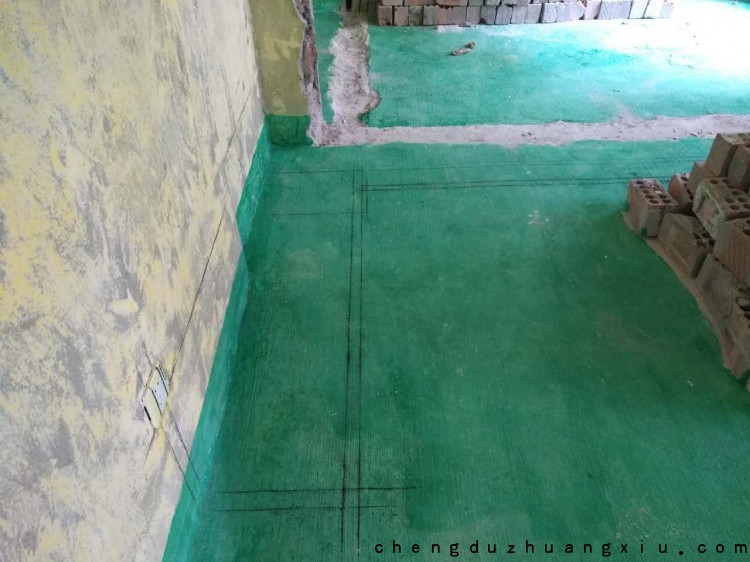

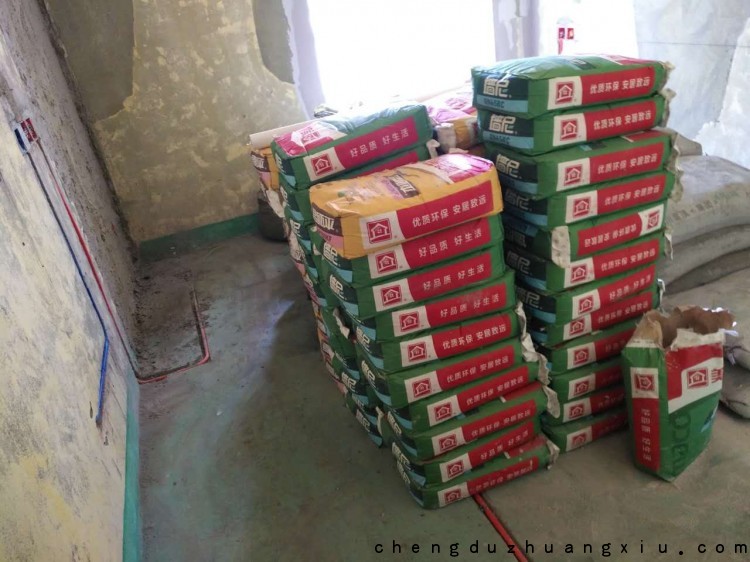

2017年8月10日,墙固地固完成,上次监理巡检发现的问题也已经整改完毕。

成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检,监理施工现场交代水电开槽注意细节成都装修网_洲际银海湾巡检成都装修网_洲际银海湾巡检

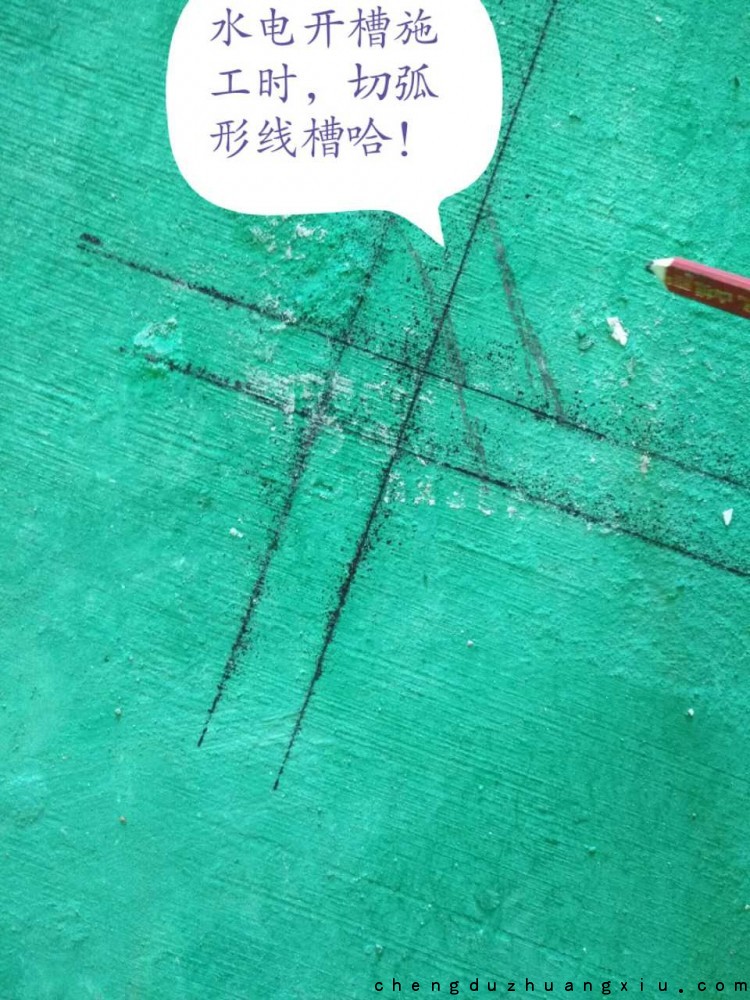

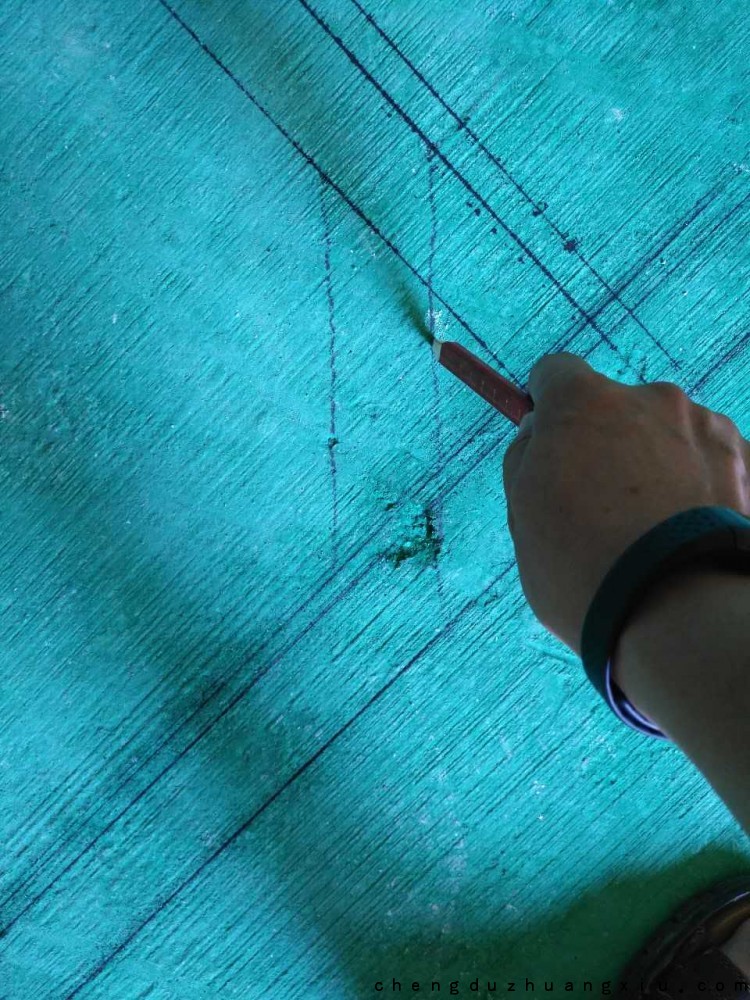

当然本次巡检还是交代了一些细节注意事项,水电改造弹线完毕,即将开始开槽施工。监理在水电开槽转角处做出提醒,转角一定要保证弧度,以便后期管件内线路畅通,不形成死线。

[水电改造]洲际银海湾铲墙、打墙、水电改造

洲际银海湾铲墙、打墙、水电改造

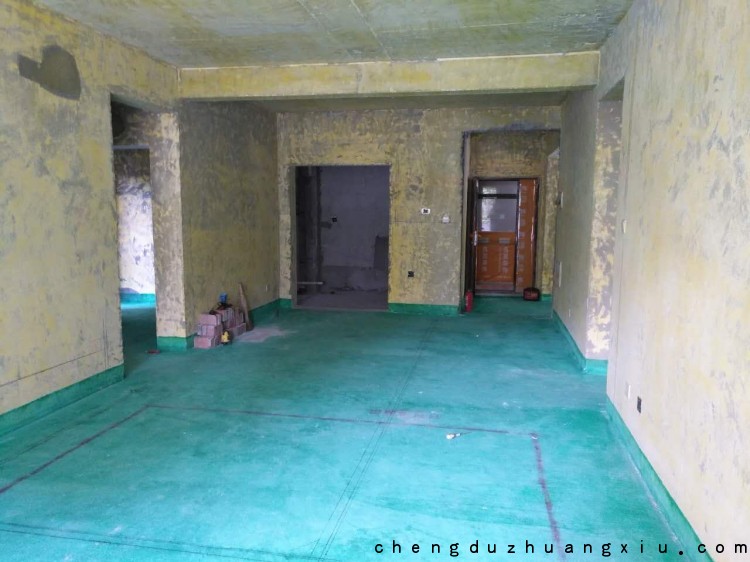

工地目前进展有序,铲墙、打墙基本完毕。成品保护已经完毕。即将开始做墙固、地固、成品保护和水电改造施工。

该工地原有土建做的不太好,空鼓非常多,图上可以看到开发商后来整改补空鼓的痕迹。

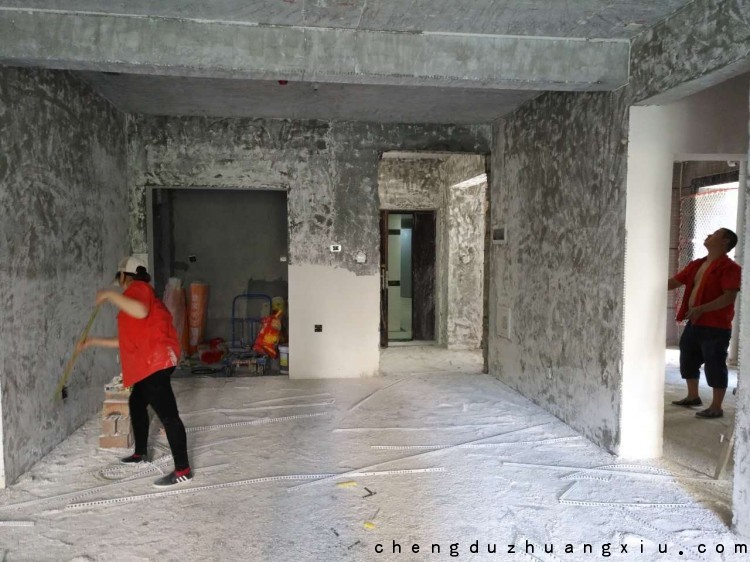

工人在打扫现场卫生,保持工地干净整洁,营造一个良好的施工环境,保证施工质量。

工人在打扫现场卫生,保持工地干净整洁,营造一个良好的施工环境,保证施工质量。

工地安全防护网

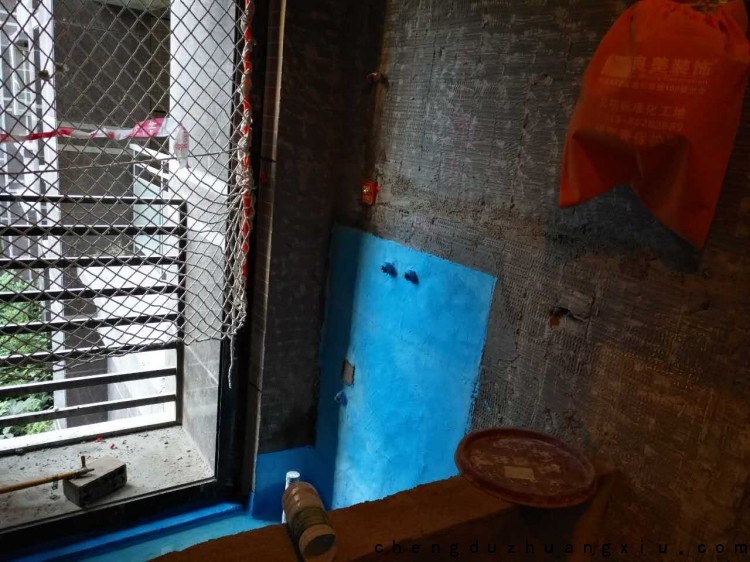

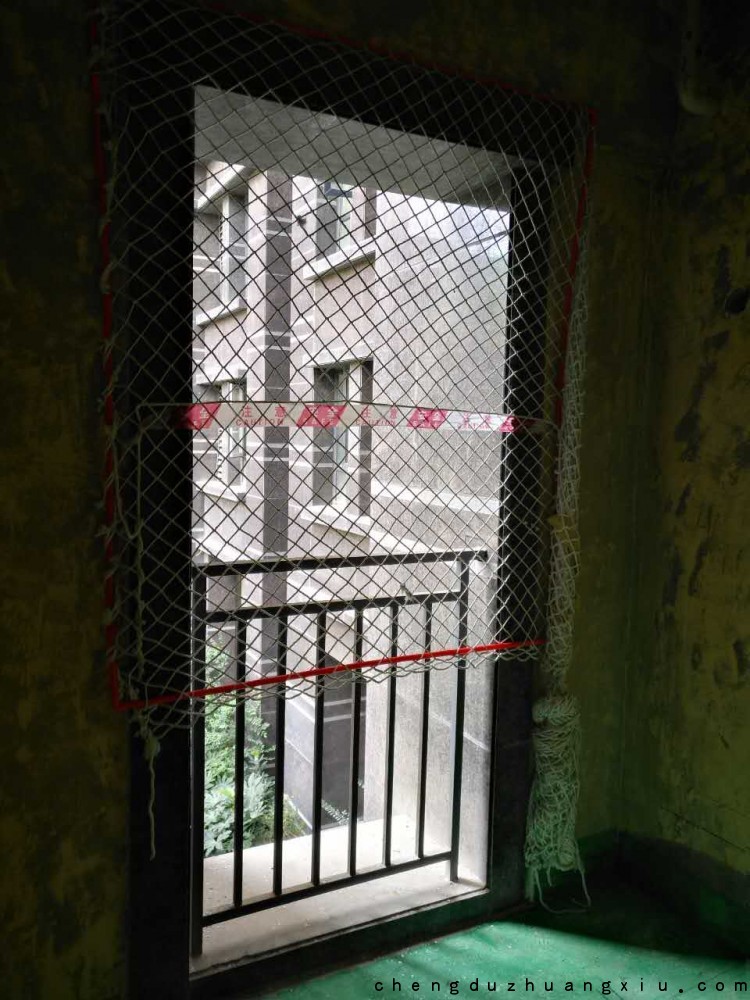

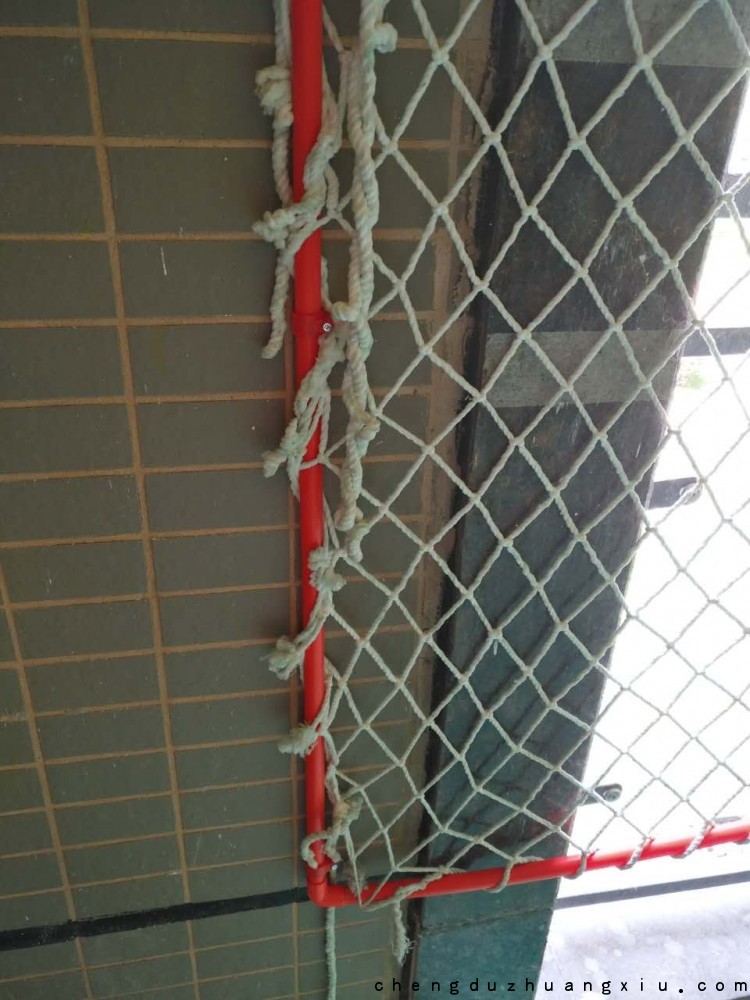

门窗洞位置加了警示标志和防护网,提醒安全,防止意外发生。

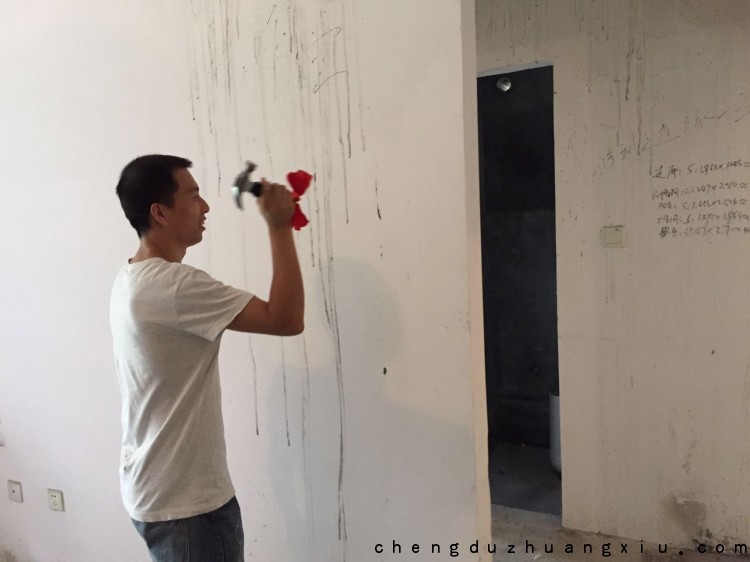

工人师傅铲墙作业中

工人师傅铲墙工作中。工人师傅铲墙中

工人师傅铲墙工作中。

当然成都装修网陈监理还是发现了不符合施工规范的地方,存在一定的安全隐患。如下图:

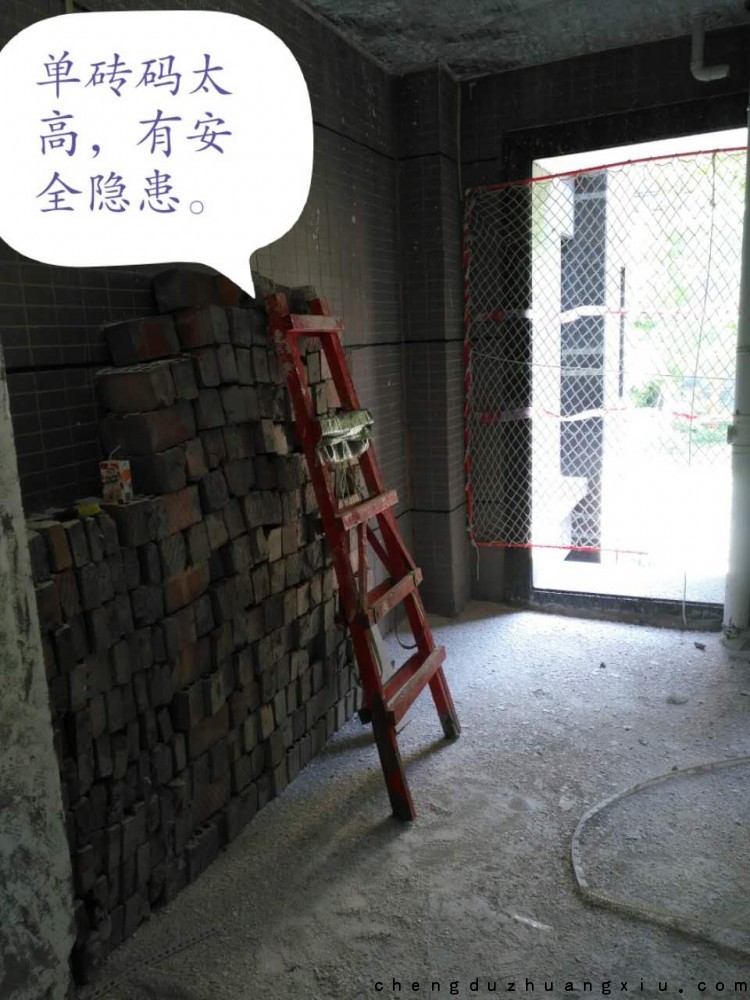

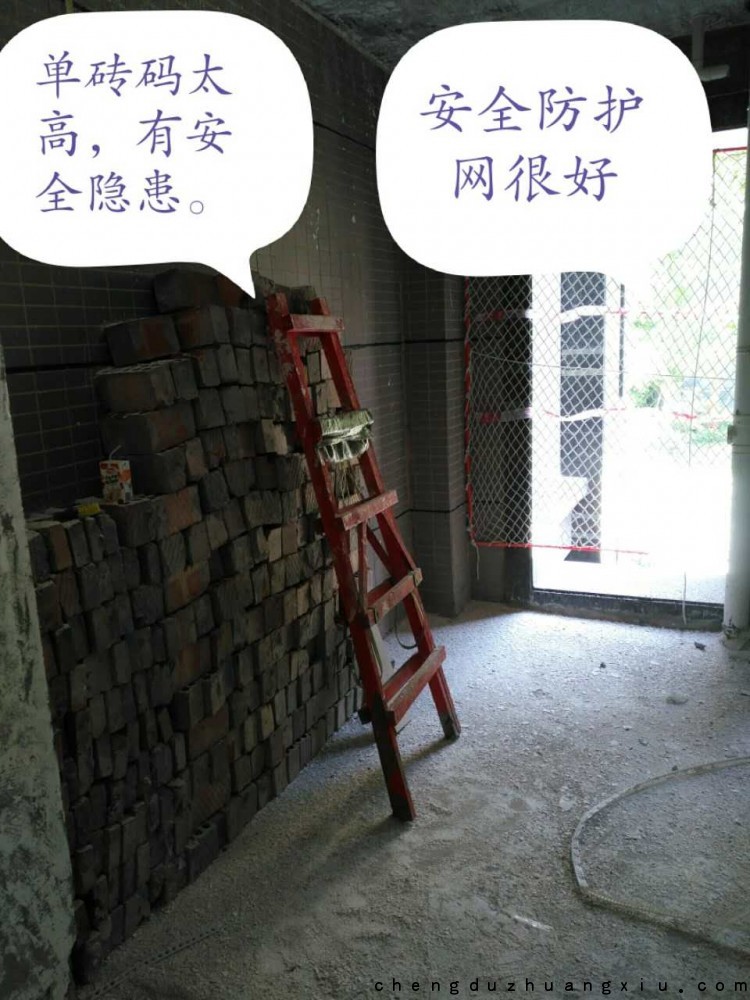

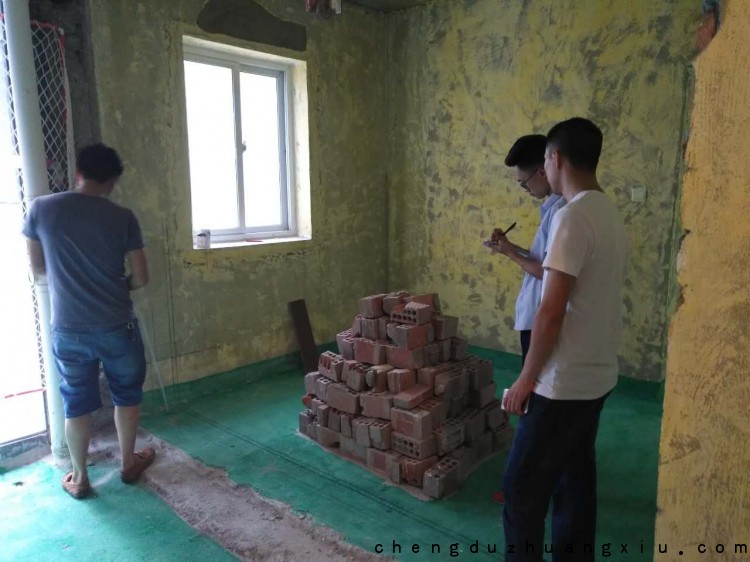

单砖码太高,有安全隐患。

安全防护网做的很好。

工长收到监理反馈意见后表示立即整改。目前工地进展正常。

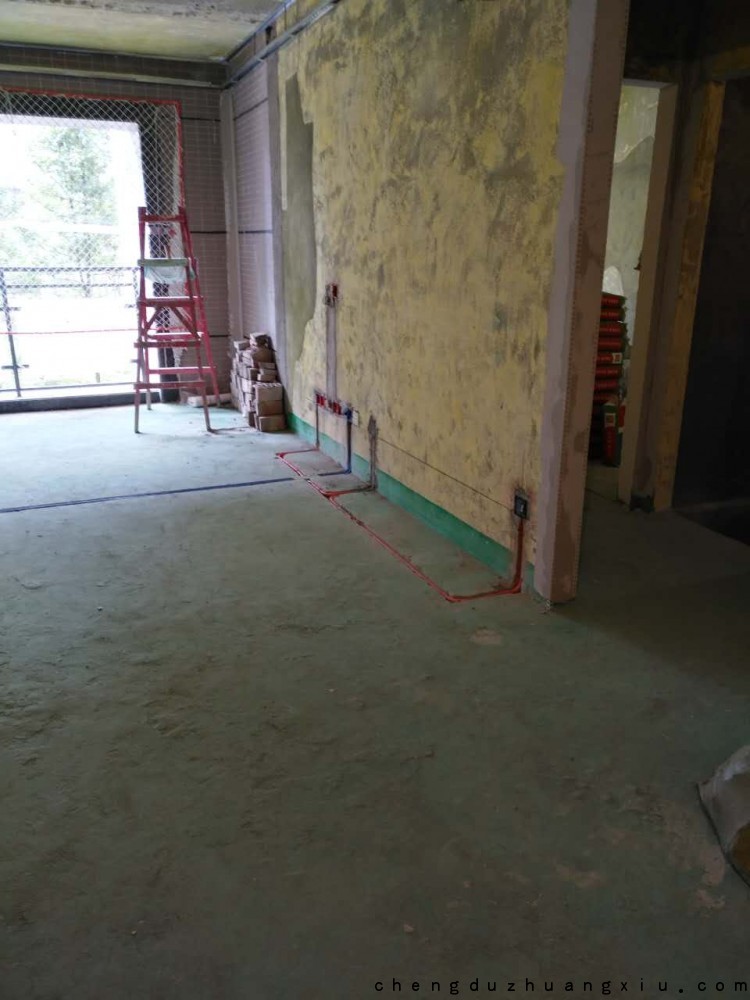

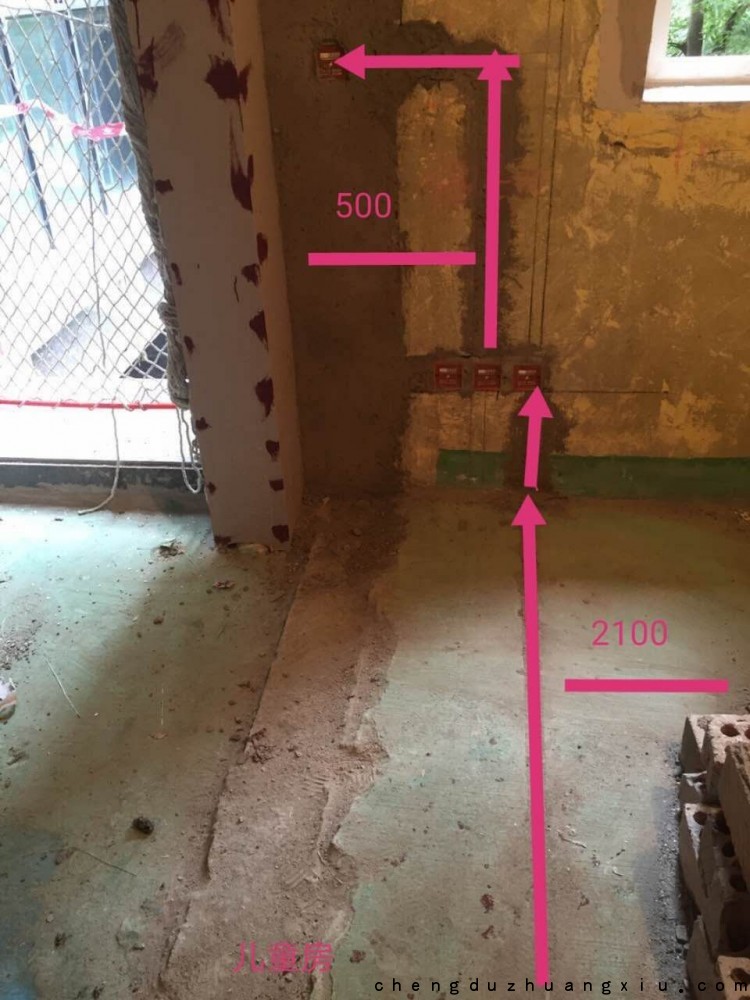

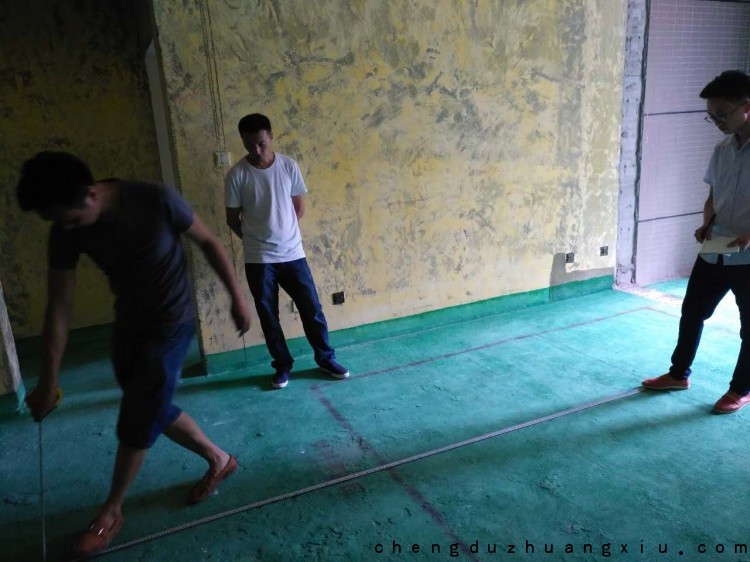

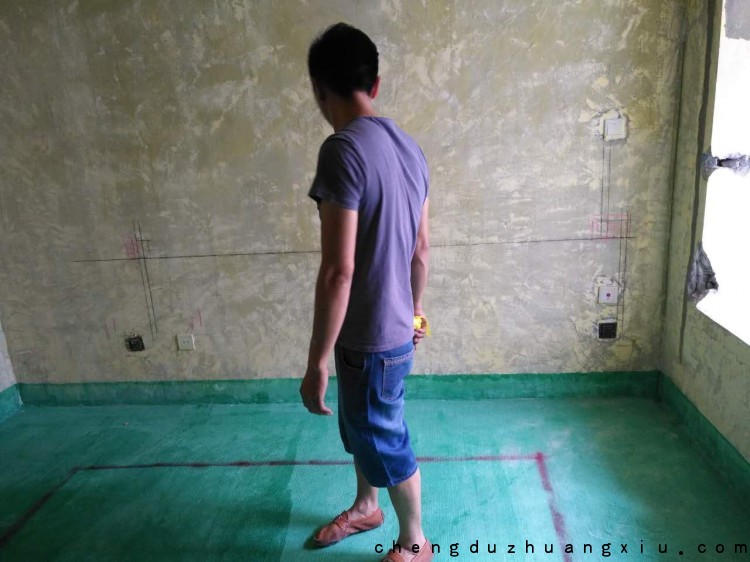

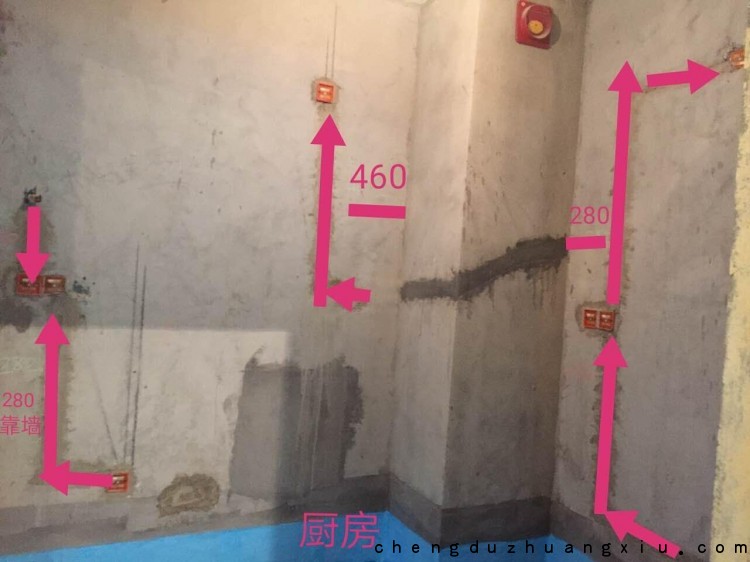

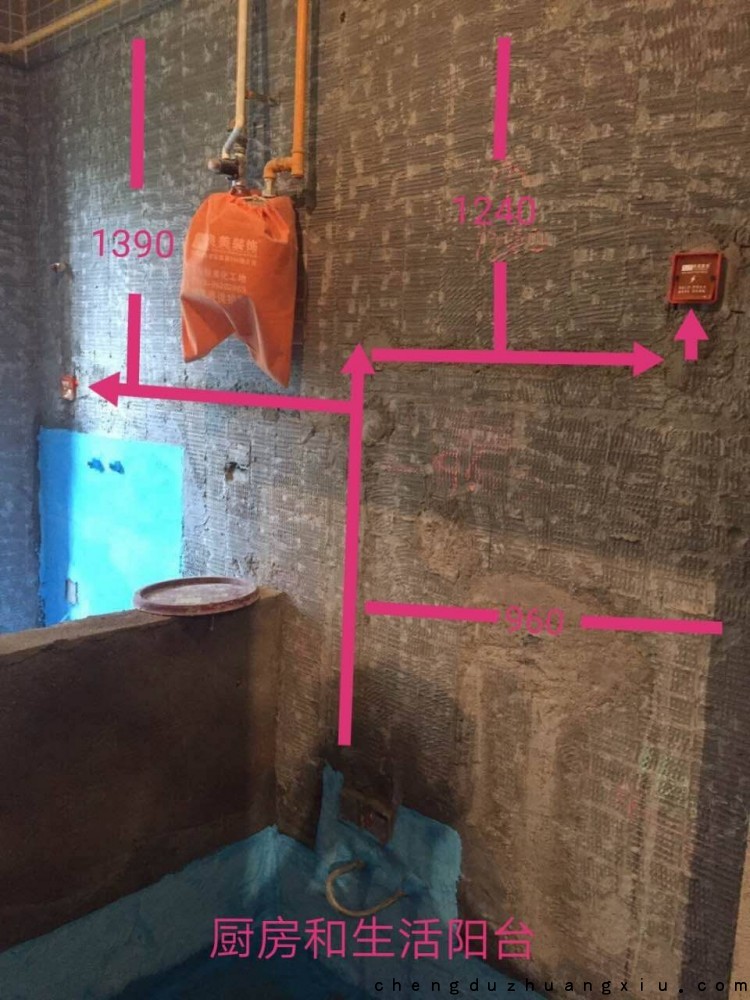

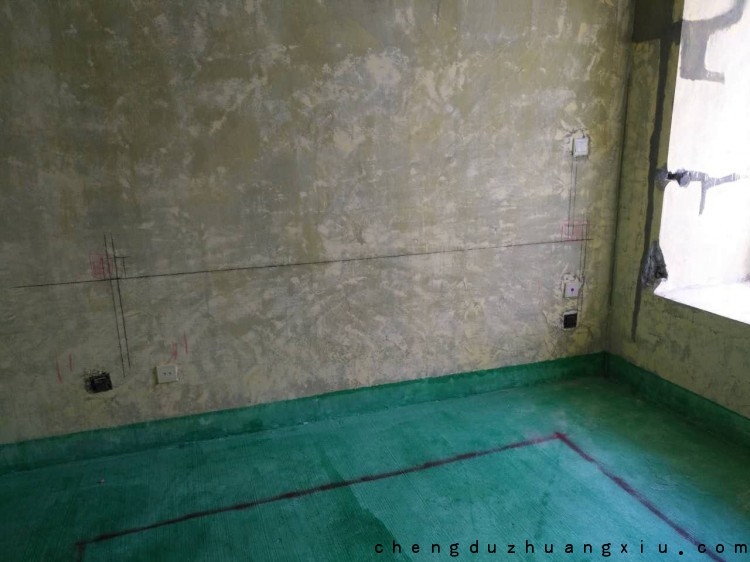

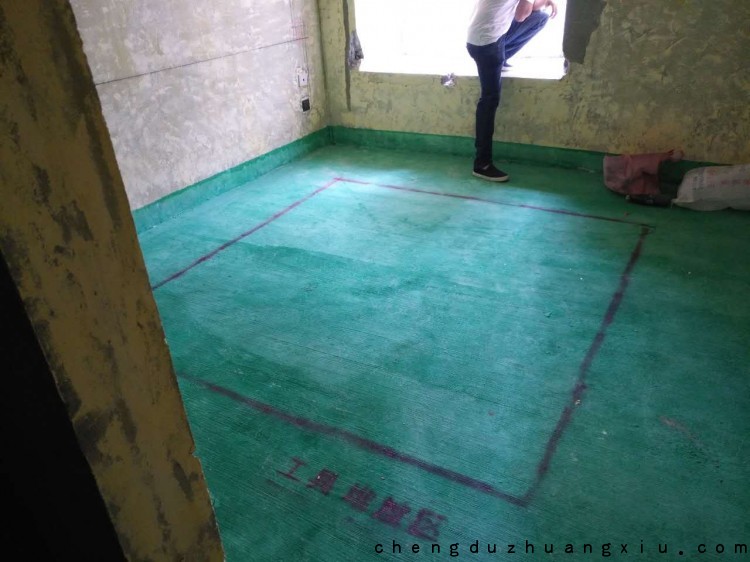

2017年8月15日现场定水电点位和进行水电线路优化,力争帮助业主最大化的节约水电改造费用,同时对工地细节进行巡查。

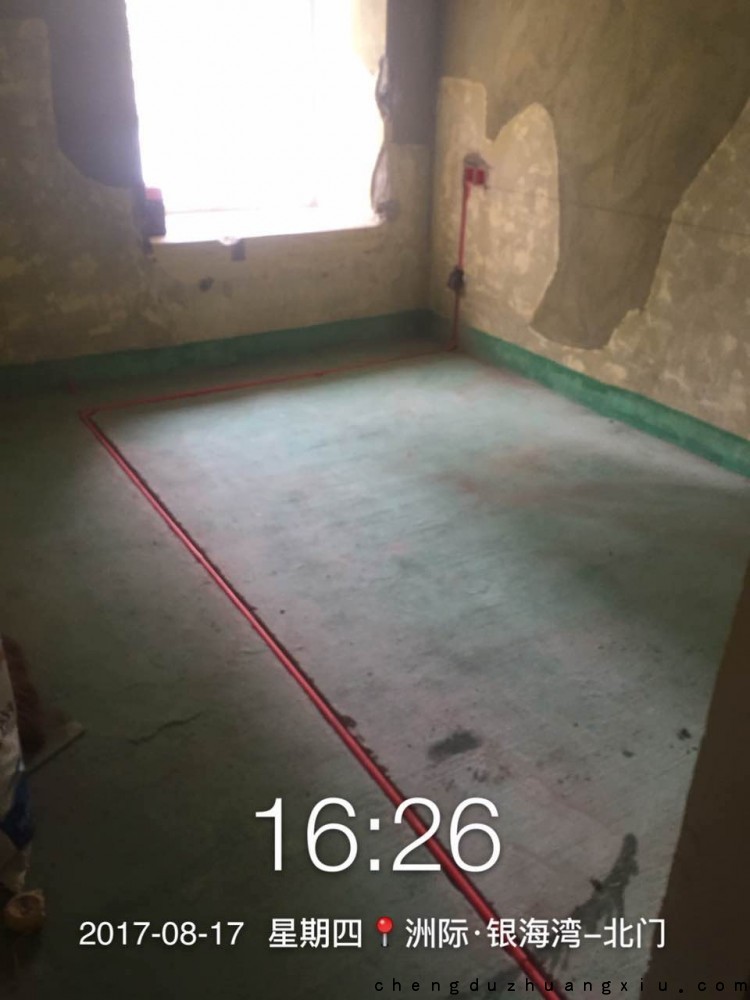

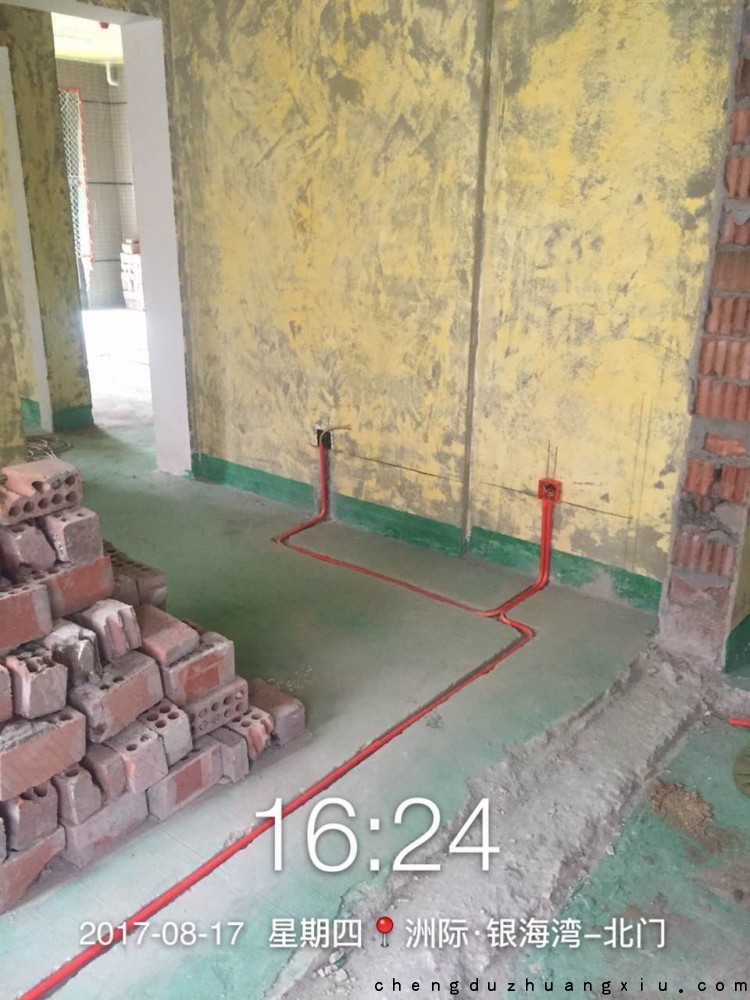

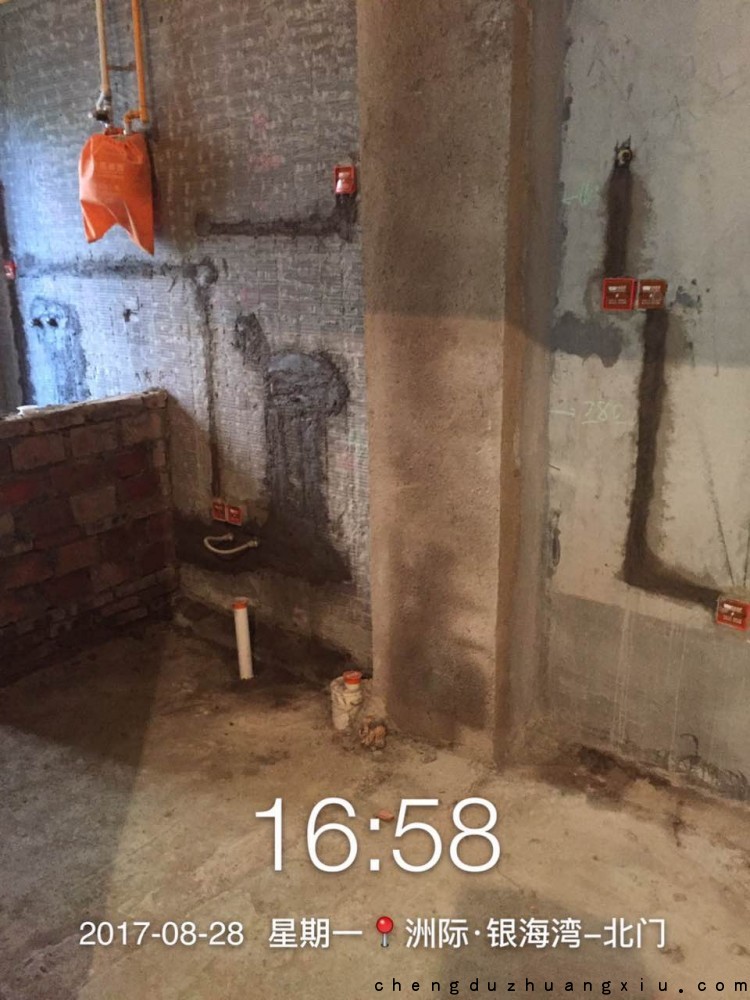

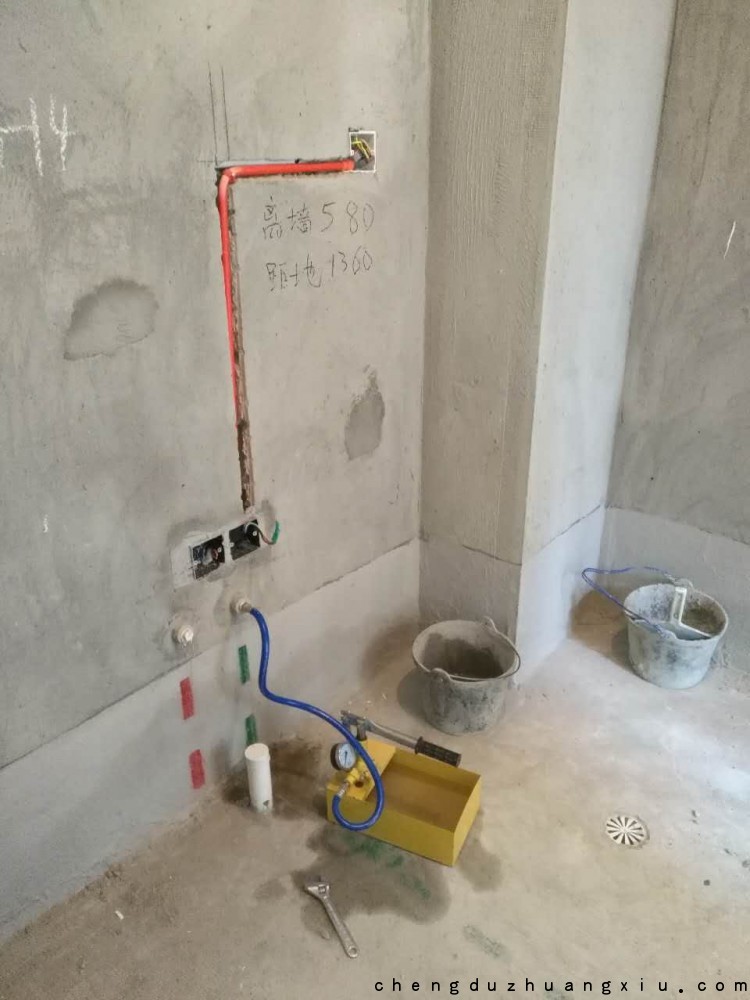

2017年8月16日水电开槽进行中,电工师傅先切割出槽子然后再进行开槽。

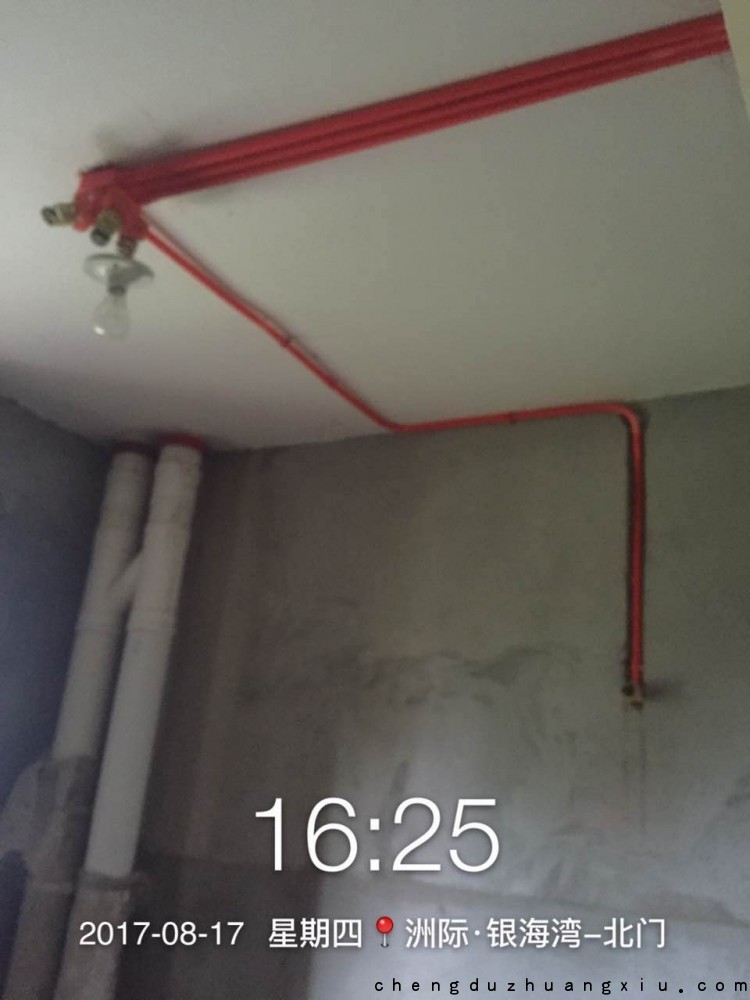

洲际银海湾水电定位洲际银海湾水电定位洲际银海湾水电定位洲际银海湾水电改造施工洲际银海湾水电定位洲际银海湾水电定位

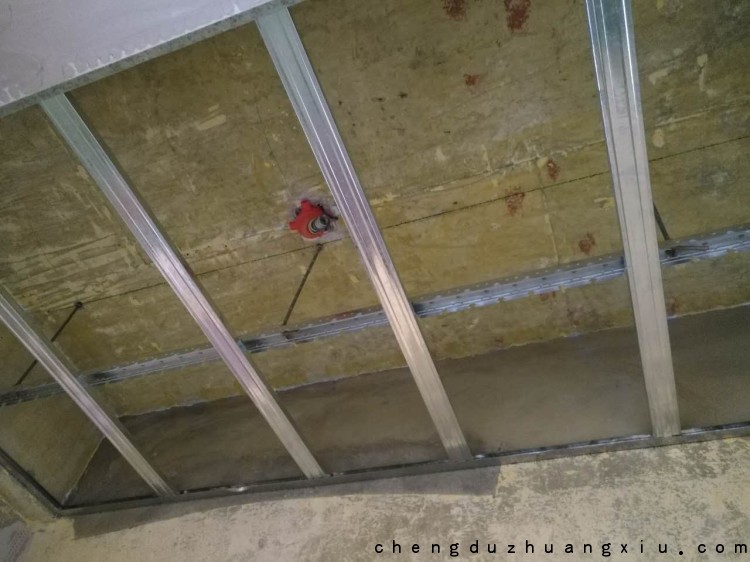

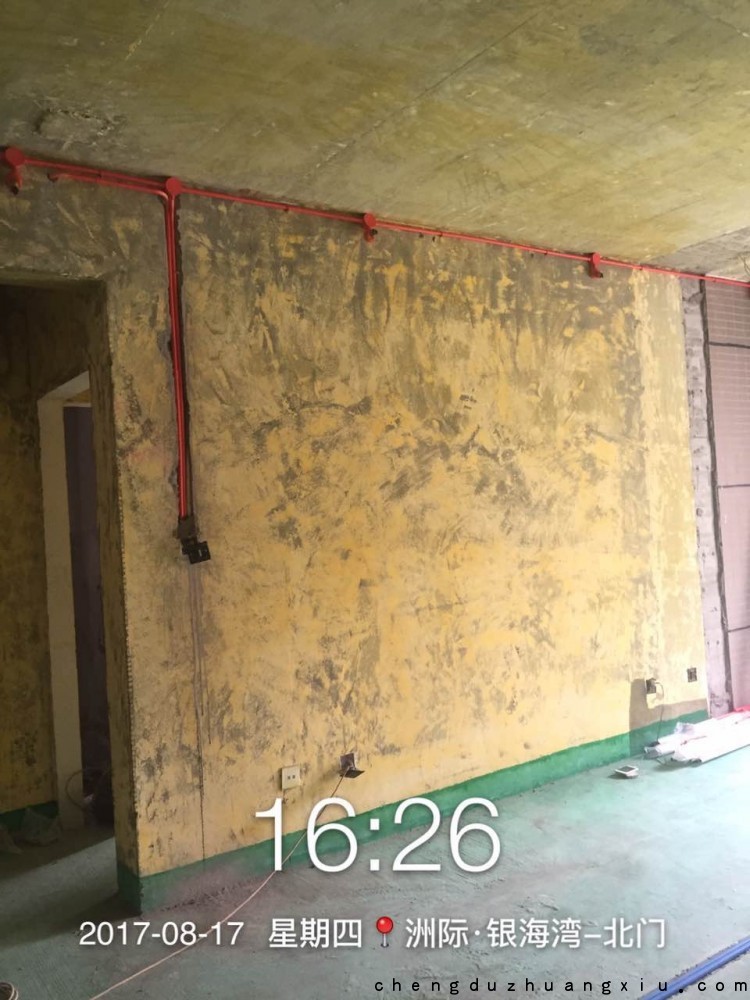

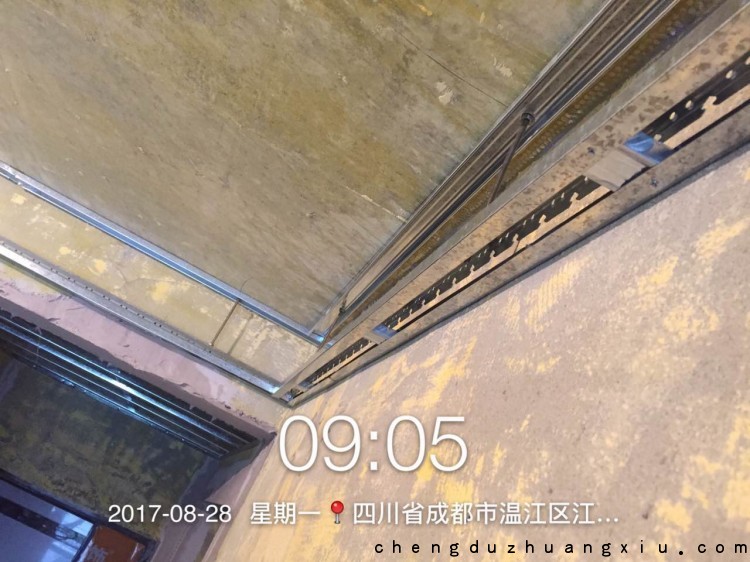

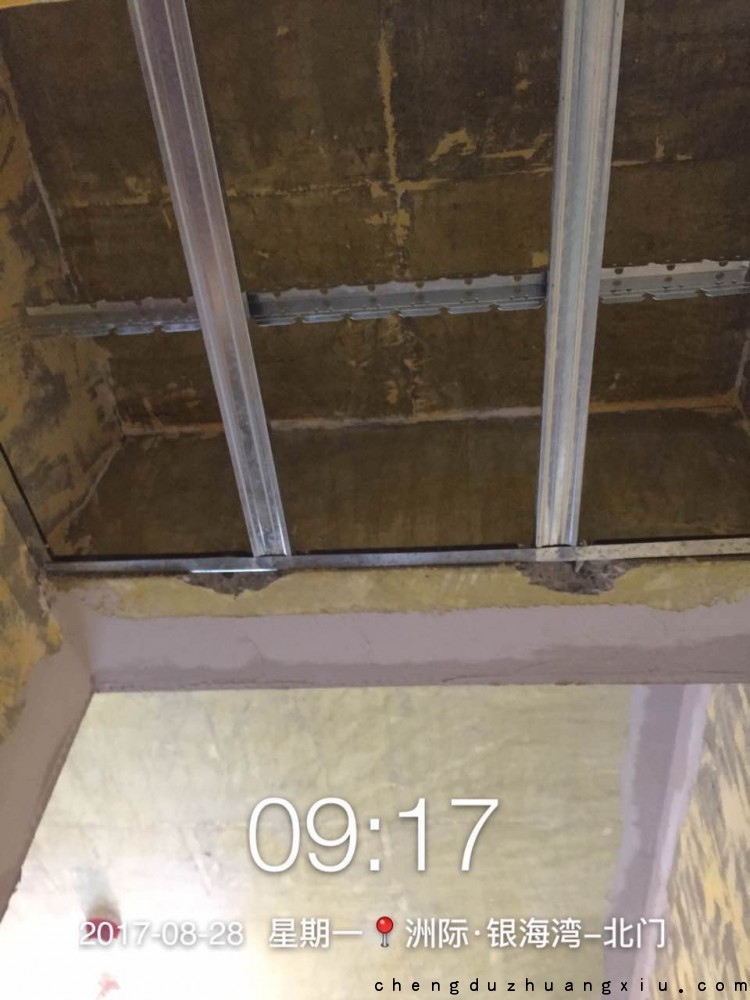

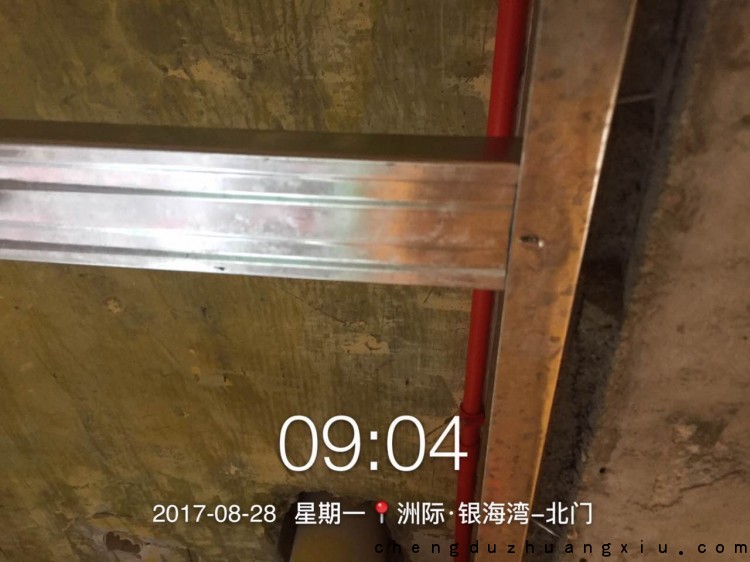

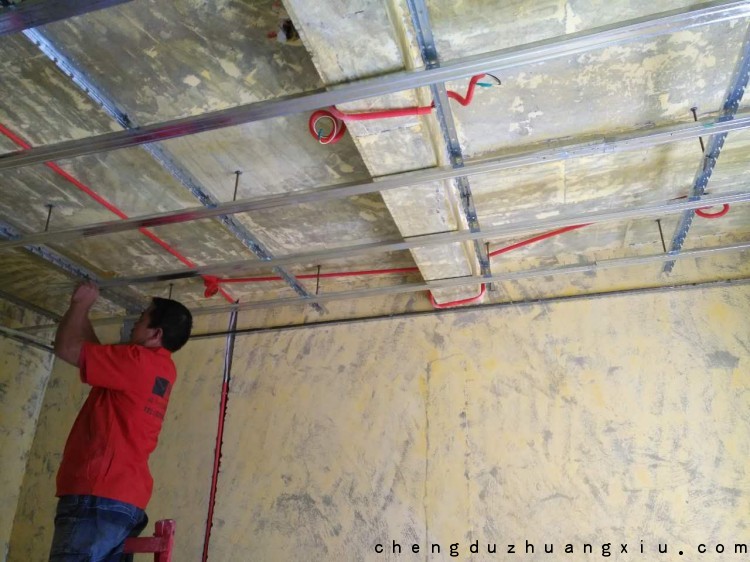

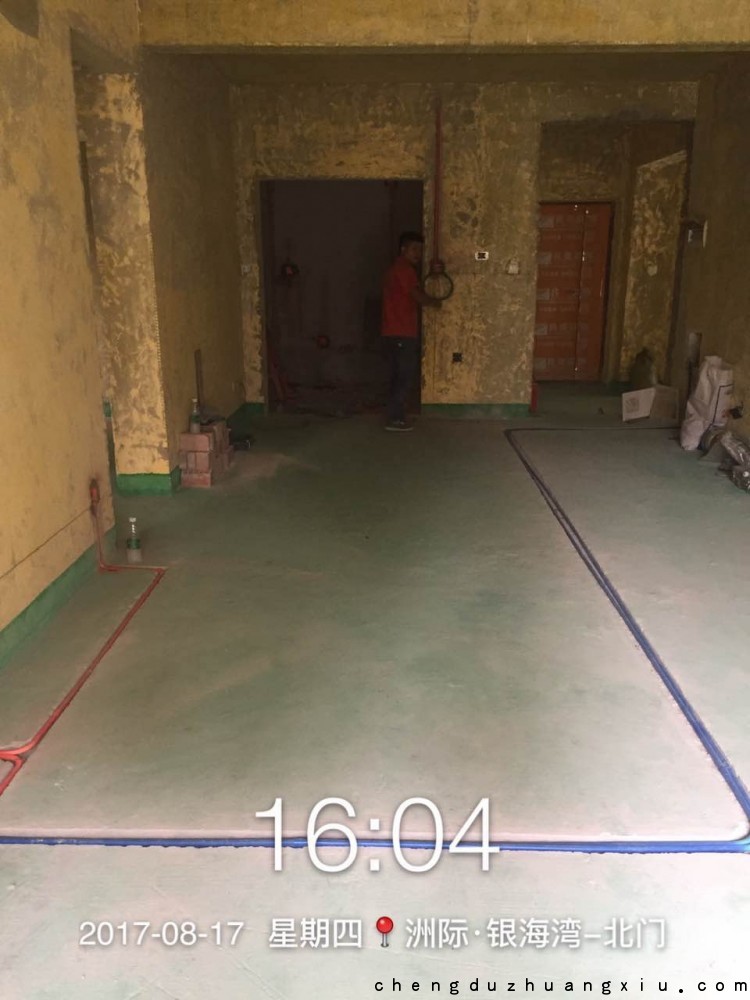

2017年8月17日水电布管、穿线作业。同时准备吊顶龙骨作业,因周末不允许施工,预计五天后可以进行隐蔽工程验收工作。

洲际银海湾水电改造施工洲际银海湾水电改造施工洲际银海湾水电改造施工洲际银海湾水电改造施工

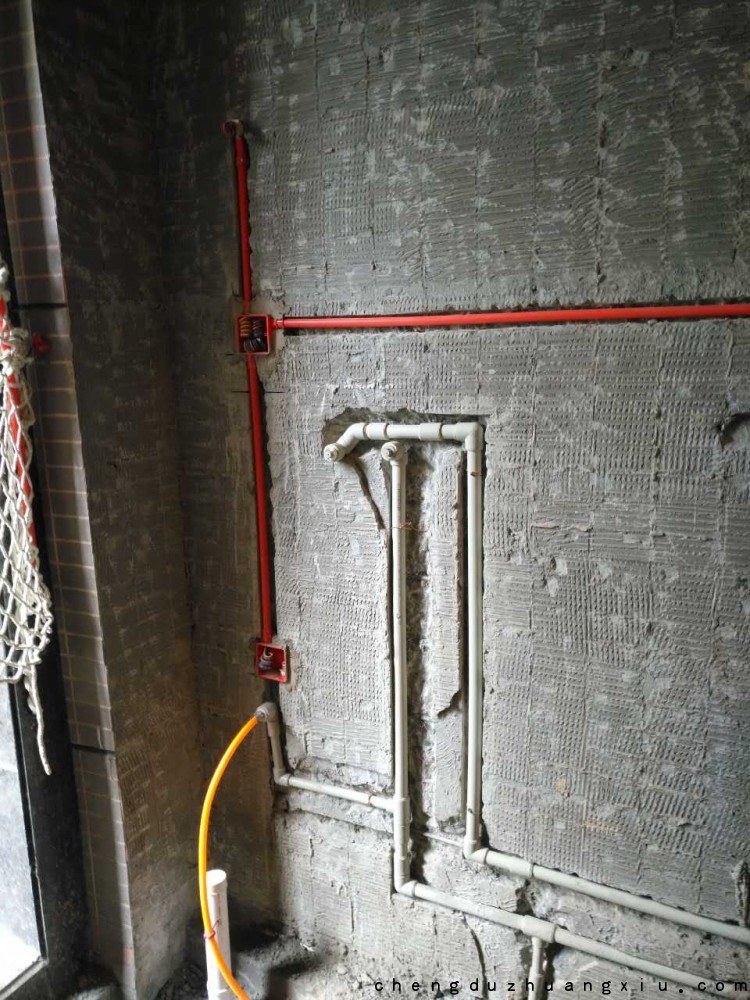

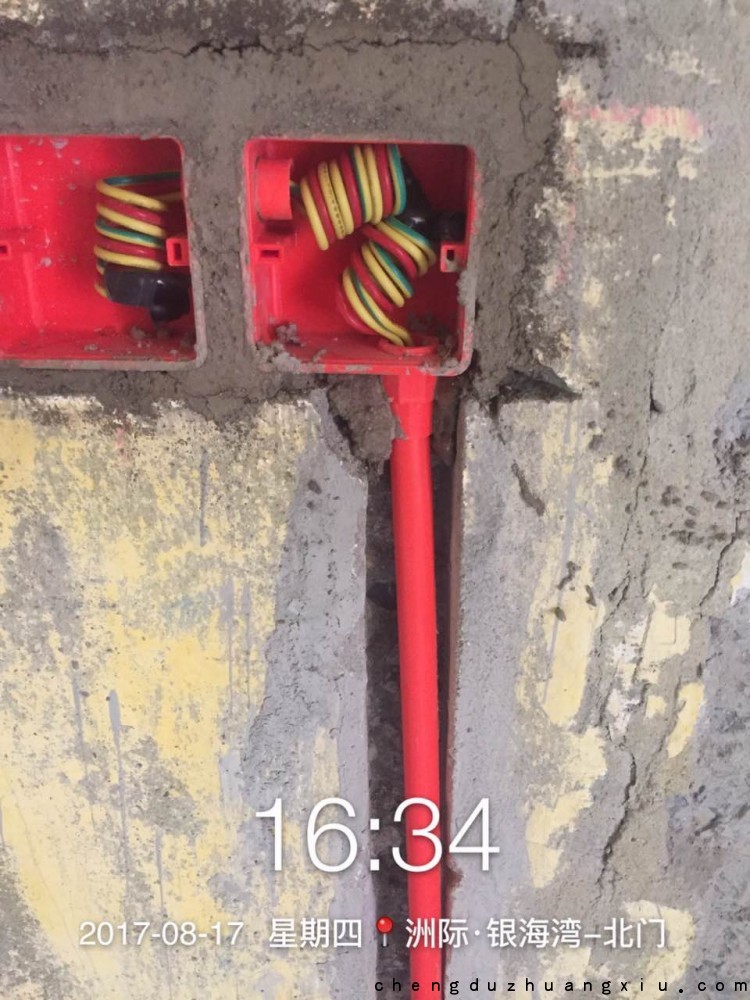

水电改造细节特写:线管、暗盒、电线入盒加锁扣,线路预留15cm以上备用并用绝缘胶布包扎好。线路分色正确,管件分色正确。水电属于隐蔽工程,规范化的施工保障后期线路稳定和业主居家用电、用水安全。如果您也想有这么规范的水电改造工程,快来成都装修网报名吧!

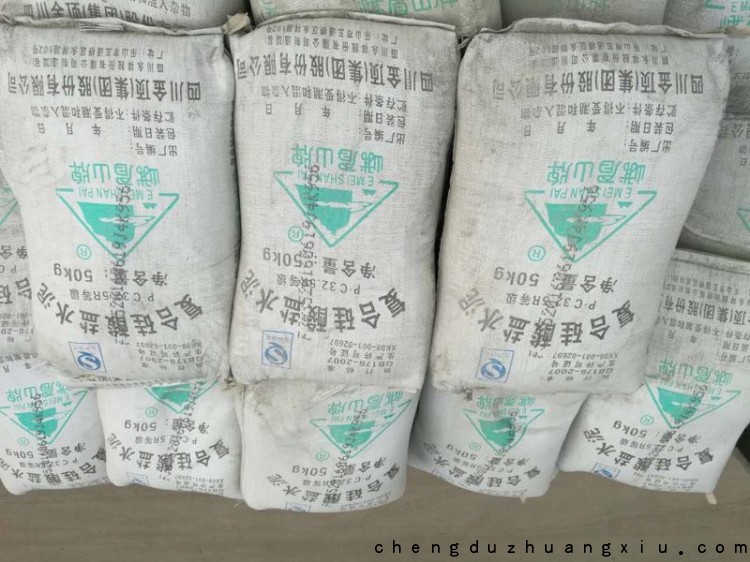

成都环保检查拉法基水泥被替换为峨眉山水泥

因成都环保检查,供货商处拉法基水泥缺货,为了保证工期顺利进行,紧急从市场上采购到峨眉山牌水泥,在征得客户同意后使用。

洲际银海湾水电改造施工

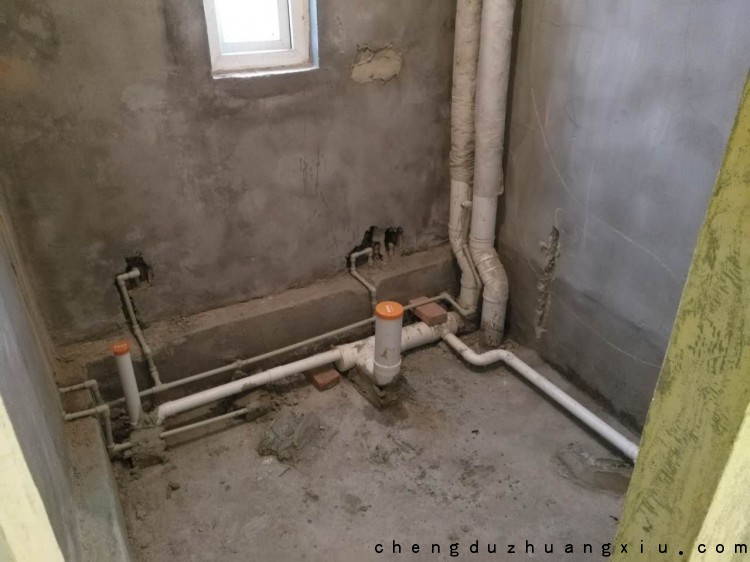

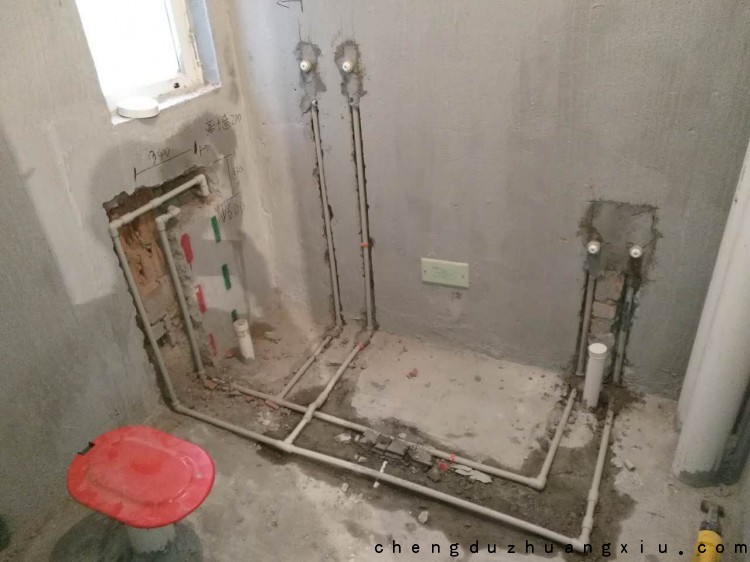

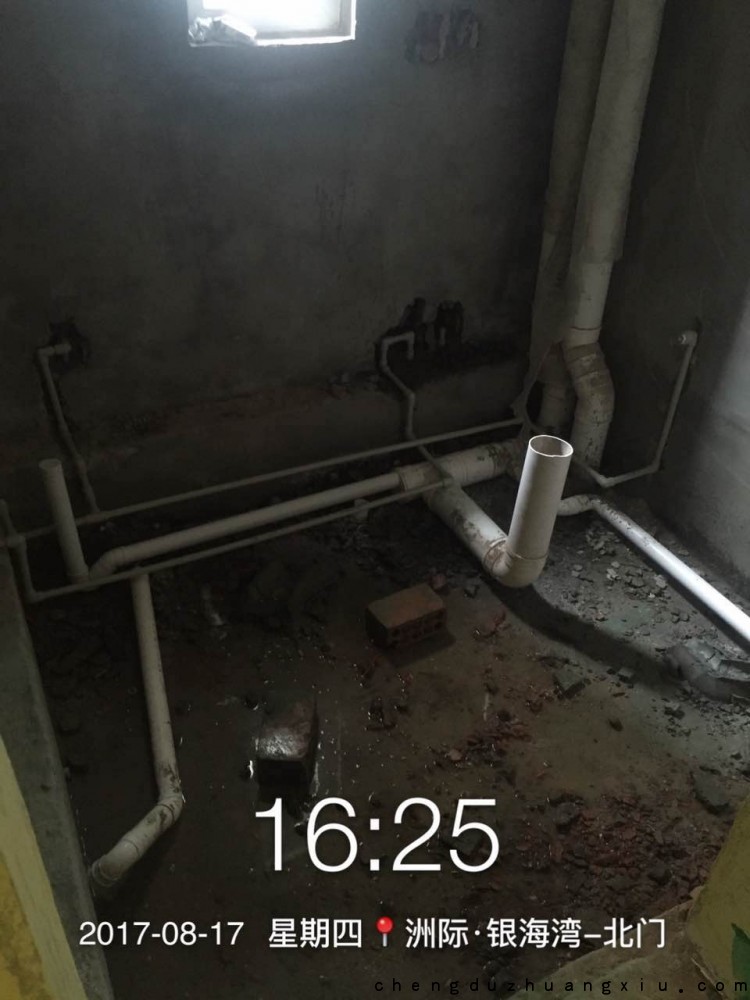

排水线路改造,冷热水管间距合理,排水管坡度合理,回填之前对排水管道进行单独加固保护,然后再用碳渣回填。如果您也想有这么规范的水电改造工程,快来成都装修网报名吧!

洲际银海湾水电改造施工

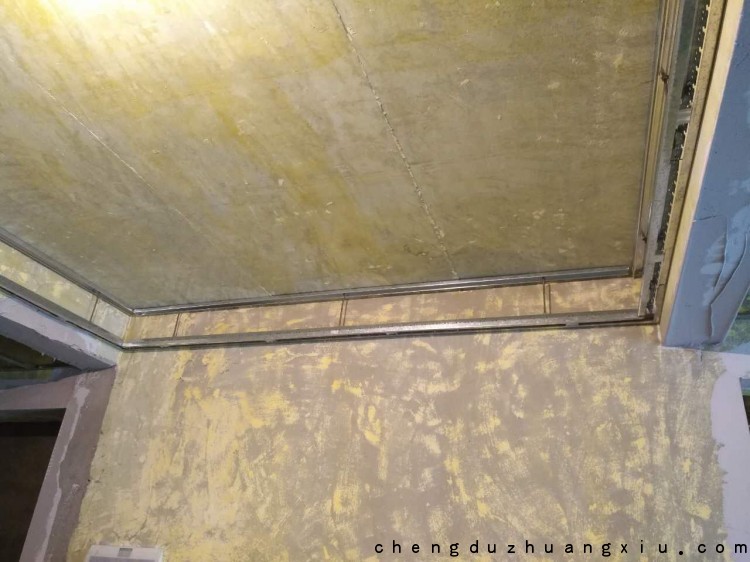

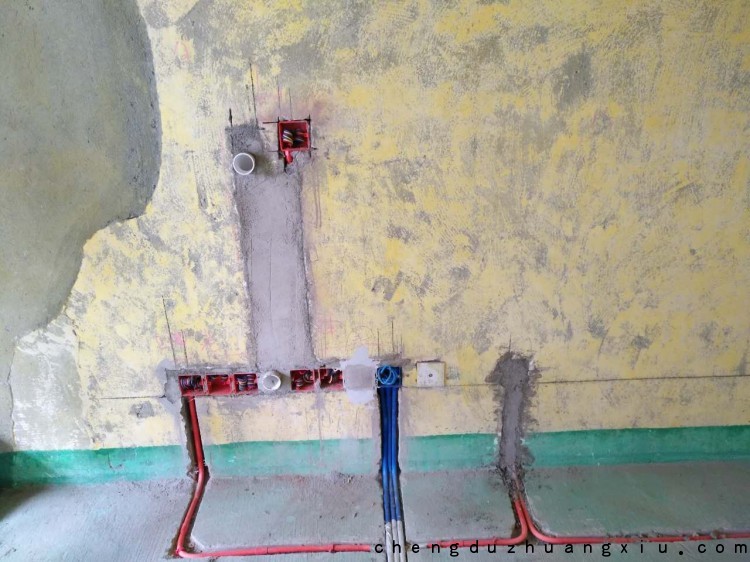

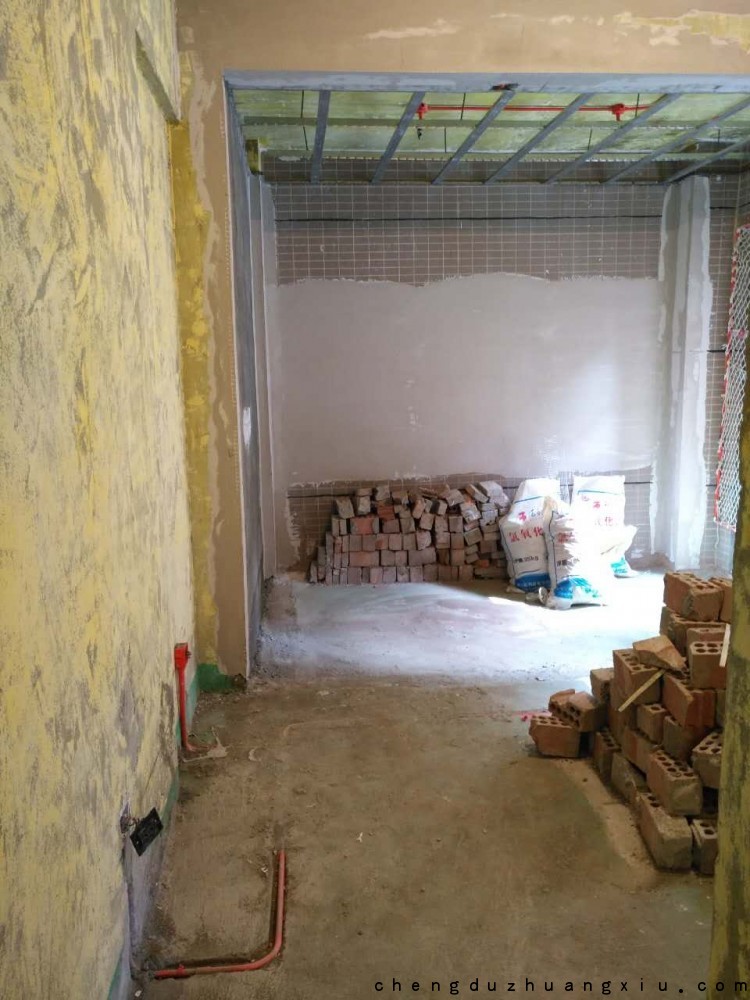

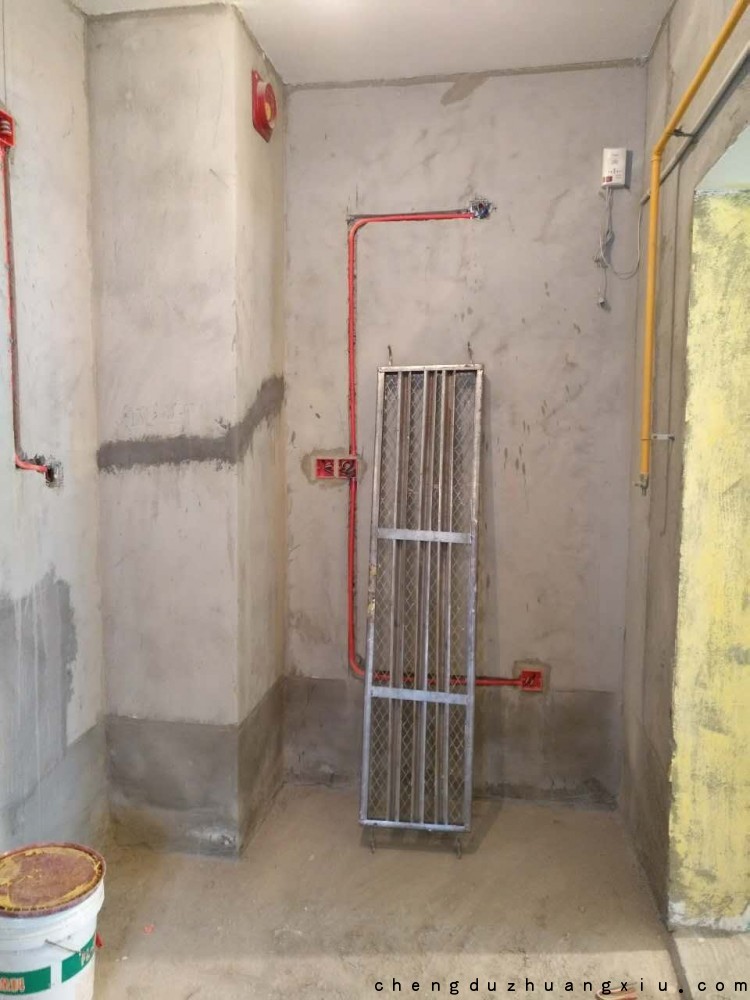

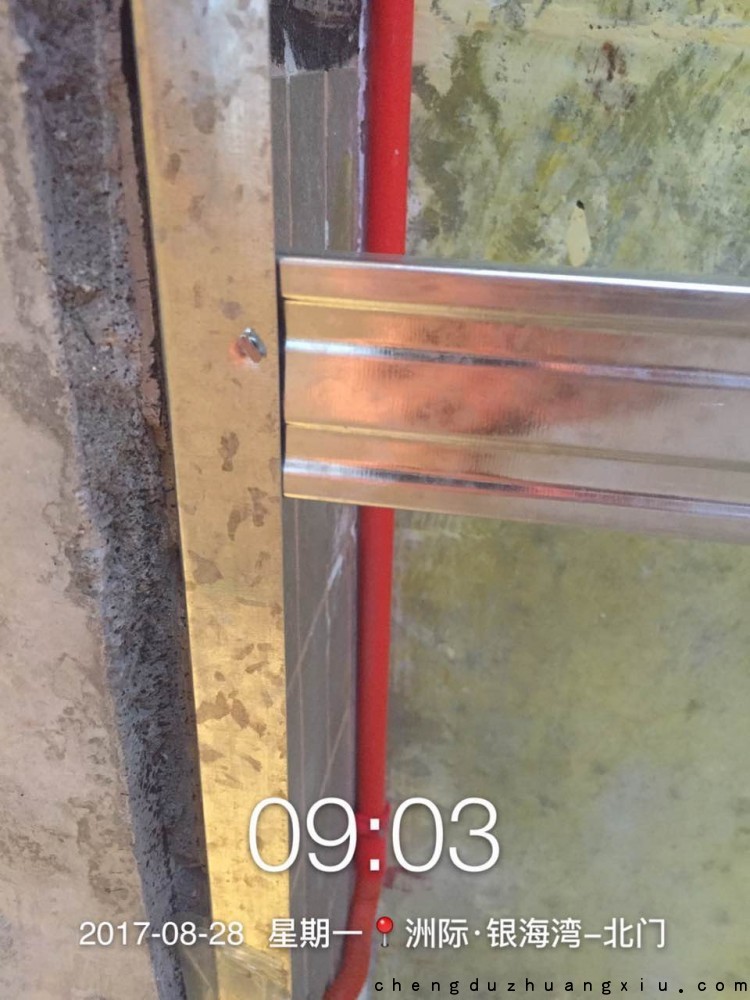

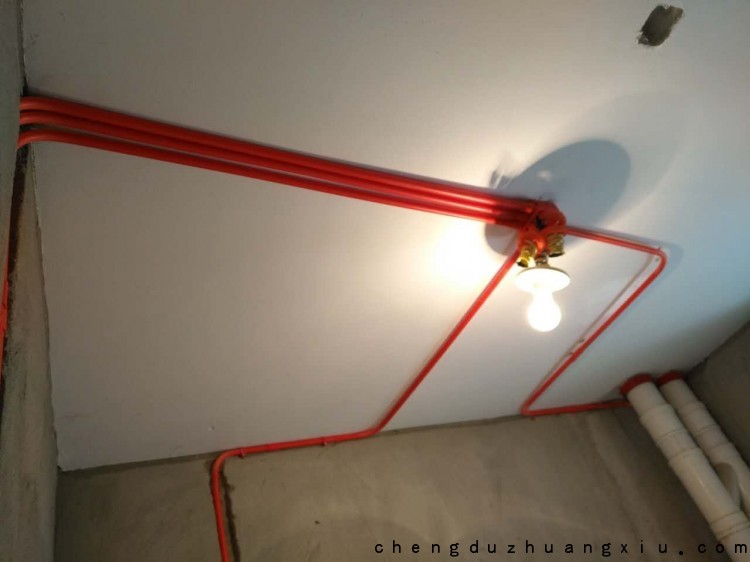

2017年8月27日,工地隐蔽验收。洲际银海湾阴阳角pvc提角完成洲际银海湾吊顶轻钢龙骨洲际银海湾吊顶轻钢龙骨洲际银海湾卫生间水路改造洲际银海湾石膏辅料洲际银海湾强弱电路改造洲际银海湾吊顶轻钢龙骨洲际银海湾施工现场图片洲际银海湾电路改造洲际银海湾装修工地现场图片洲际银海湾厨房电路改造洲际银海湾水电路改造洲际银海湾水管打压洲际银海湾装修施工现场图片

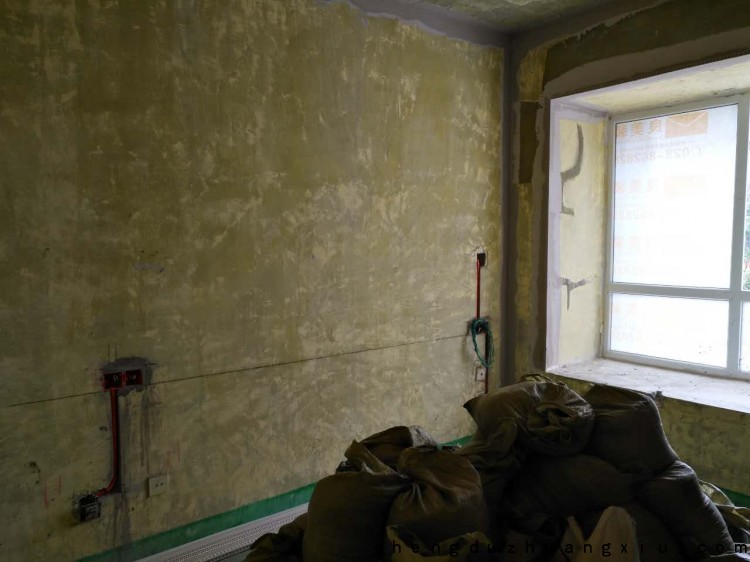

到此隐蔽工程施工到一验收环节,等到水电路验收通过后就开始防水施工作业。石膏板侧板封板后,防水闭水48小时后开始隐蔽验收。

[泥瓦工阶段]墙面工进场,石膏施工中

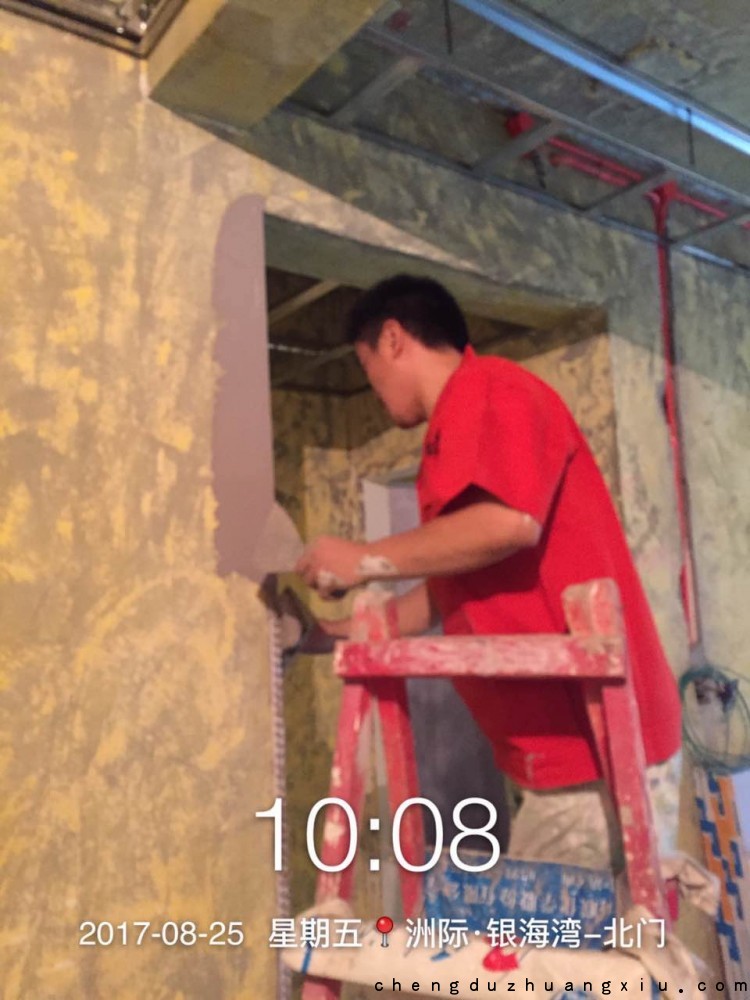

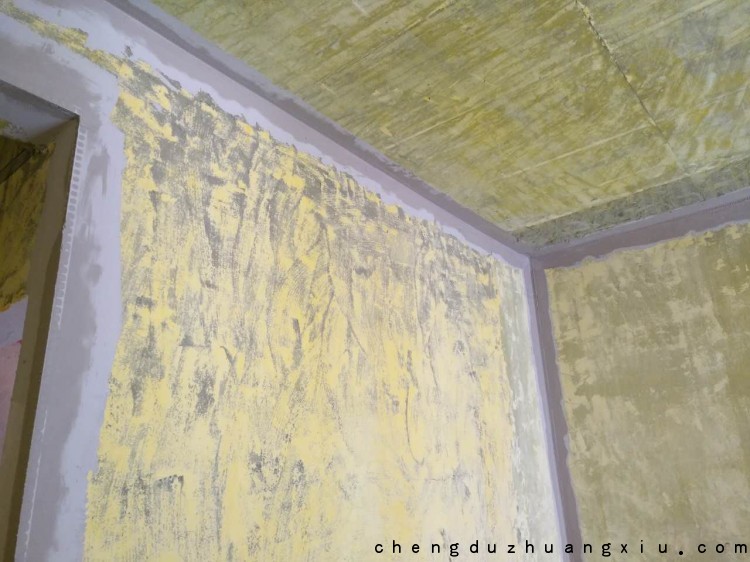

2017年8月25日,成都大雨!洲际银海湾王女士家墙面工进场,石膏作业施工中。水泥河沙已到位,墙面师傅第一遍石膏和腻子作业完成后,泥工作业即将开始。图中墙面师傅正在做阴阳角提角工艺。

洲际银海湾墙面pvc扣条施工洲际银海湾墙面pvc扣条施工洲际银海湾墙面pvc扣条施工洲际银海湾墙面pvc扣条施工

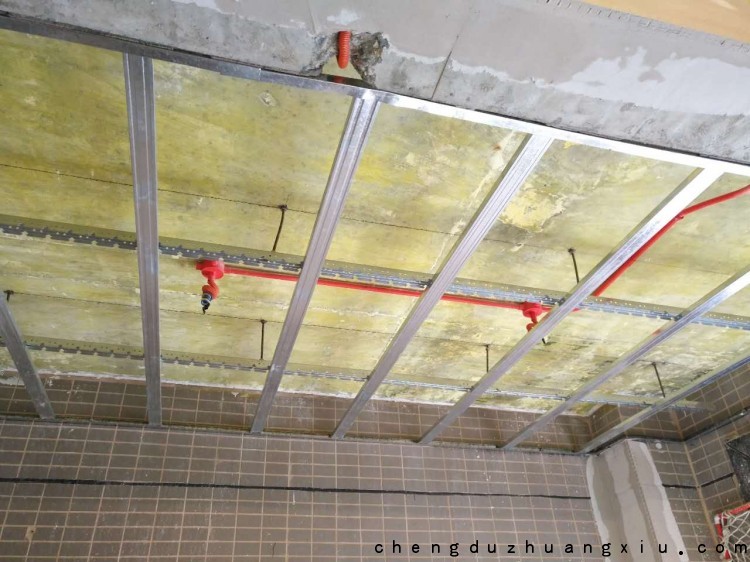

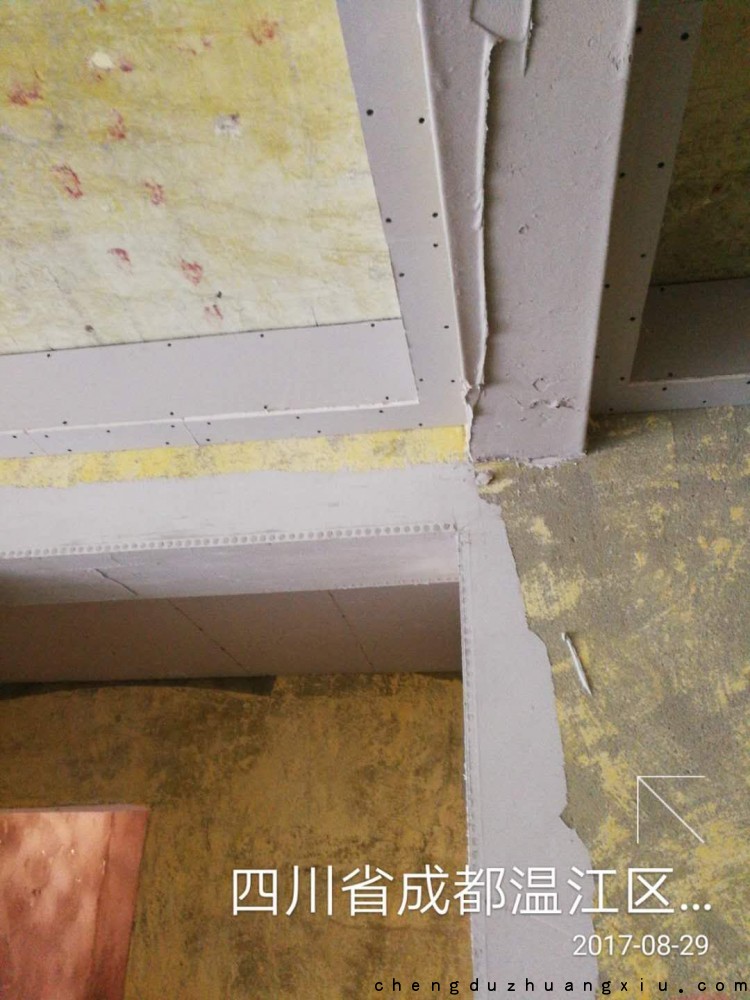

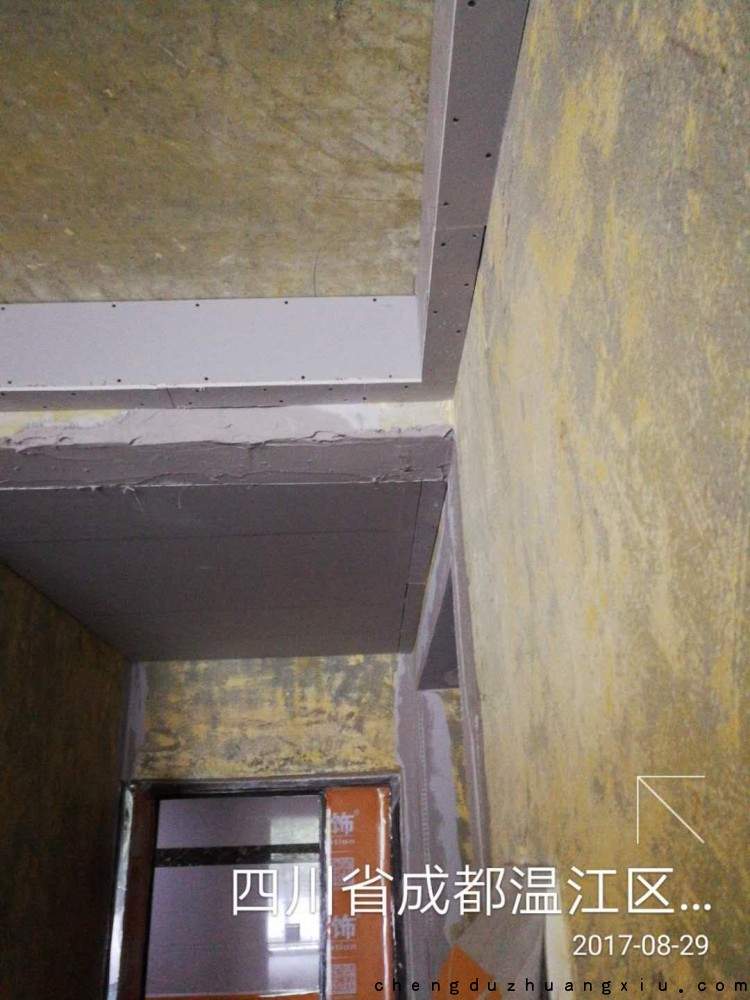

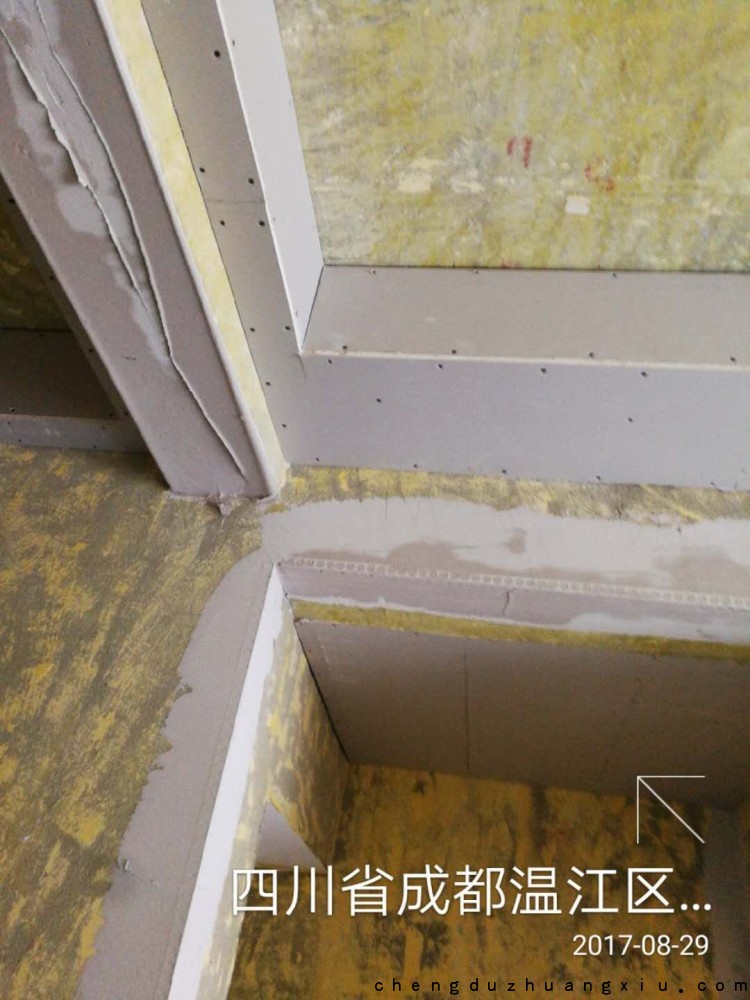

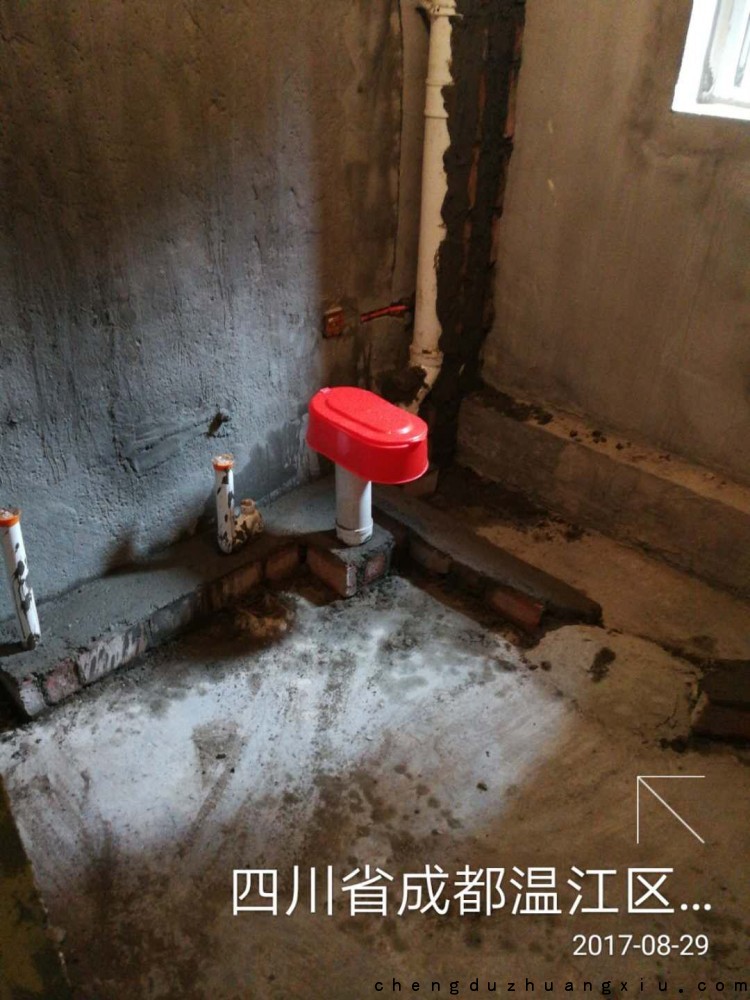

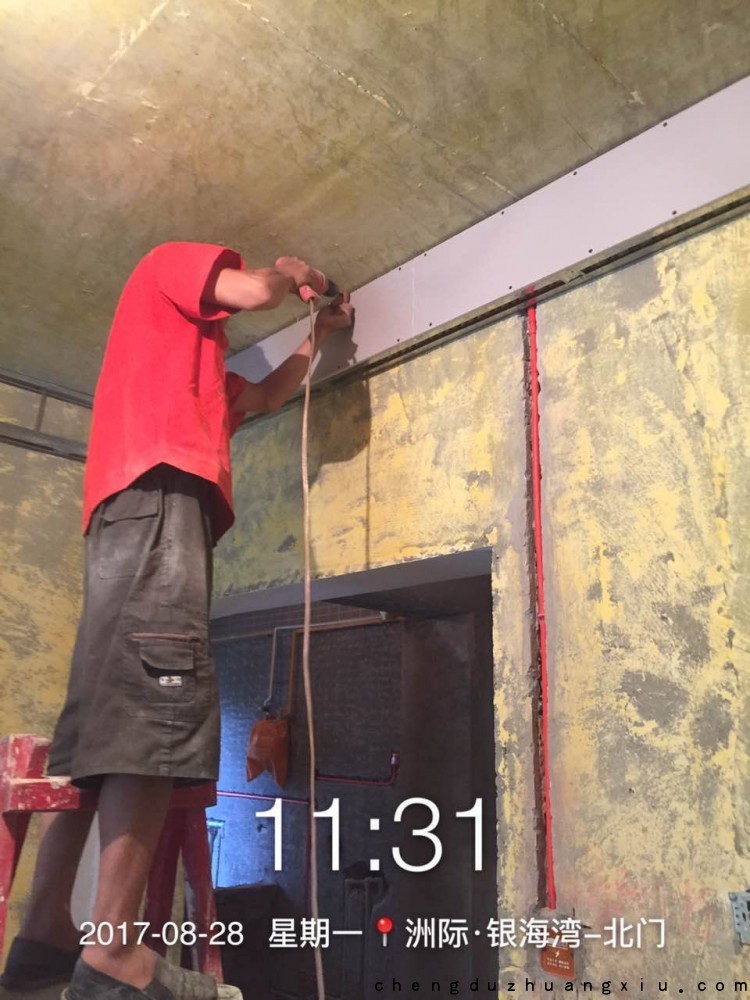

2017年8月29日,工地昨天顺利通过水电验收,各项施工无异常,符合施工标准,今天工地开始石膏板封底板。卫生间开始做管道保护和回填工程,水电敷槽完毕,落水管管帽和临时蹲便器安装完成。洲际银海湾卫生间管道保护洲际银海湾轻钢龙骨吊顶洲际银海湾轻钢龙骨吊顶洲际银海湾轻钢龙骨洲际银海湾轻钢龙骨洲际银海湾水电敷槽洲际银海湾水电敷槽洲际银海湾水电敷槽洲际银海湾封石膏板洲际银海湾下水管管道保护洲际银海湾下水管管道保护洲际银海湾石膏板封板洲际银海湾石膏板封板洲际银海湾石膏板封板

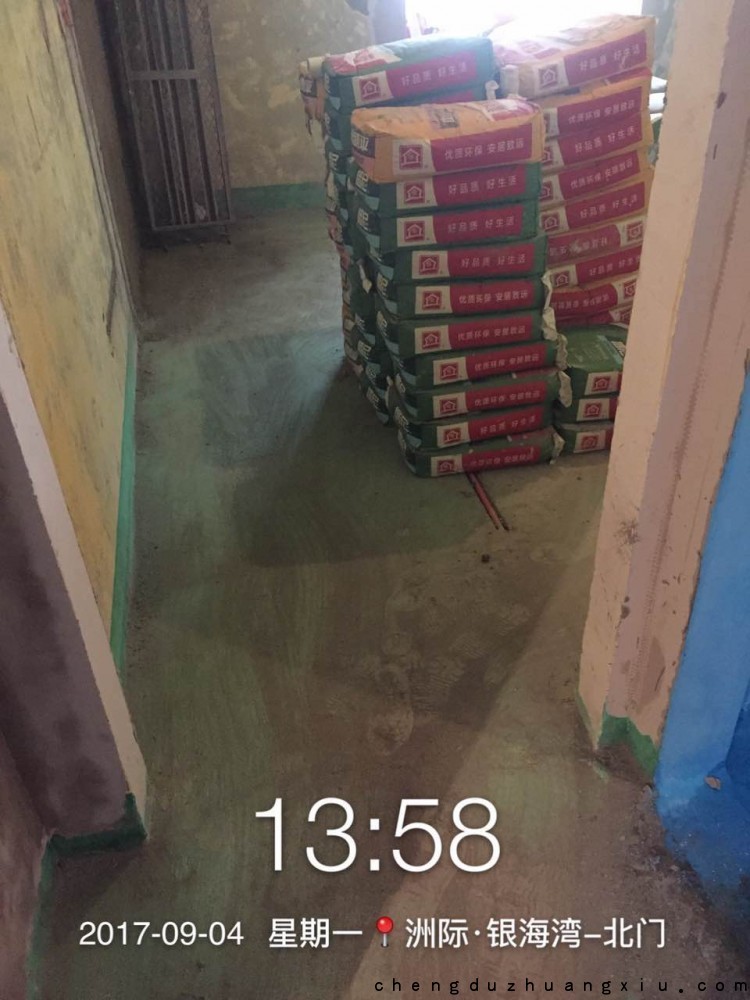

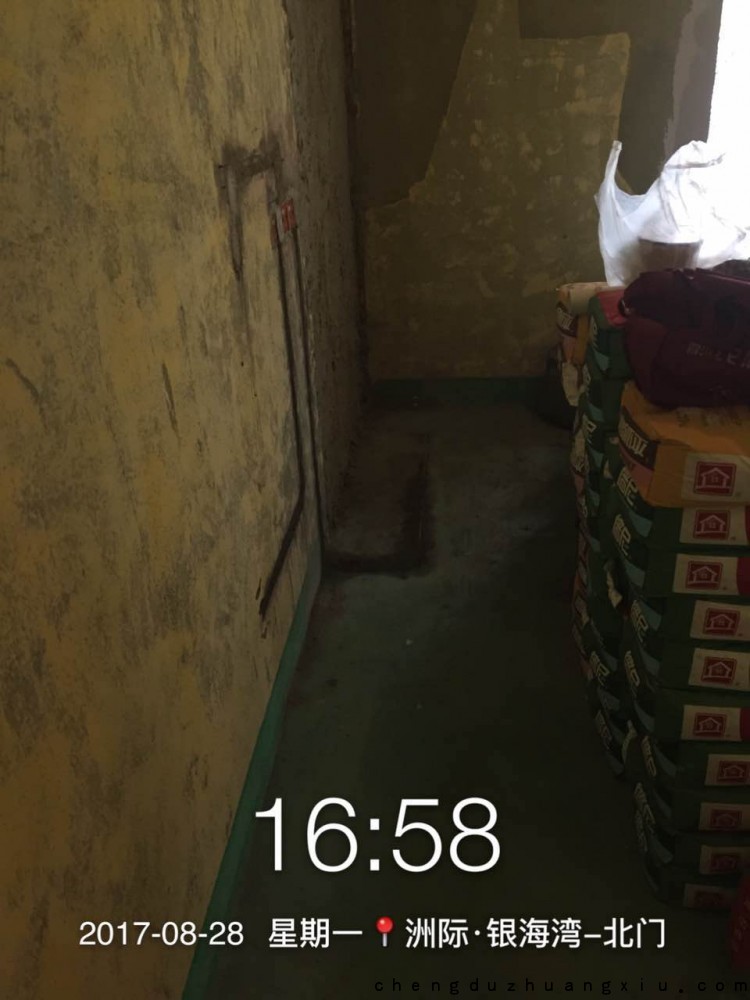

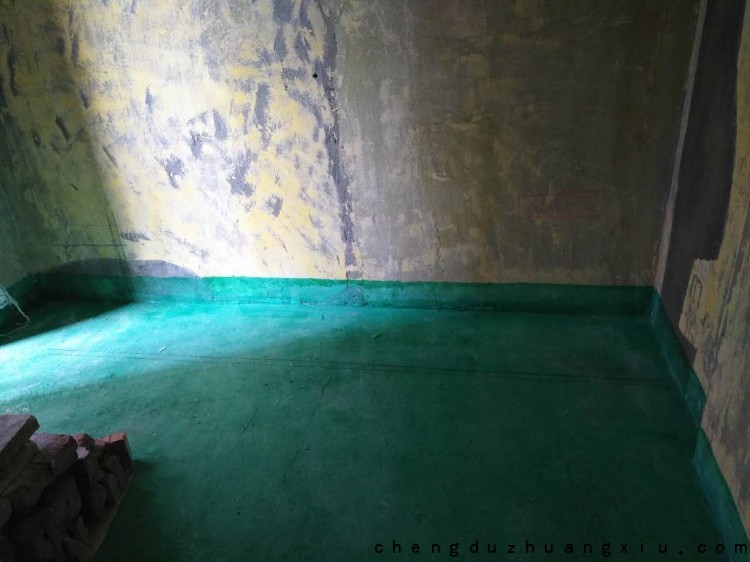

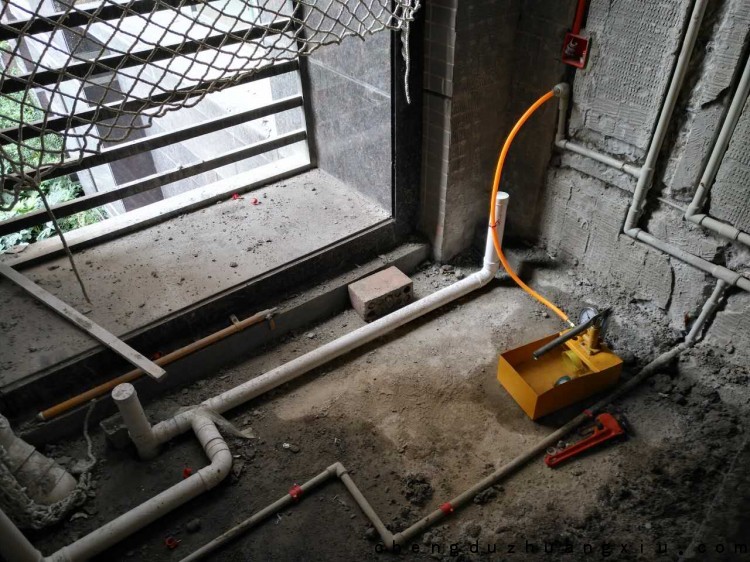

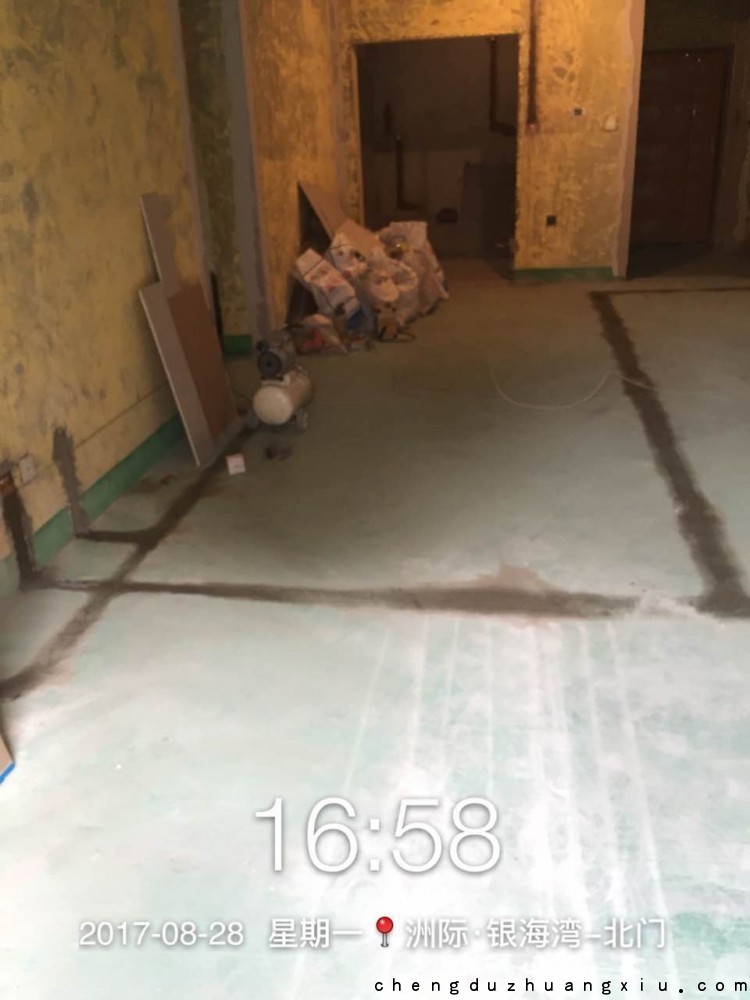

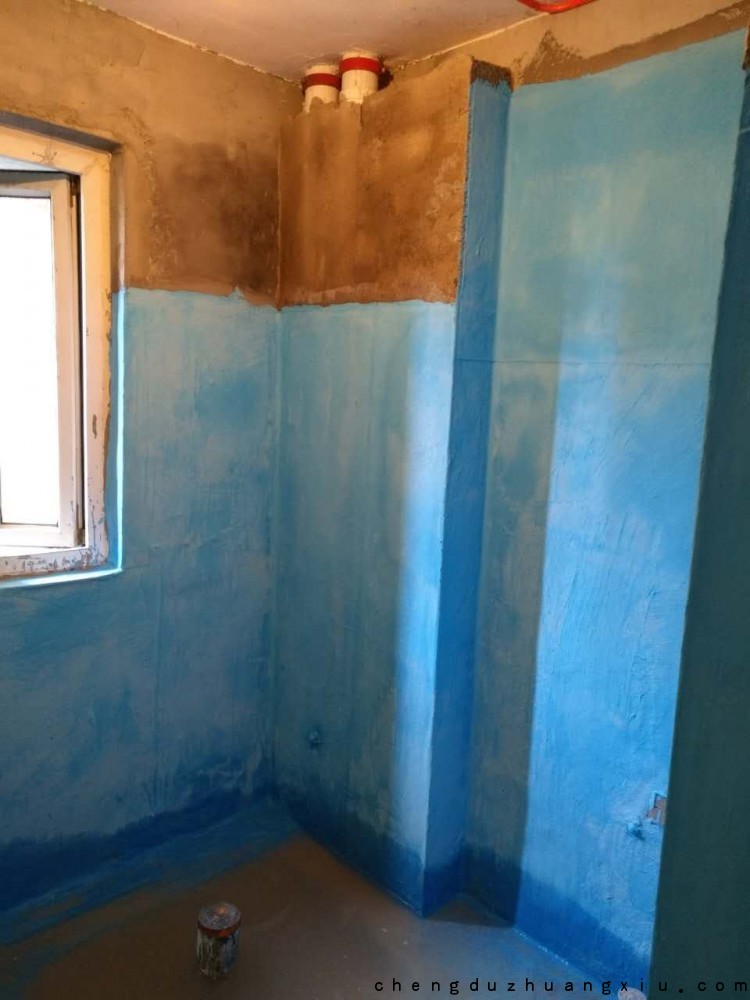

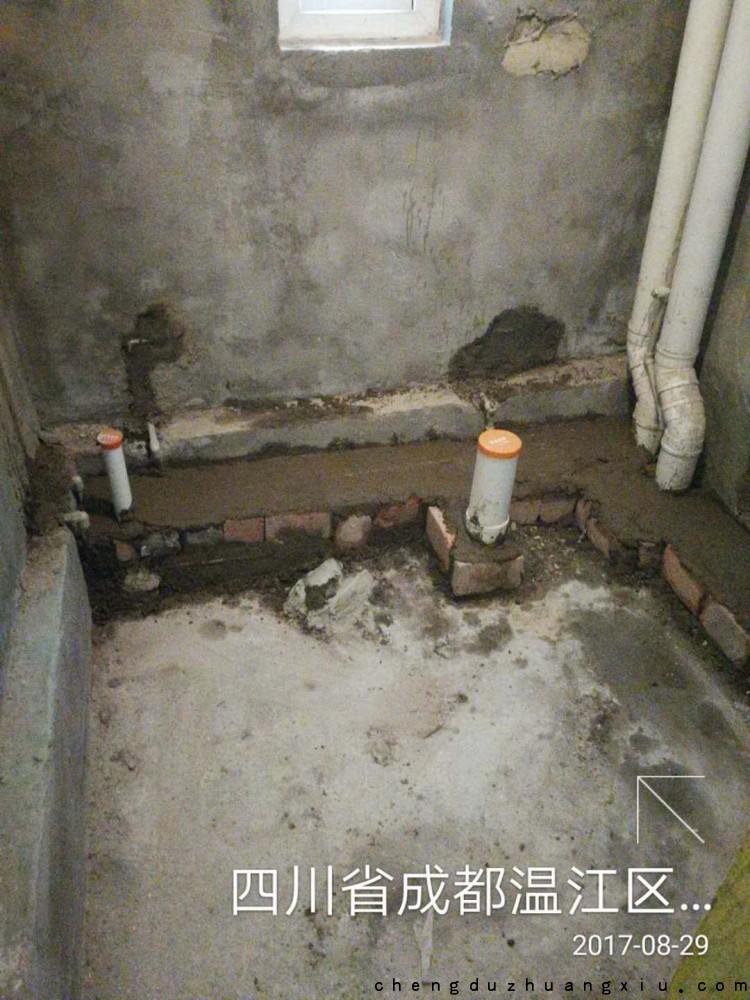

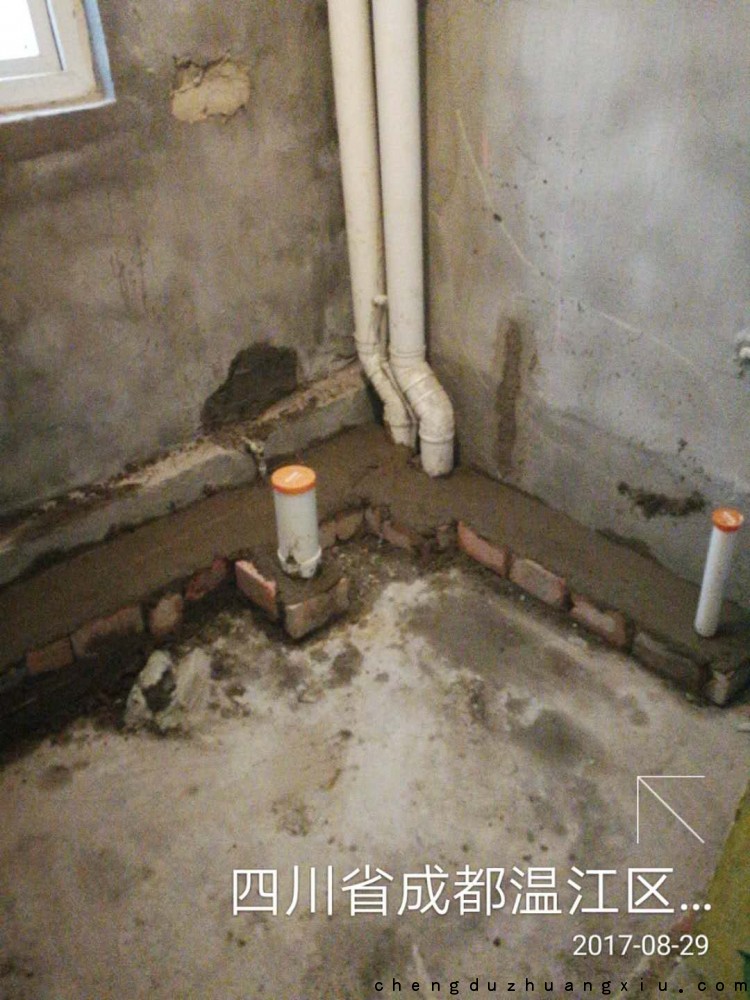

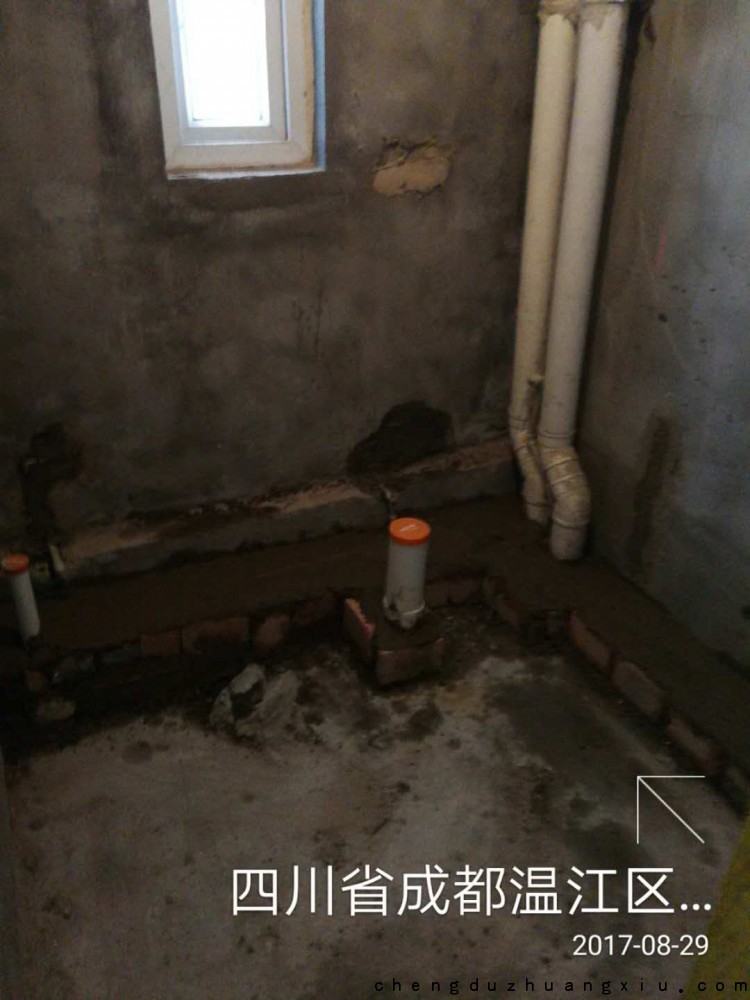

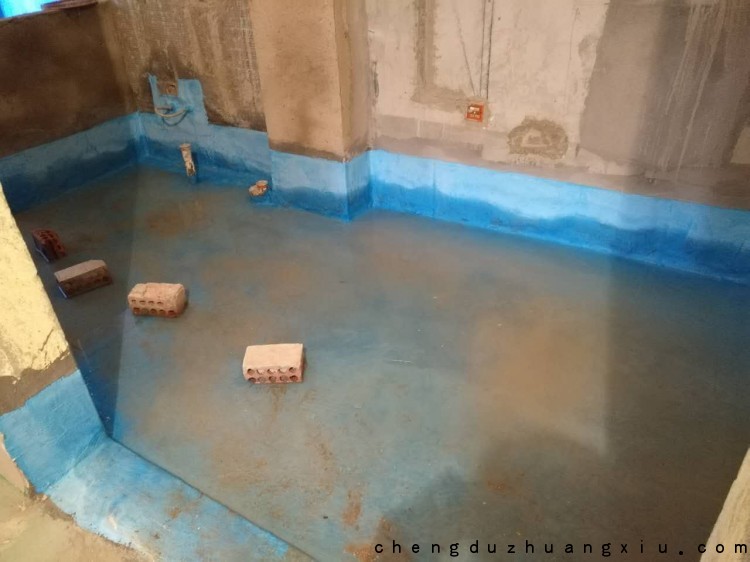

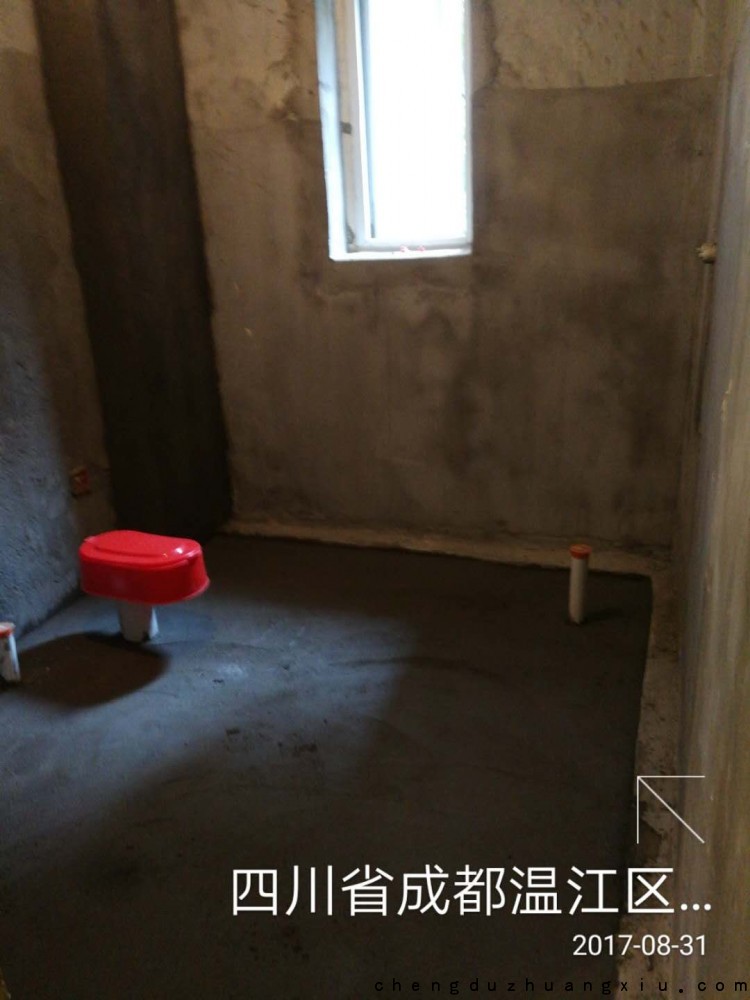

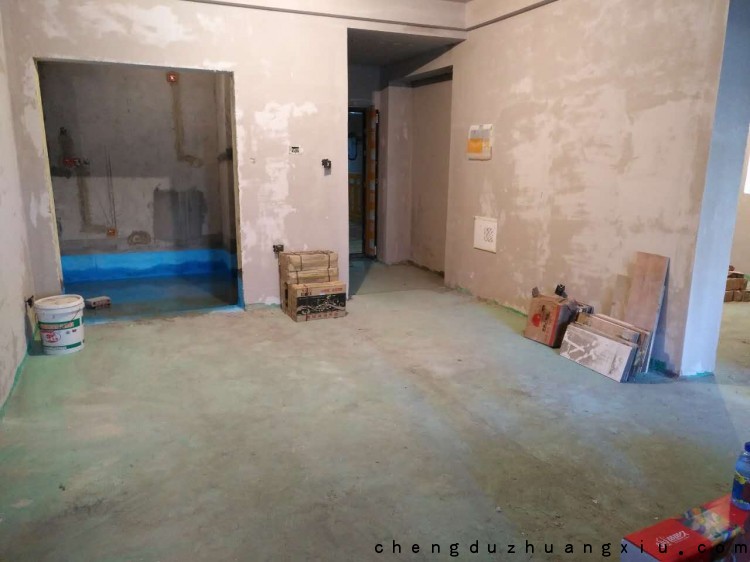

2017年8月31日 ,工地包管和回填已经完成,火砖包管后敷水泥抹灰层。回填全部用碳渣回填,管道保护在回填前已经做好,回填后还会做一遍找平。防水施工已经完毕,蓝色为防水施工层,然后开始做闭水试验,闭水48小时候去楼下观察有无漏水痕迹。

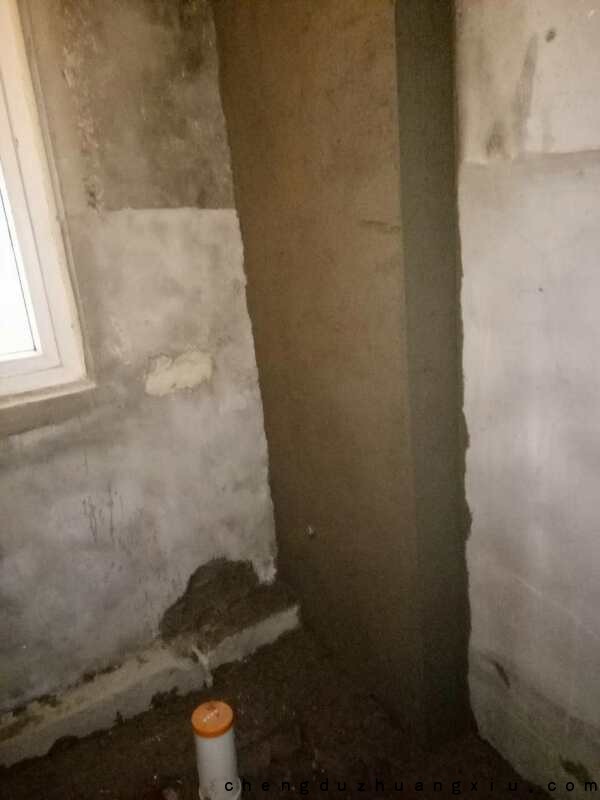

洲际银海湾包管

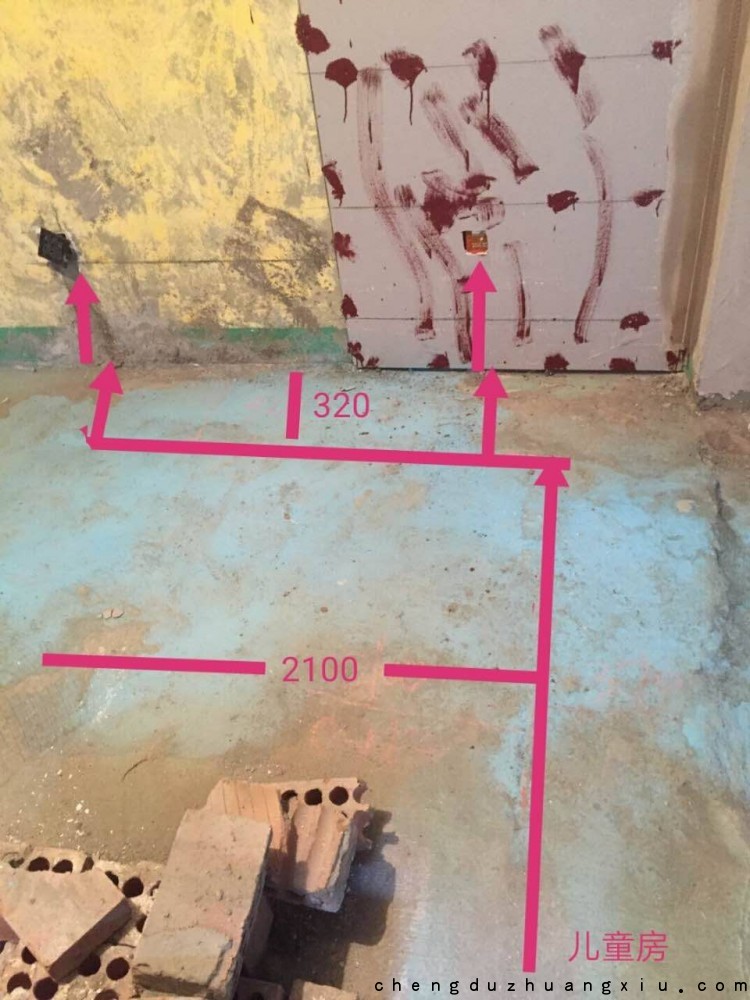

洲际银海湾卫生间碳渣回填、包管洲际银海湾卫生间碳渣回填后找平美巣石膏腻子已经运到现场洲际银海湾水电线路说明洲际银海湾水电线路说明洲际银海湾水电线路说明洲际银海湾水电线路说明洲际银海湾水电线路说明

目前该工地进展顺利,施工工艺规范,工长管理有序!

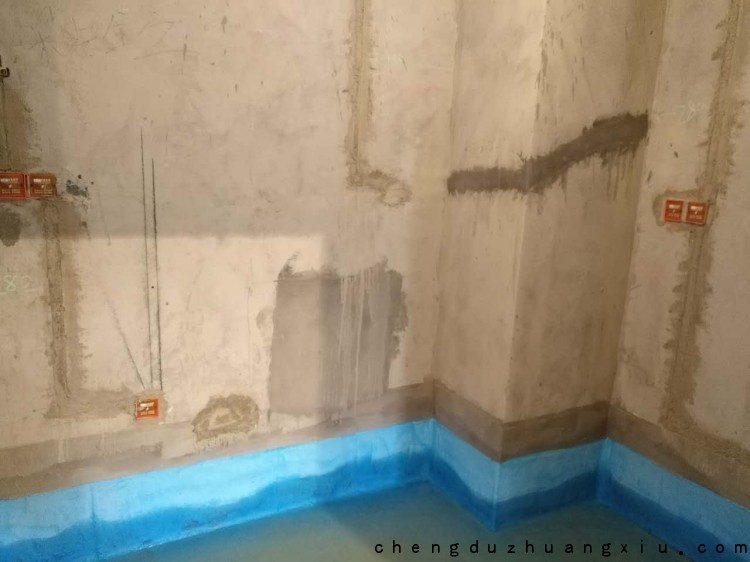

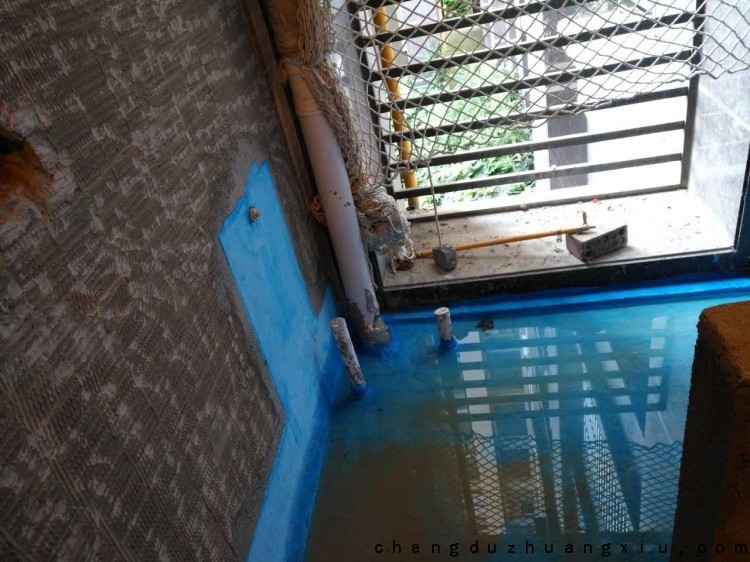

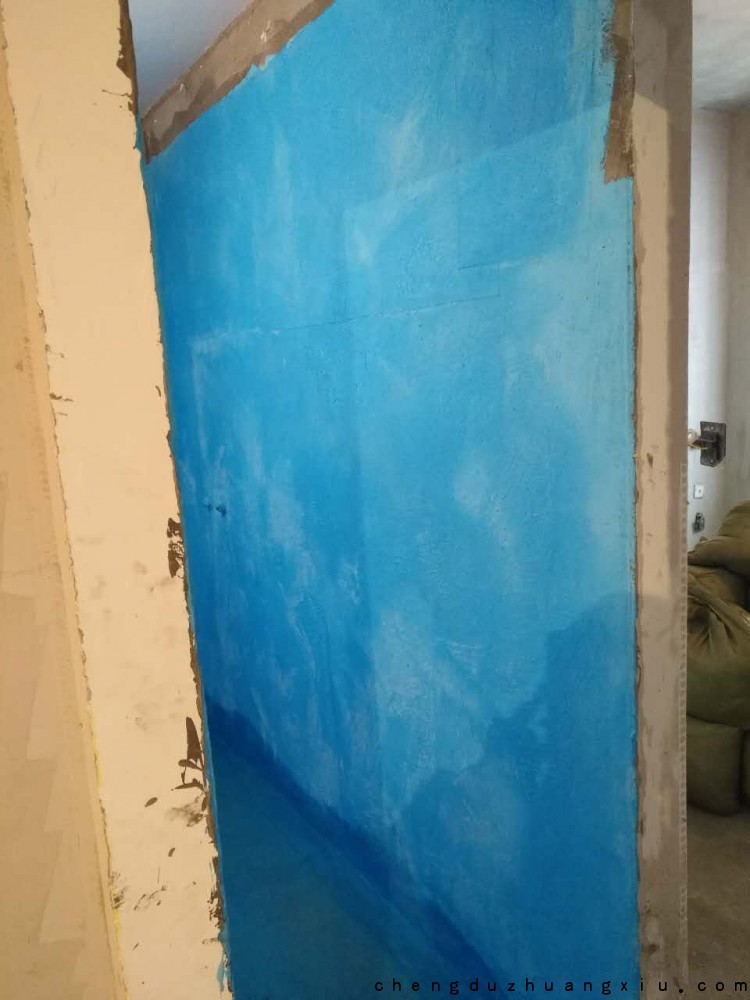

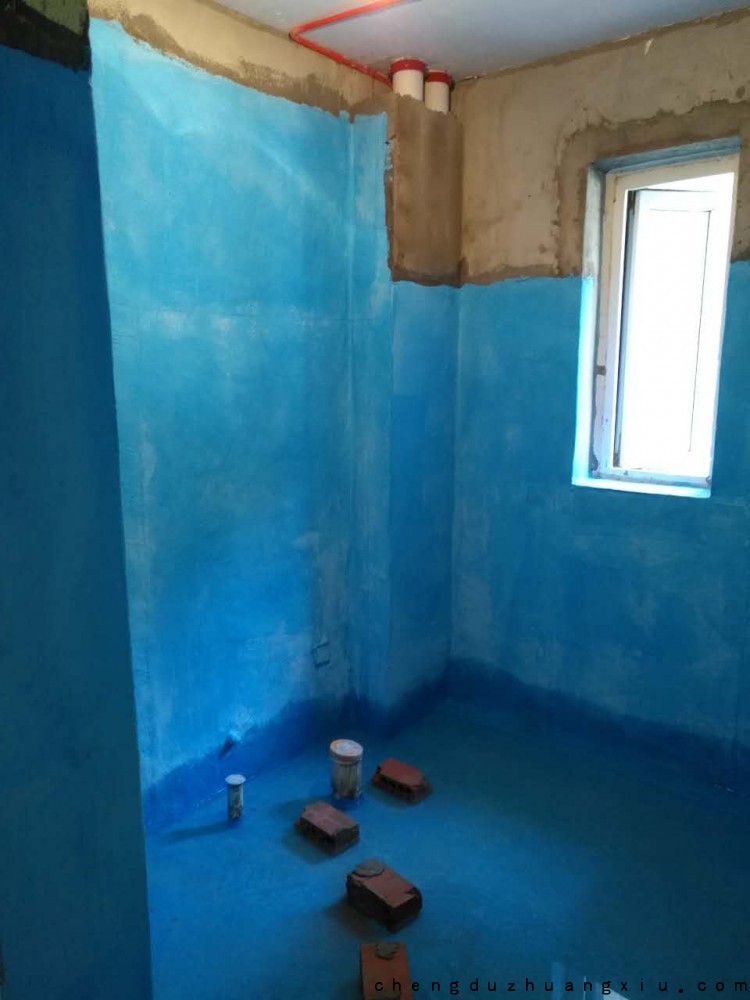

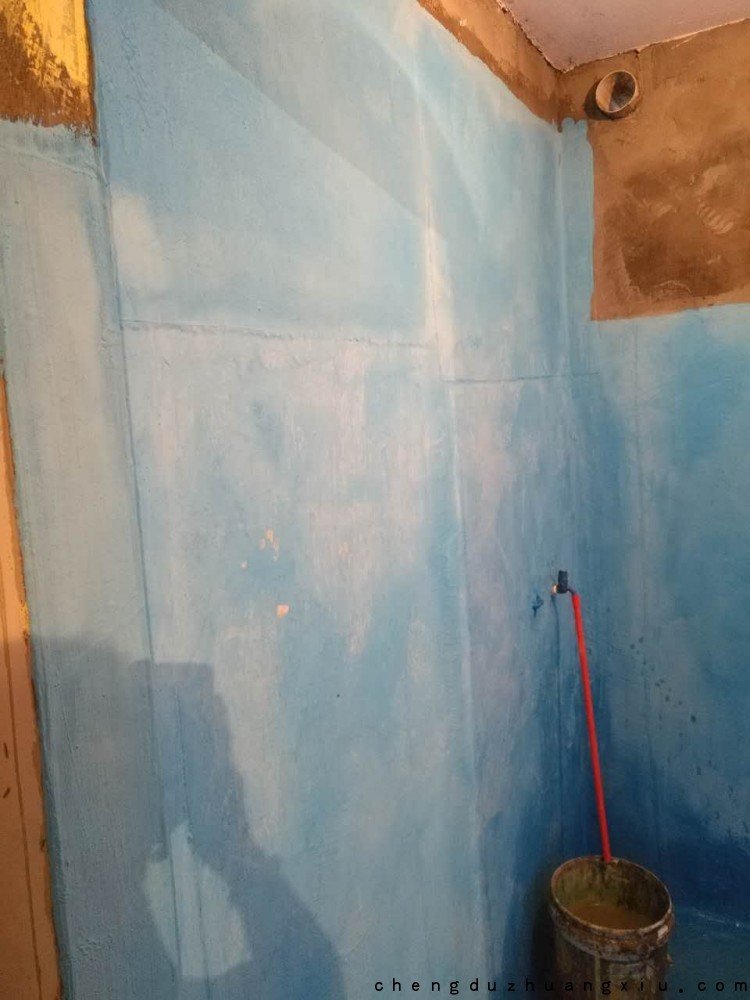

2017年9月6号,洲际银海湾隐蔽工程验收。防水闭水48小时,楼下查看无渗漏,防水层施工良好,无空鼓等问题,防水用了蓝色色剂,容易辨识施工作业。墙面pvc线条全部做好,吊顶底板已封,防锈漆已经涂点完毕。

洲际银海湾防水验收洲际银海湾隐蔽验收:墙面石膏批刮完毕洲际银海湾隐蔽验收:pvc阴阳角护角施工完毕洲际银海湾隐蔽验收:pvc阴阳角施工完毕洲际银海湾隐蔽验收:防水验收洲际银海湾隐蔽验收:防水验收洲际银海湾隐蔽验收:防水验收洲际银海湾隐蔽验收:防水验收洲际银海湾隐蔽验收:防水验收

工地隐蔽施工已经施工完毕,接下来正式开始贴砖作业。

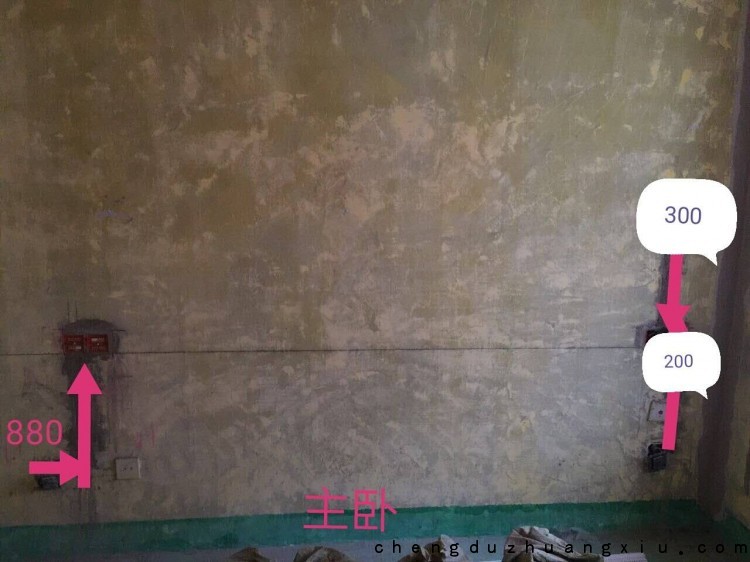

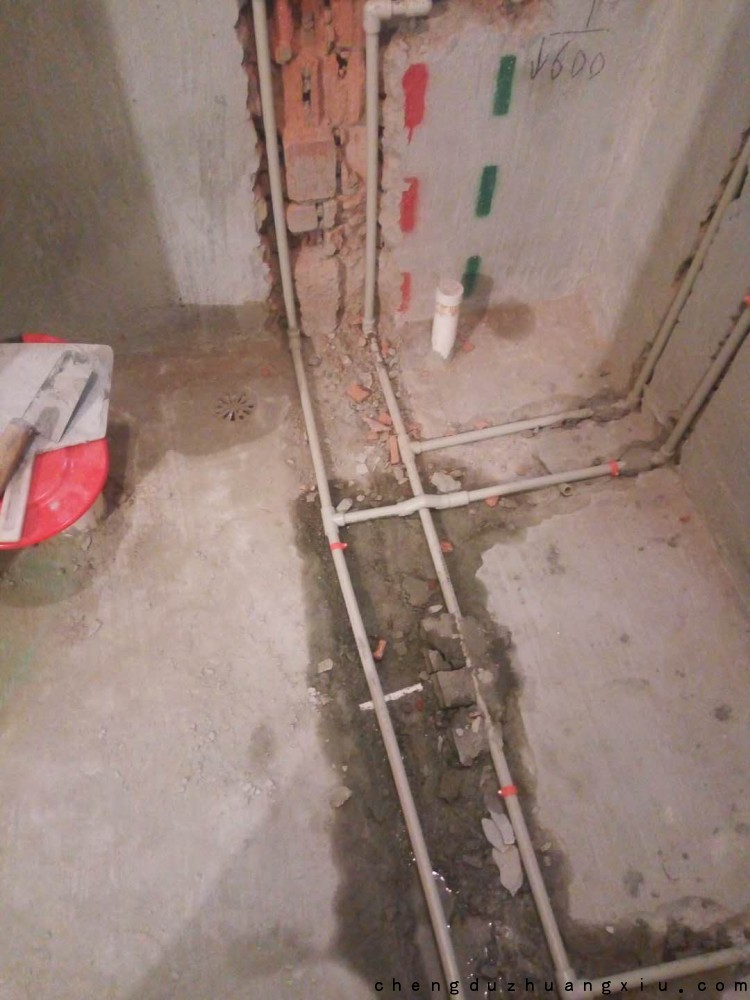

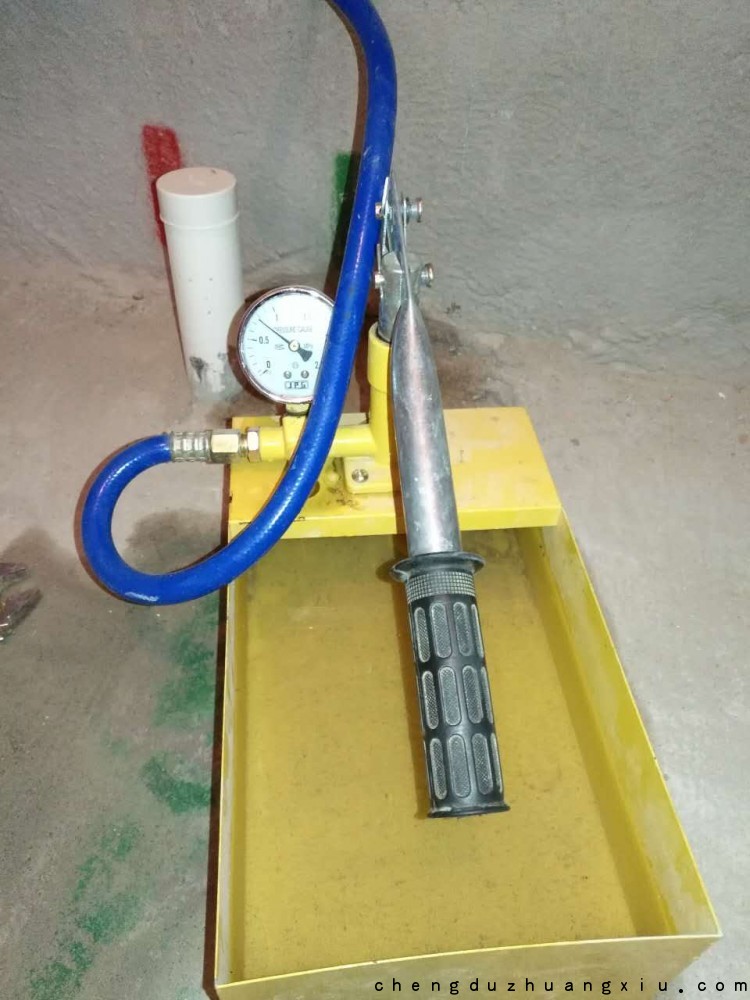

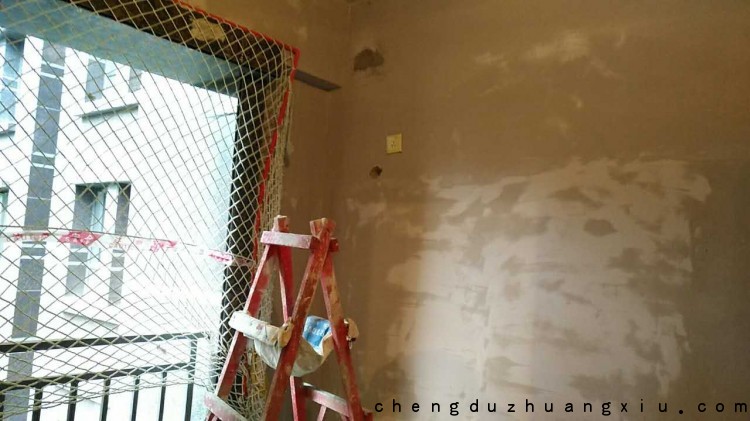

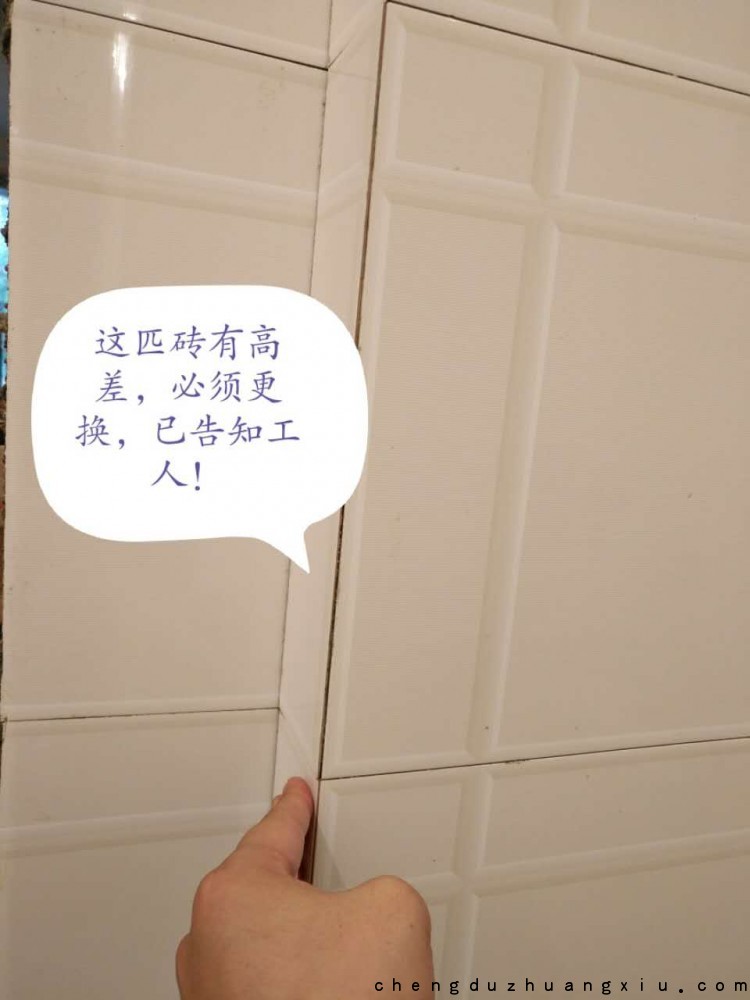

2017年9月11日成都装修网监理巡查工地。工地整体进展良好,施工安排合理,工艺优良,发现部分细节问题已经当场交代给工长。墙面石膏开始施工中,厨房贴砖已经完成,可以通知橱柜商家前来复尺,烟道挂网工艺规范。附上之前工地巡检的水电改造图,水电改造完成后打压无异常。吊顶龙骨施工中,两天内可以封板。接下来就是泥工完成贴砖,期间漆工进行墙面第二次施工。

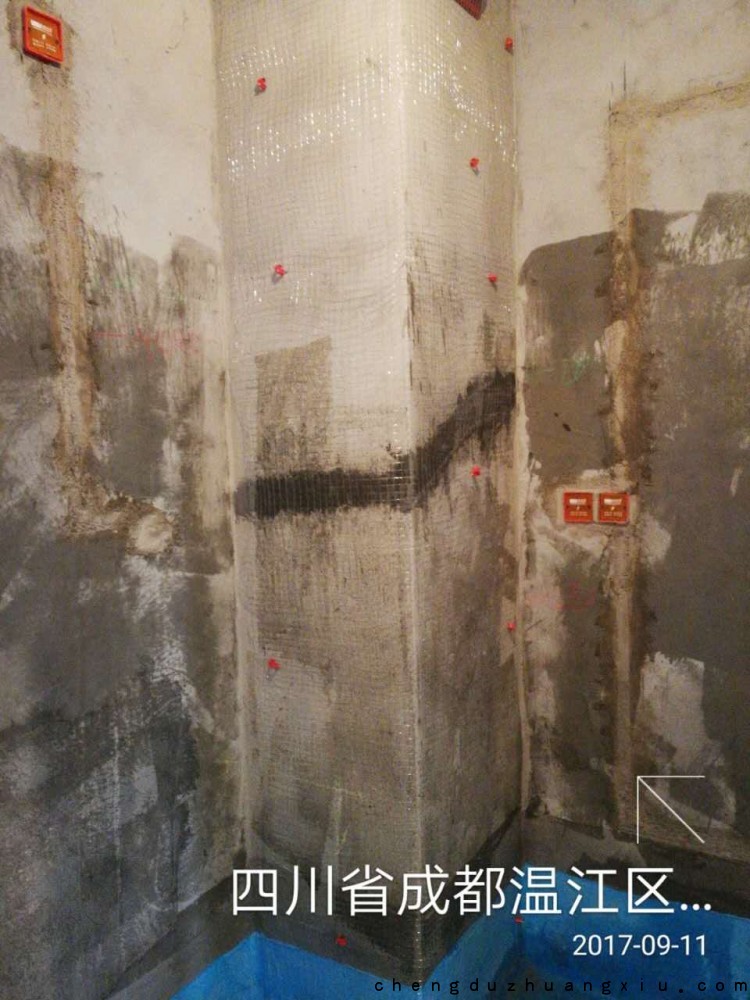

温江洲际银海湾墙面石膏施工温江洲际银海湾监理发现贴砖问题温江洲际银海湾烟道挂网温江洲际银海湾水路冷热水改造温江洲际银海湾水管打压温江洲际银海湾边顶封板温江洲际银海湾木工师傅施工中温江洲际银海湾水管打压温江洲际银海湾水管改造图

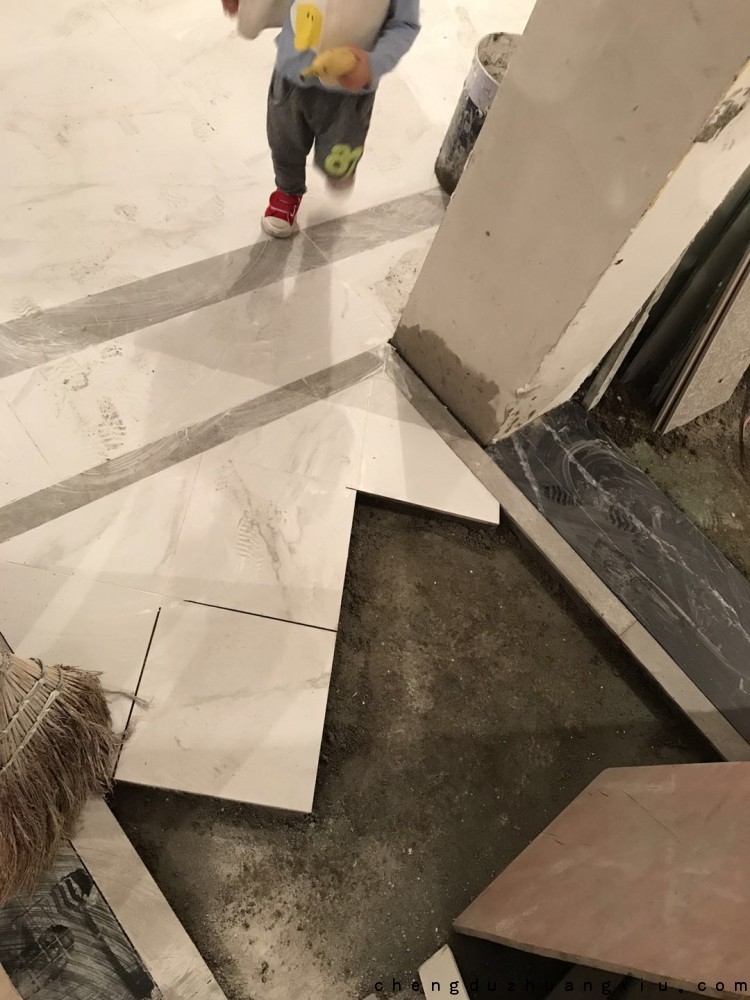

转眼国庆节、中秋节大假就过去了。成都装修网工地平稳有序进行中,该工地目前贴砖即将全部完成,墙面工程也完成大部分,工地即将进入业主自购主材安装阶段。装修施工工程将迎来暂停阶段,等待业主主材安装完毕后再来进行面漆施工。下面是贴砖施工作业图和完成图。

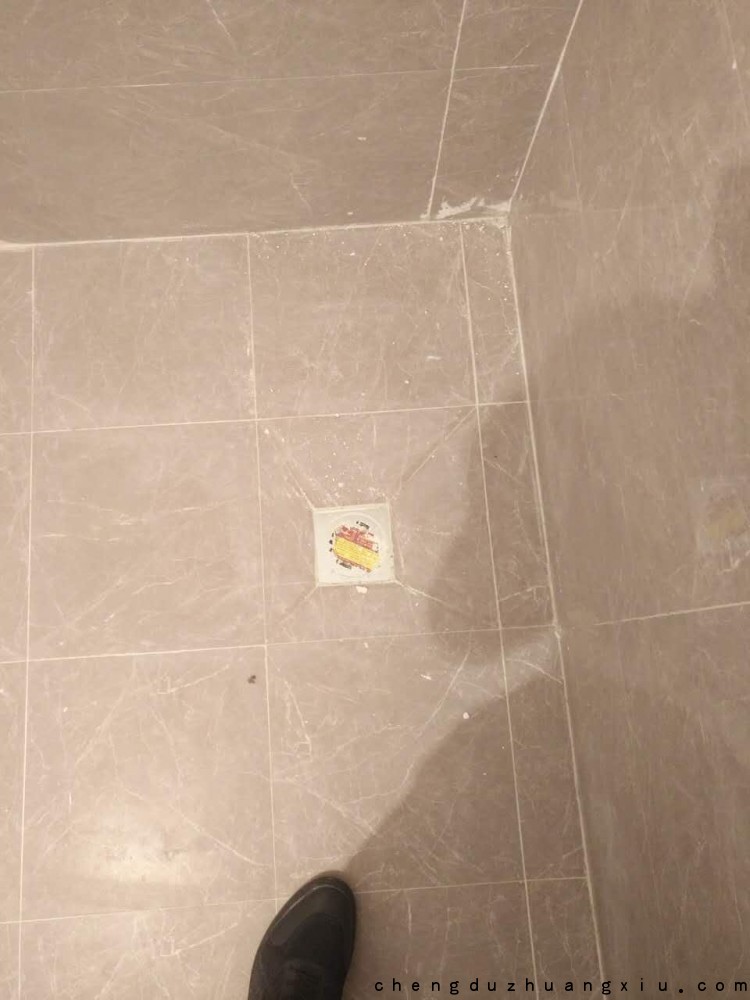

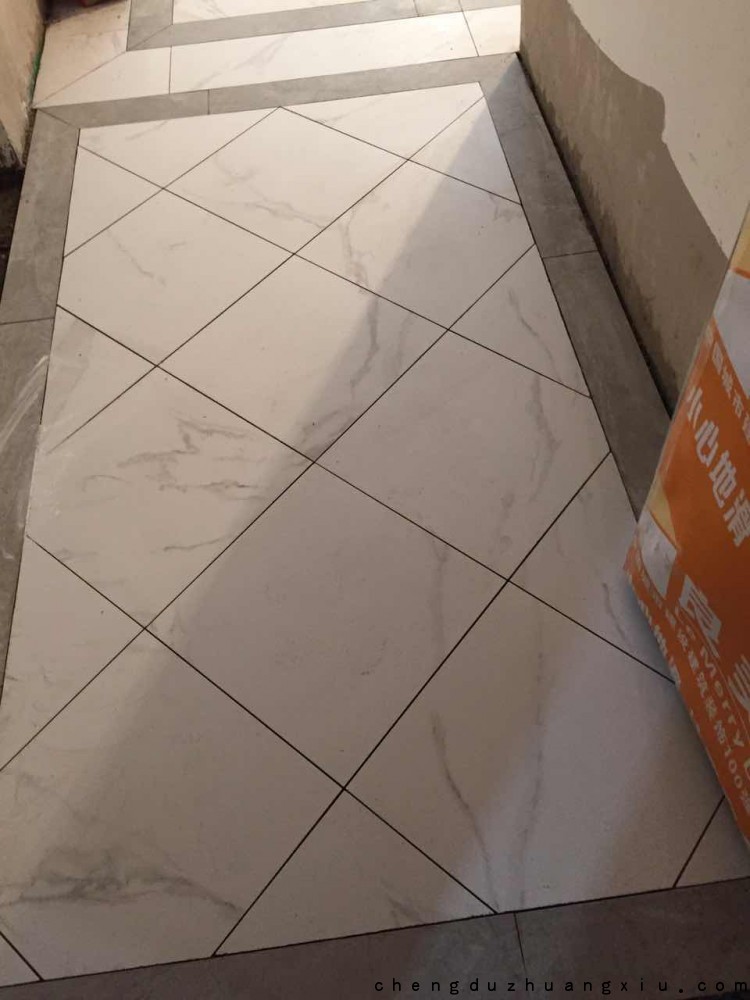

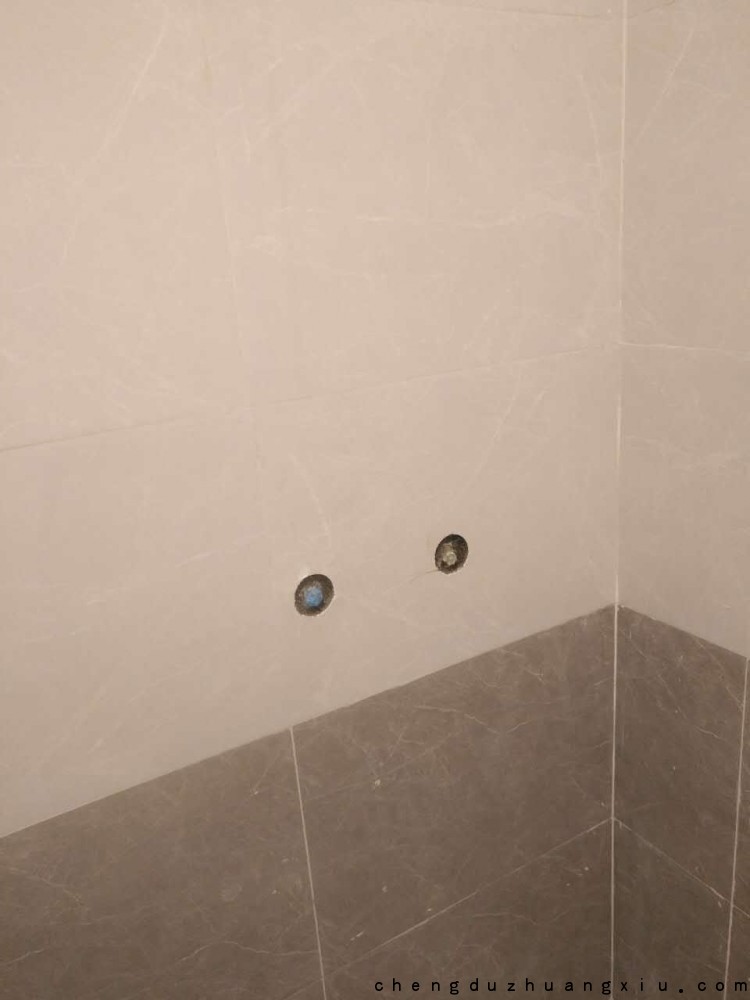

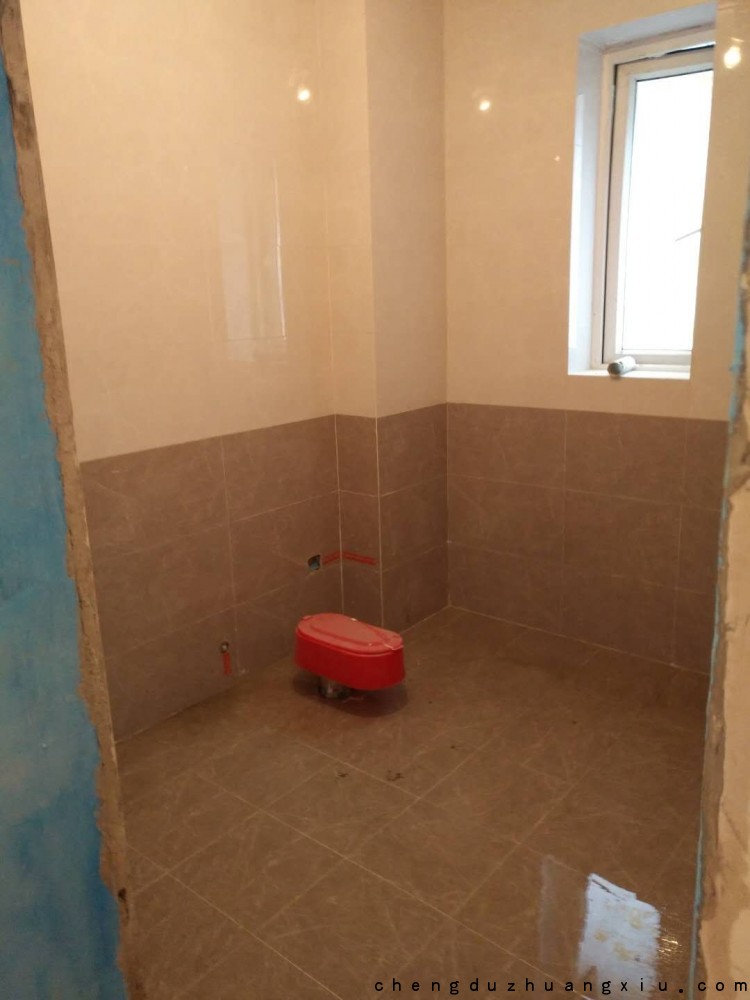

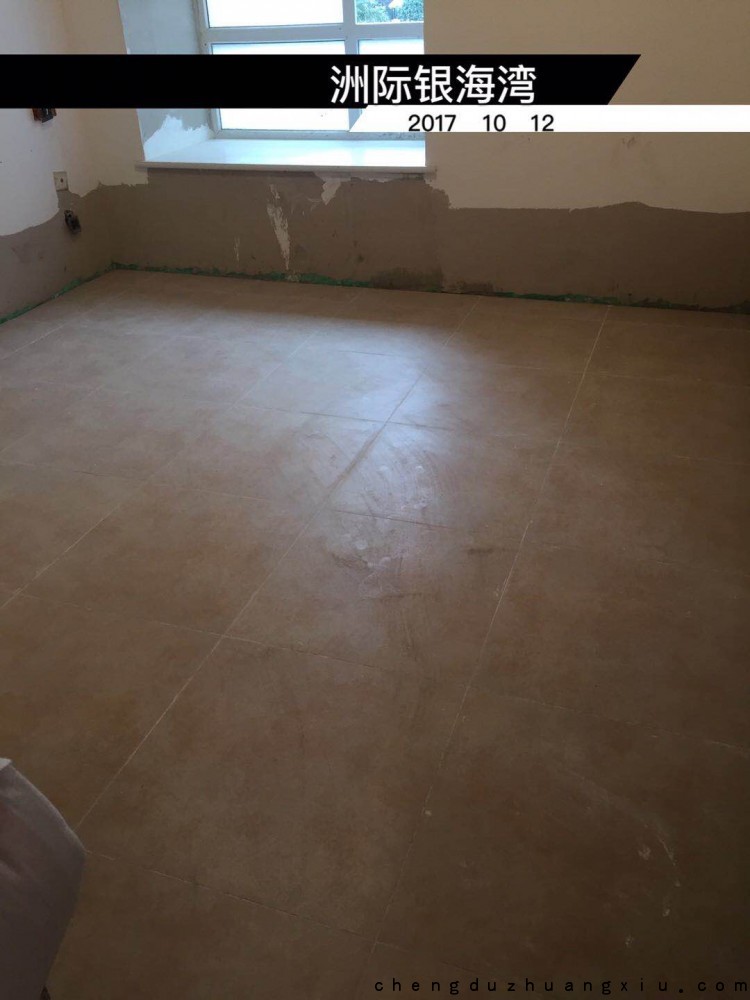

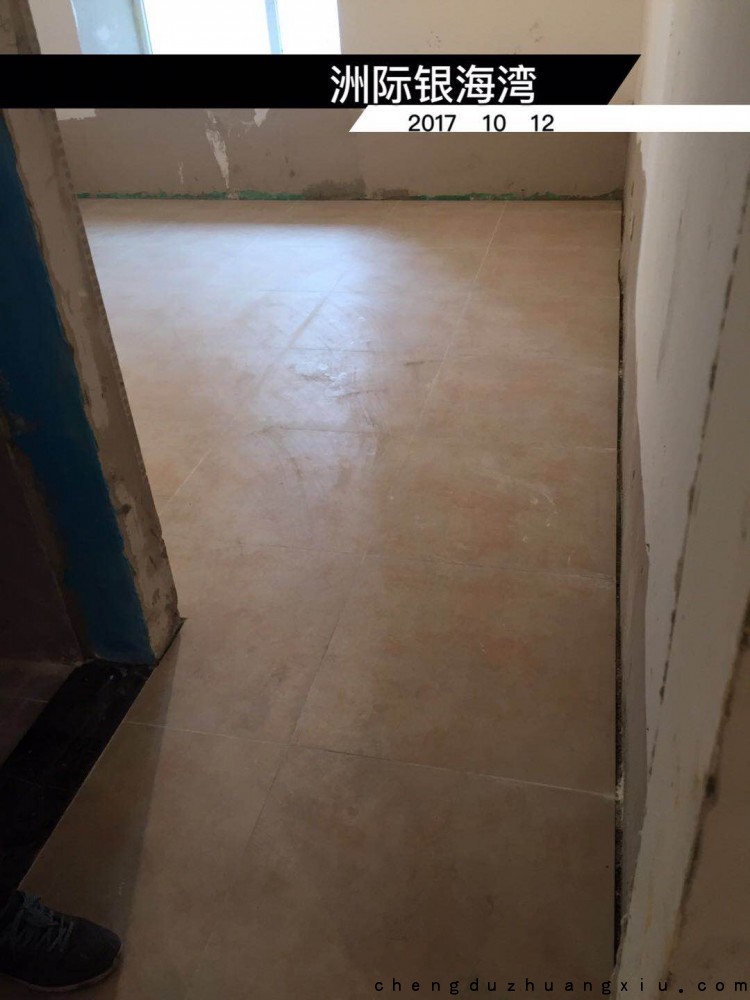

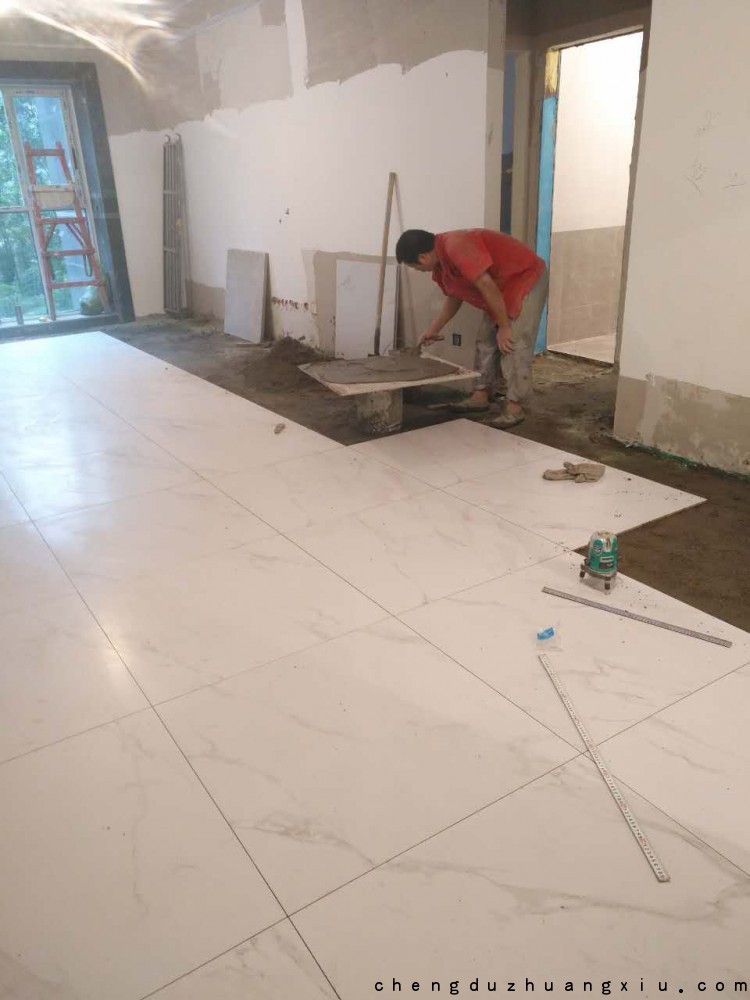

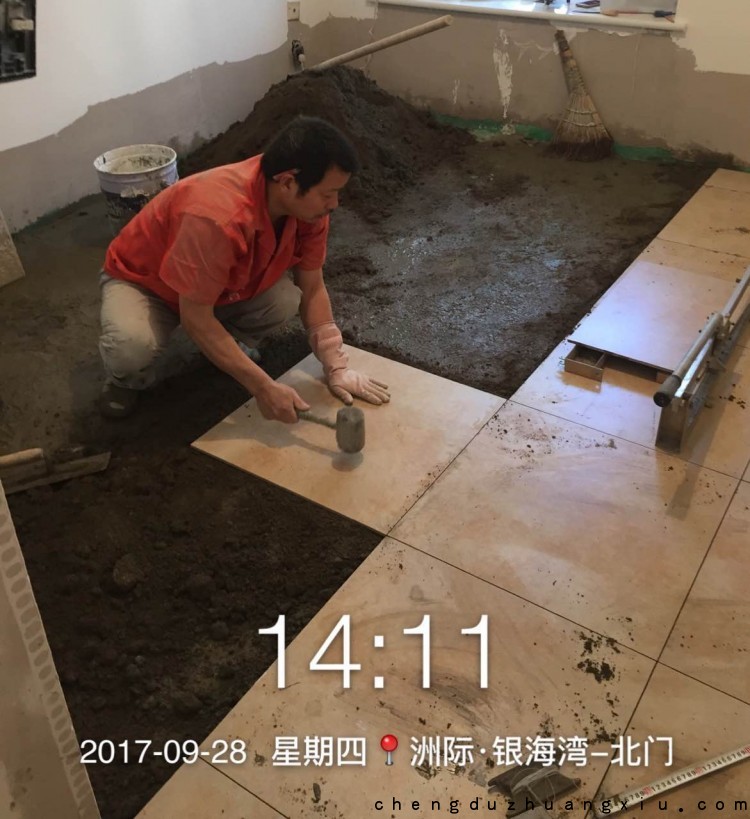

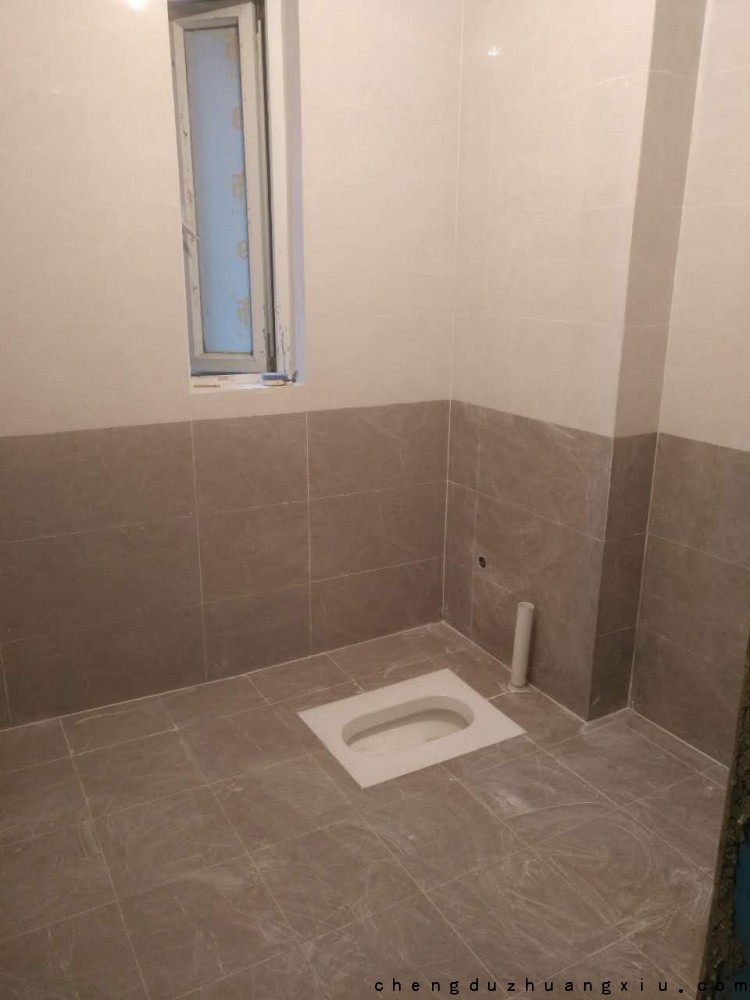

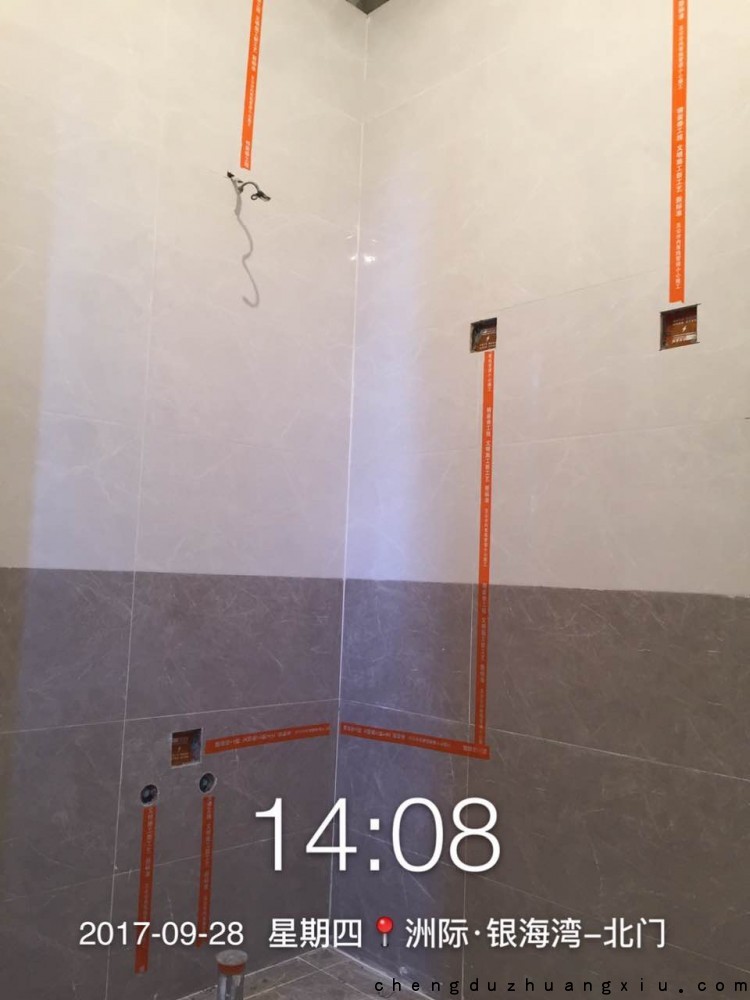

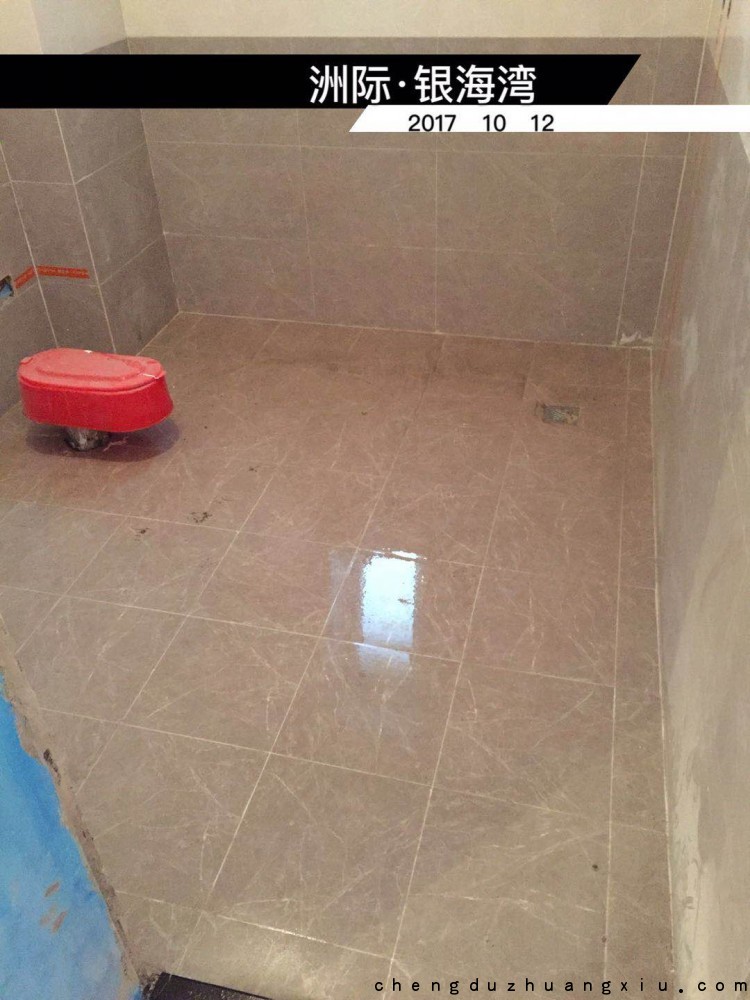

成都装修网:贴砖地漏处理工艺成都装修网:瓷砖开孔工艺成都装修网:卫生间贴砖成都装修网:客厅地砖铺贴工艺成都装修网:卫生间水路标识带成都装修网:水路标识带和工地临时蹲便器卧室贴砖完成卧室贴砖完成成都装修网:卫生间贴砖完成成都装修网:地面过道瓷砖斜贴施工中成都装修网:瓷砖斜贴完成等待勾缝成都装修网:砖工师傅贴砖施工图成都装修网:完成后水电标识带,为后期安装提供打孔指引

到此为止,工地贴砖完成后,工地就完成了近90%,期待业主,门、洁具、橱柜等主材安装。之后是面漆施工,就可以报竣工验收。
